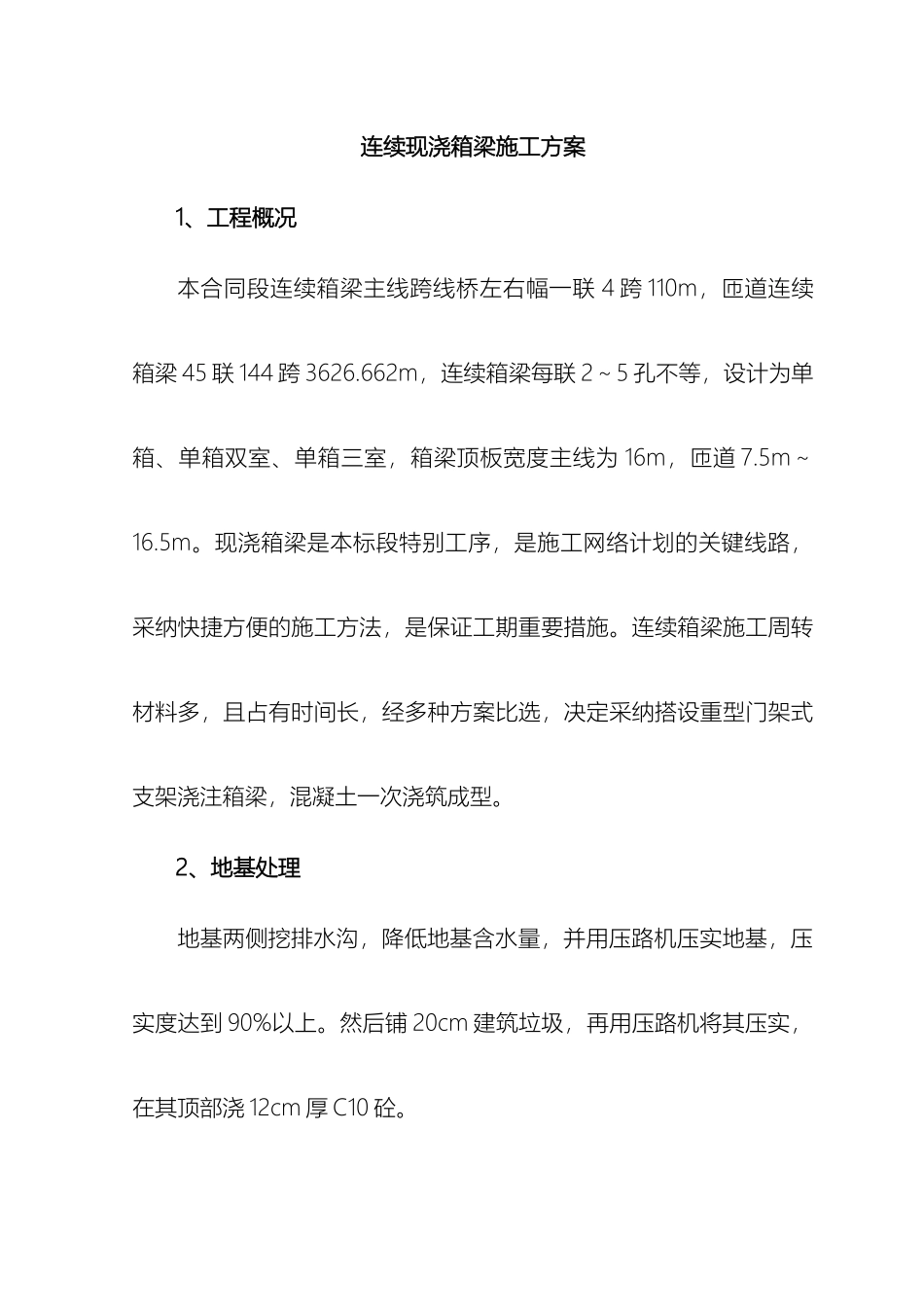

连续现浇箱梁施工方案连续现浇箱梁施工方案1、工程概况本合同段连续箱梁主线跨线桥左右幅一联 4 跨 110m,匝道连续箱梁 45 联 144 跨 3626
662m,连续箱梁每联 2~5 孔不等,设计为单箱、单箱双室、单箱三室,箱梁顶板宽度主线为 16m,匝道 7
现浇箱梁是本标段特别工序,是施工网络计划的关键线路,采纳快捷方便的施工方法,是保证工期重要措施
连续箱梁施工周转材料多,且占有时间长,经多种方案比选,决定采纳搭设重型门架式支架浇注箱梁,混凝土一次浇筑成型
2、地基处理地基两侧挖排水沟,降低地基含水量,并用压路机压实地基,压实度达到 90%以上
然后铺 20cm 建筑垃圾,再用压路机将其压实,在其顶部浇 12cm 厚 C10 砼

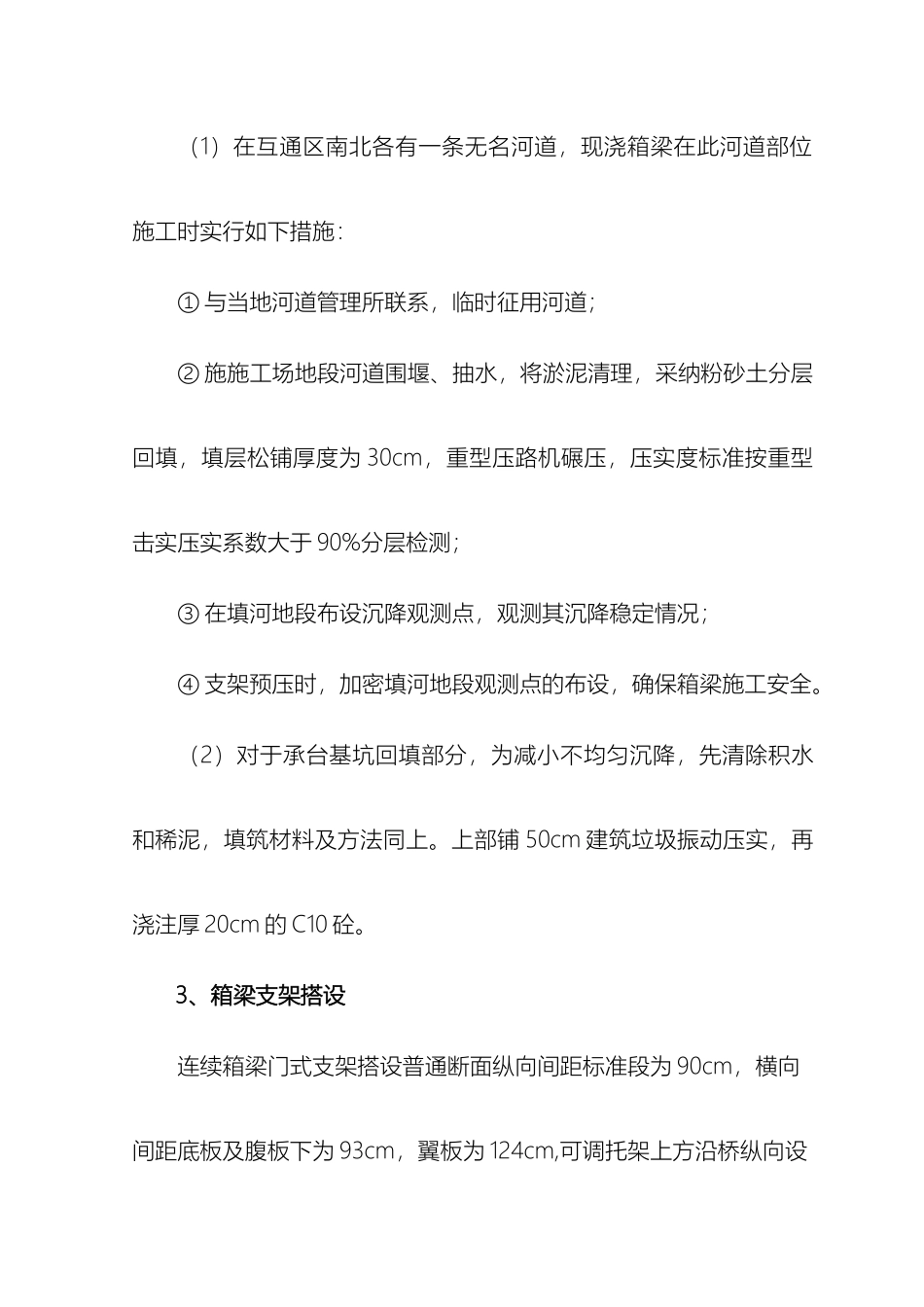

(1)在互通区南北各有一条无名河道,现浇箱梁在此河道部位施工时实行如下措施:① 与当地河道管理所联系,临时征用河道;② 施施工场地段河道围堰、抽水,将淤泥清理,采纳粉砂土分层回填,填层松铺厚度为 30cm,重型压路机碾压,压实度标准按重型击实压实系数大于 90%分层检测;③ 在填河地段布设沉降观测点,观测其沉降稳定情况;④ 支架预压时,加密填河地段观测点的布设,确保箱梁施工安全
(2)对于承台基坑回填部分,为减小不均匀沉降,先清除积水和稀泥,填筑材料及方法同上
上部铺 50cm 建筑垃圾振动压实,再浇注厚 20cm 的 C10 砼
3、箱梁支架搭设连续箱梁门式支架搭设普通断面纵向间距标准段为 90cm,横向间距底板及腹板下为 93cm,翼板为 124cm,可调托架上方沿桥纵向设[10 槽钢, 图 1 支架搭设示意图槽钢顶部沿桥横向铺设 100×100mm 方木@40cm 作为模板垫木,在中横梁和端端横梁地段,门架纵向间距为 50cm,横向间距为 62cm,垫木间距为 30cm
槽钢与托架间缝隙用木楔填塞,以防槽钢倾覆
