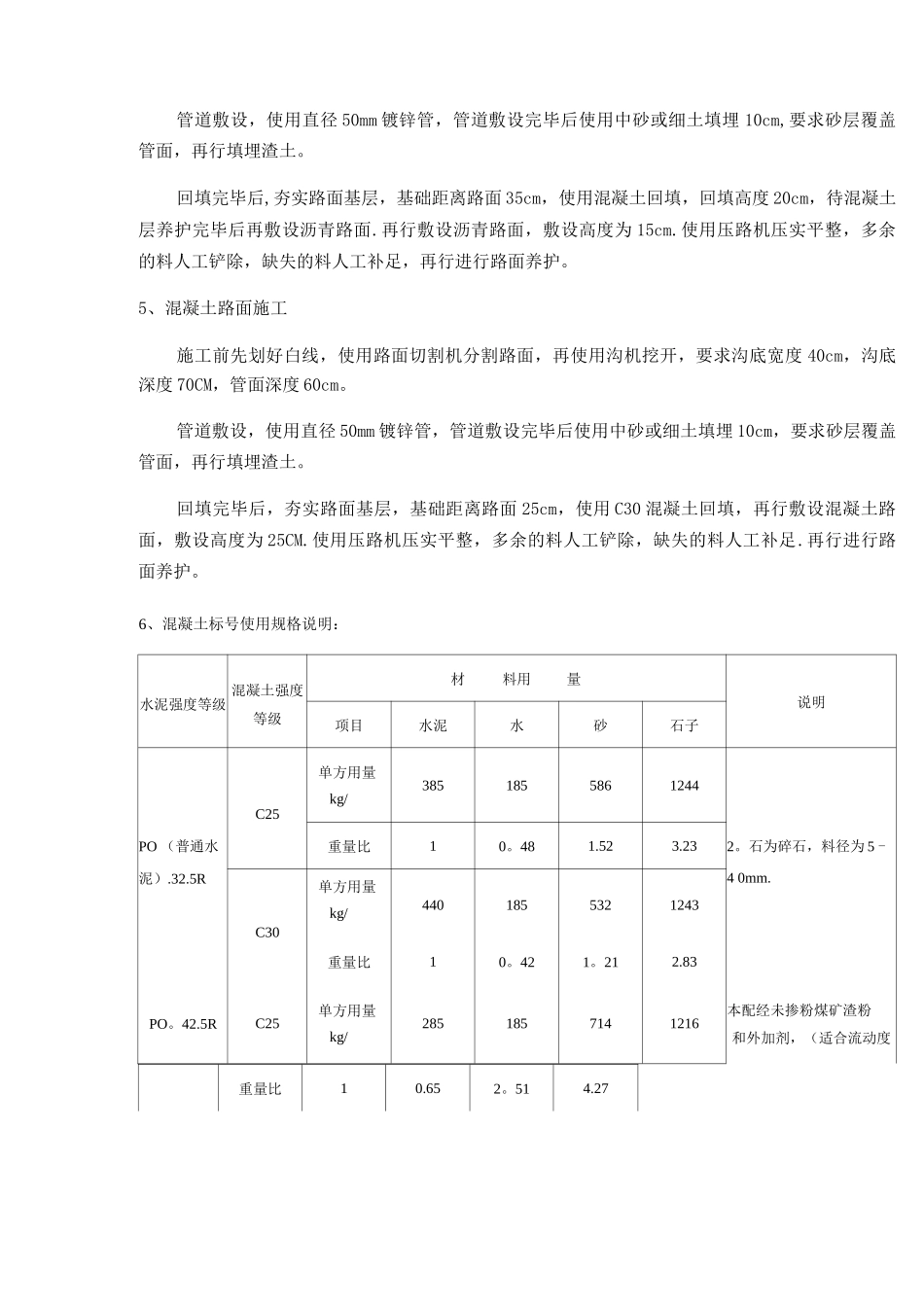

安全施工工艺法律规范一、管道施工安全要求1、在道路、人行道与小区内部开挖施工,离施施工场地点 20 米外必须设置安全警示标志;2、做好安全防护栏,施工区域必须使用警戒带与反光锥桶;3、施工人员必须穿反光衣、佩戴安全帽;4、作业人员必须有 2 米间距。二、管道挖沟标准:1、管道沟施工时必须根据要求划线;开挖边线已用白灰撒好,其范围内的障碍物不影响土方开挖。2、沟底深度为 70cm,沟底宽度为 50cm,管面深度为 60cm,沟底必须平直、平整;3、同沟敷设的光缆不得交叉、重叠,两直线段上的光缆沟要求越直越好,直线上遇有障碍物时可以绕开,但绕开障碍物后应回到原来直线上,转弯段的弯曲半径不少于 20m.光缆敷设在坡度大于 20 度,坡长大于 330m 是,宜采纳 S 形敷设或按设计要求的措施处理。三、钢管铺设1、两根钢管应分别旋入套管长度的 1/3 以上.两端管应锉成坡边。2、使用有缝管时,应将管缝置于上方.3、钢管在接续前,应将管磨圆或锉成坡边,保证光滑无棱、无飞刺.四、光缆的布放人工布放,人工布放有两种方式,一种是直线肩扛方式(注意无论用什么方式布放,都不准将光缆在地面拖),人员隔距小,由指挥人员统一行动;另一种是人工抬放方式,先将光缆盘成 8 字形,每 2KM 光缆堆成 10 个 8 字形,每组用皮线捆 6组,每组由 4 人抬缆,组间各配一人协调,第一组前边由 2 人导引,布放时在统一指挥下各组抬起沿沟向前移动。五、回填回填之前必须对布放的光缆进行检查、测量。先回填 10cm 厚的细土或沙石,将镀锌管覆盖,严禁将石块、砖头、冻土推入沟中,回填时应派人下沟踩管,防止回填土将管拱起,第一层细土填完后,应人工踏平后再填,每填 30cm 使用机械夯实一次,回填土应高于地面 10cm,假如管线的接头暂不接,则必须用混凝土板、砖等保护缆端的交叠部分,并标出醒目的标记,直到实际连接后拆除.七、路面恢复1、绿化带路面施工:开挖时将绿植树木或草坪挖出妥善保管。管道敷设,使用直径 50mm 镀锌管,管道敷设完毕后使用中砂或细土填埋 10cm,要求砂层覆盖管面,再行填埋土层.回填土层,平整地面,洒水湿润土层,将绿植或草坪移植修复,再浇水养护。绿化地施工时土层统一堆放在防水布上,防止破坏其他绿植,多余渣土及时清理。2、地砖路面施工:开挖时将地砖拆除,尽量别破坏,若有破损根据原样增补.管道敷设,使用直径 50mm 镀锌管,管道敷设完毕后使用中砂或细土填埋 10cm,要求砂层覆...
