技术标部分第一章、施工组织设计一、主要施工方法(一)工程概况XXX 县X X X乡基本农田灌溉井项目X X 期 XX 标段,施工位置位于 X X X 县XXX乡 X X个村
该标段工程需新打X X 米深机井 XX 眼
(二)主要项目施工方法1、施工计划安排本标段机井工程属浅井施工工程
计划由两个钻井队施工,每个钻井队分别由两个施工班组组成,每个施工班组各配1部15 0 型浅井钻机
施工准备就绪后同时开钻

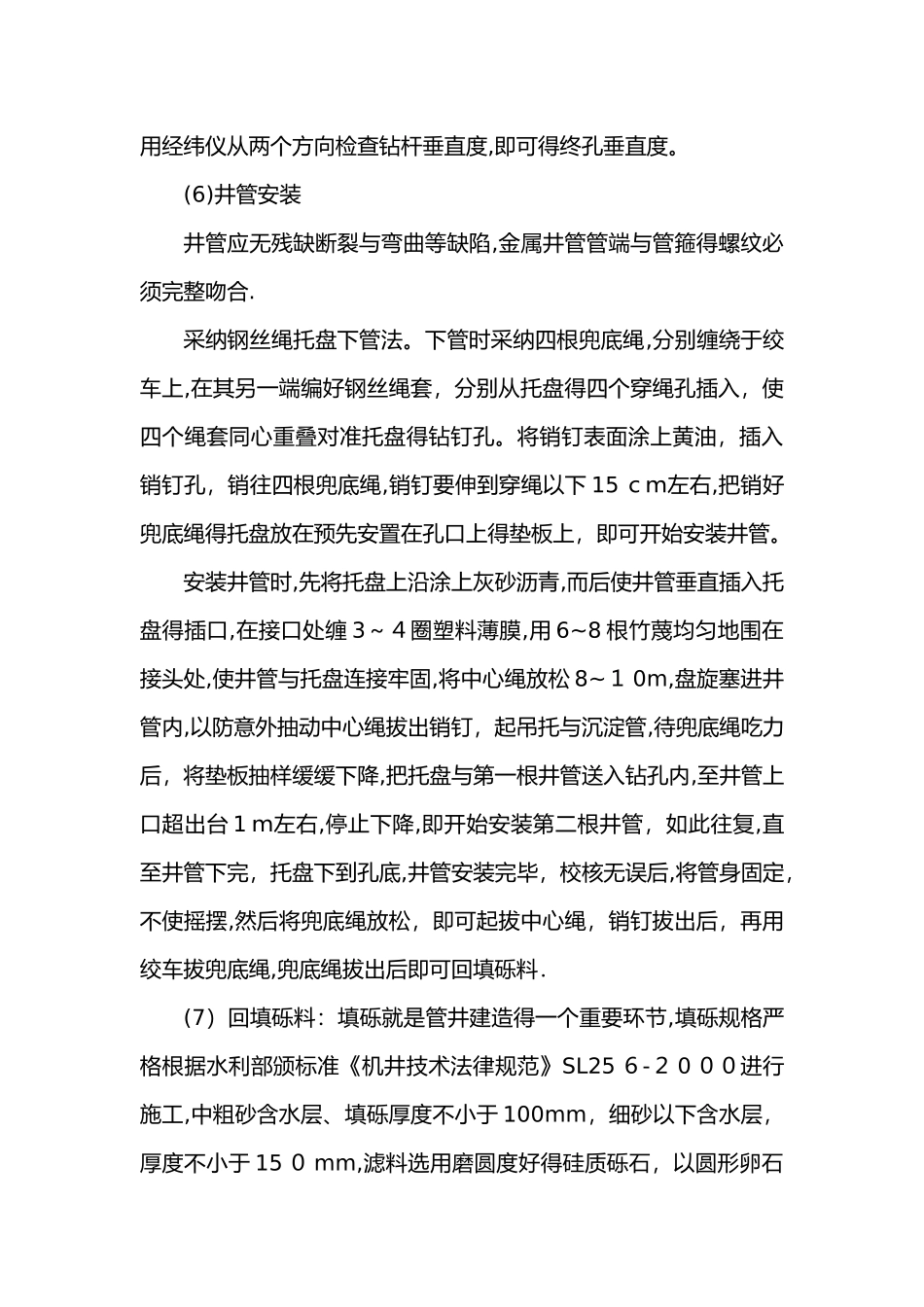

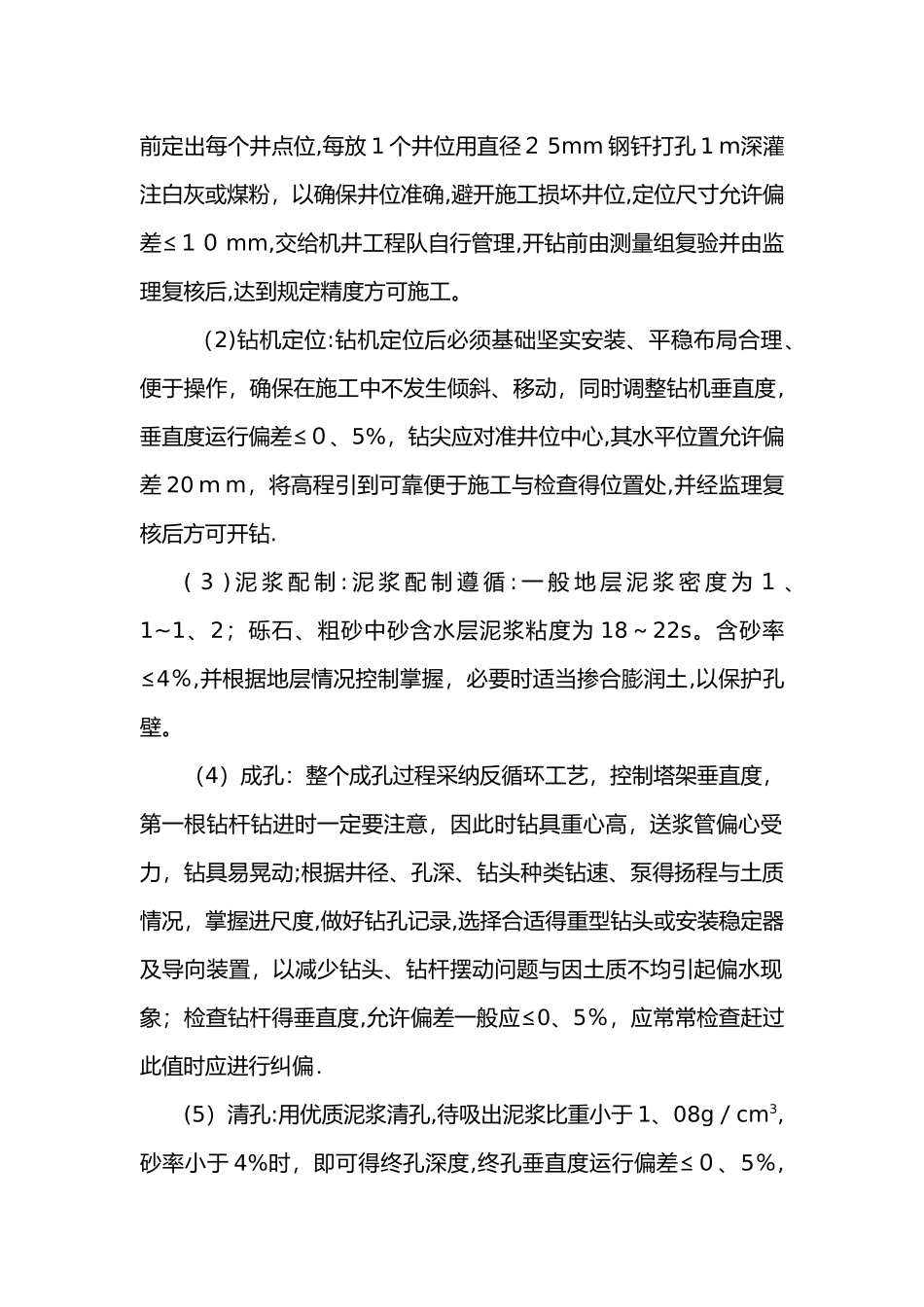

2、工程得施工工序就是: 3、工程得主要工序施工方法:(1)测量、定井位根据监理审核过得已有工程施工控制网,由测量组给每台钻机提定井位钻机定位泥浆配制成孔清孔井管安装砾料回填井管外封闭洗井前定出每个井点位,每放 1 个井位用直径2 5mm 钢钎打孔 1 m深灌注白灰或煤粉,以确保井位准确,避开施工损坏井位,定位尺寸允许偏差≤10 mm,交给机井工程队自行管理,开钻前由测量组复验并由监理复核后,达到规定精度方可施工
(2)钻机定位:钻机定位后必须基础坚实安装、平稳布局合理、便于操作,确保在施工中不发生倾斜、移动,同时调整钻机垂直度,垂直度运行偏差≤0、5%,钻尖应对准井位中心,其水平位置允许偏差 20 m m,将高程引到可靠便于施工与检查得位置处,并经监理复核后方可开钻
( 3 ) 泥 浆 配 制 : 泥 浆 配 制 遵 循 : 一 般 地 层 泥 浆 密 度 为 1 、1~1、2;砾石、粗砂中砂含水层泥浆粘度为 18~22s
含砂率≤4%,并根据地层情况控制掌握,必要时适当掺合膨润土,以保护孔壁
(4)成孔:整个成孔过程采纳反循环工艺,控制塔架垂直度,第一根钻杆钻进时一定要注意,因此时钻具重心高,送浆管偏心受力,钻具易晃动;根据井径、孔深、钻头种类钻速、泵得扬程与土质情况,掌握进尺度,做好钻孔记录,选择合适得重型钻头或安装稳定器及导向装置,以减少钻头、钻杆摆动问题与因土质
