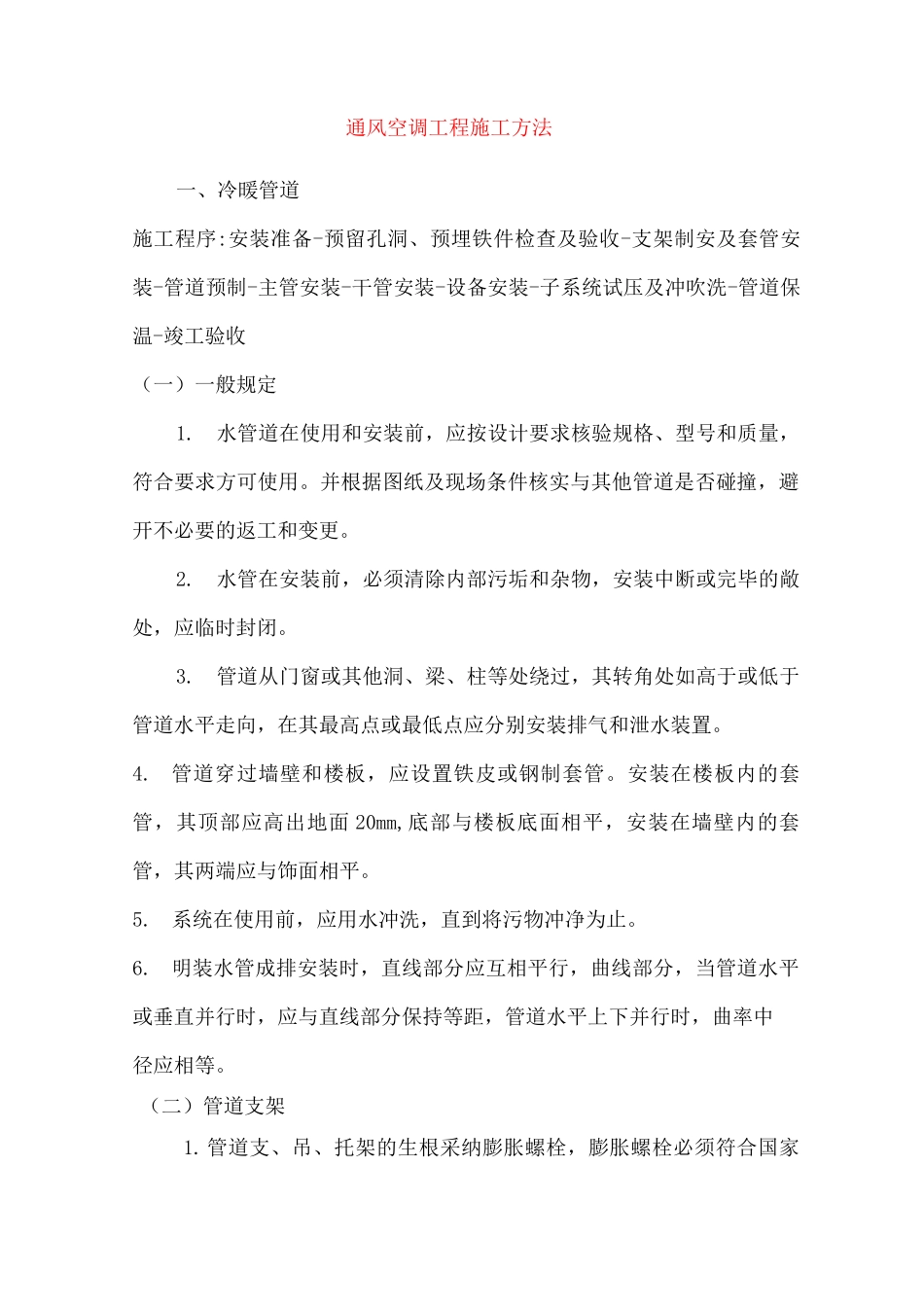

通风空调工程施工方法一、冷暖管道施工程序:安装准备-预留孔洞、预埋铁件检查及验收-支架制安及套管安装-管道预制-主管安装-干管安装-设备安装-子系统试压及冲吹洗-管道保温-竣工验收(一)一般规定1
水管道在使用和安装前,应按设计要求核验规格、型号和质量,符合要求方可使用
并根据图纸及现场条件核实与其他管道是否碰撞,避开不必要的返工和变更
水管在安装前,必须清除内部污垢和杂物,安装中断或完毕的敞处,应临时封闭
管道从门窗或其他洞、梁、柱等处绕过,其转角处如高于或低于管道水平走向,在其最高点或最低点应分别安装排气和泄水装置
管道穿过墙壁和楼板,应设置铁皮或钢制套管
安装在楼板内的套管,其顶部应高出地面 20mm,底部与楼板底面相平,安装在墙壁内的套管,其两端应与饰面相平
系统在使用前,应用水冲洗,直到将污物冲净为止
明装水管成排安装时,直线部分应互相平行,曲线部分,当管道水平或垂直并行时,应与直线部分保持等距,管道水平上下并行时,曲率中径应相等
(二)管道支架1
管道支、吊、托架的生根采纳膨胀螺栓,膨胀螺栓必须符合国家标准,安装满足技术要求
对① 25 0 以上的管道,吊架的生根采纳穿楼板固定的方法进行

表 5-1 钢管支承间的最大间距公称直径(mm)250最大间距(m) 2
冷冻水管的支、吊、托架要垫以圆木,以防止产生冷桥和结露现象,固定支架及采暖热水管支架亦需垫橡胶或其他的绝热材料进行隔热
支架焊缝不得有漏焊、欠焊等缺陷,焊接变形应予矫正
支架应固定牢固,横梁要水平,吊杆要垂直,且不准安在焊、管件上,焊缝距支、吊架边缘必须大于 5Omm
(三)管道连接1
焊接钢管采纳电焊连接
管道焊接,应根据管径、壁厚和焊接方式进行坡,选用坡形式时考虑易保证焊接质量,填充金属少,便于操作及减少焊接变形等原则
