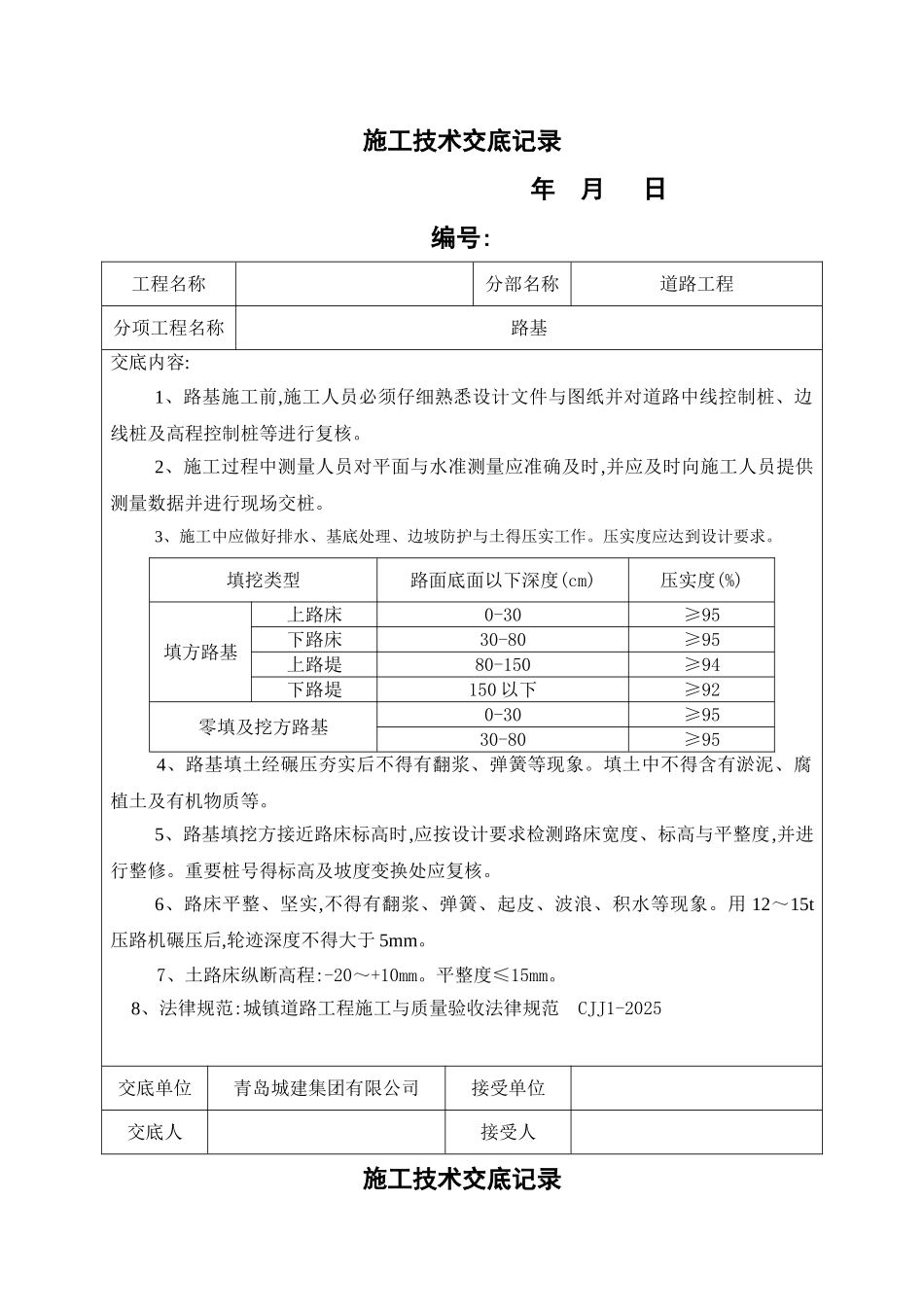

施工技术交底记录 年 月 日 编号:工程名称分部名称道路工程分项工程名称路基 交底内容:1、路基施工前,施工人员必须仔细熟悉设计文件与图纸并对道路中线控制桩、边线桩及高程控制桩等进行复核
2、施工过程中测量人员对平面与水准测量应准确及时,并应及时向施工人员提供测量数据并进行现场交桩
3、施工中应做好排水、基底处理、边坡防护与土得压实工作
压实度应达到设计要求
填挖类型路面底面以下深度(cm)压实度(%)填方路基上路床0-30≥95下路床30-80≥95上路堤80-150≥94下路堤150 以下≥92零填及挖方路基0-30≥9530-80≥954、路基填土经碾压夯实后不得有翻浆、弹簧等现象
填土中不得含有淤泥、腐植土及有机物质等
5、路基填挖方接近路床标高时,应按设计要求检测路床宽度、标高与平整度,并进行整修
重要桩号得标高及坡度变换处应复核
6、路床平整、坚实,不得有翻浆、弹簧、起皮、波浪、积水等现象
用 12~15t压路机碾压后,轮迹深度不得大于 5mm
7、土路床纵断高程:-20~+10mm
平整度≤15mm

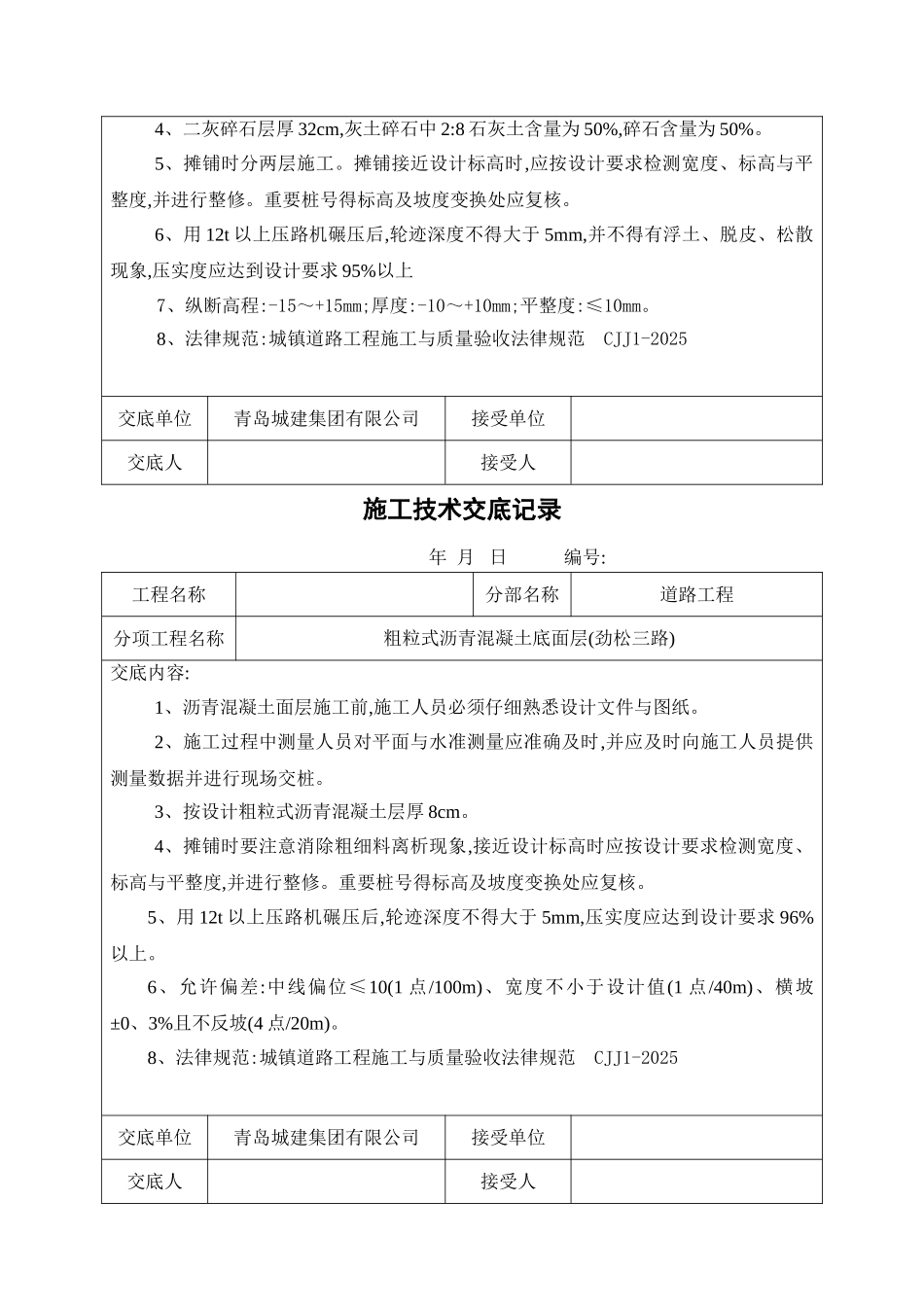

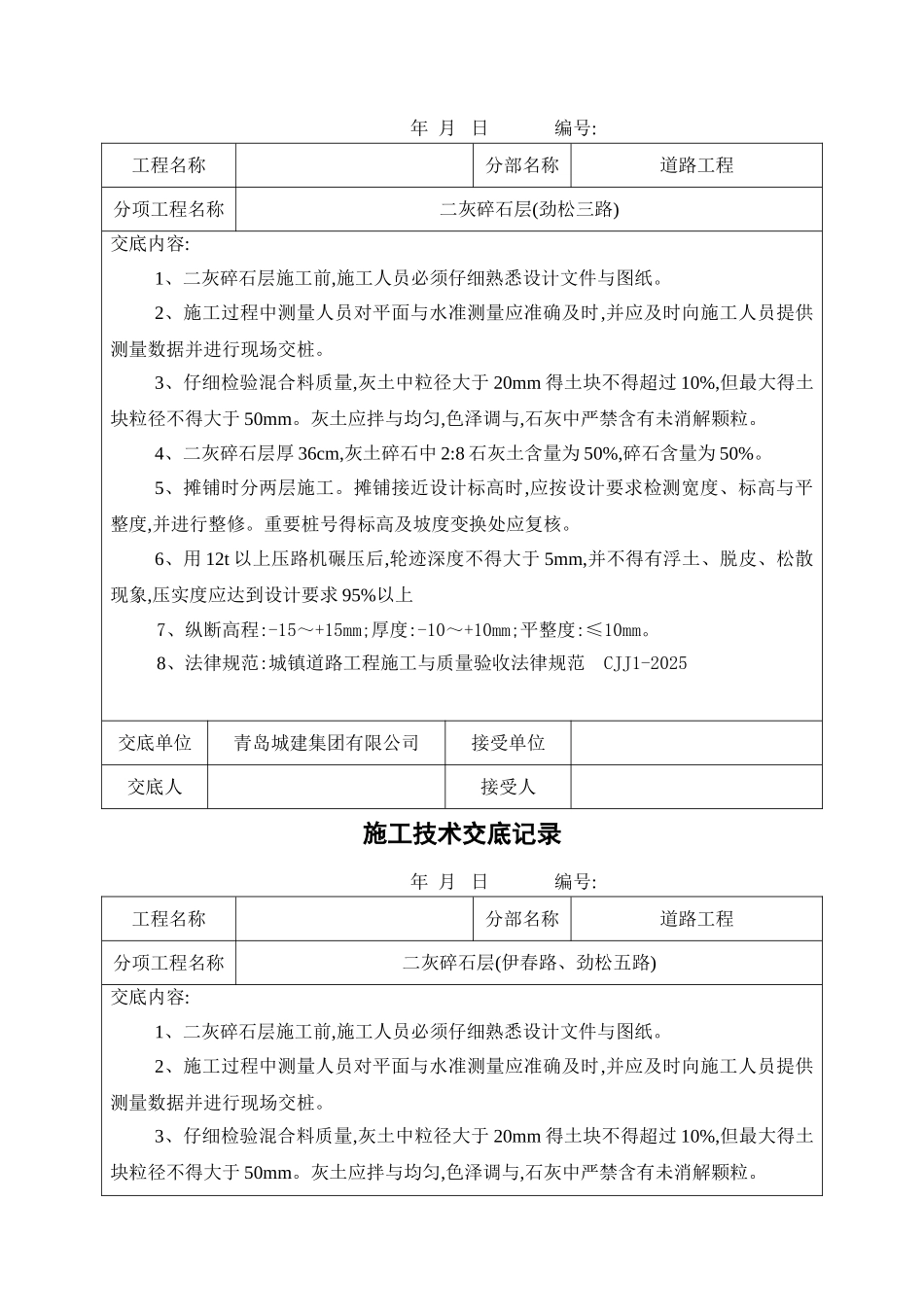

8、法律规范:城镇道路工程施工与质量验收法律规范 CJJ1-2025交底单位青岛城建集团有限公司接受单位交底人接受人施工技术交底记录年 月 日 编号:工程名称分部名称道路工程分项工程名称二灰碎石层(劲松三路)交底内容:1、二灰碎石层施工前,施工人员必须仔细熟悉设计文件与图纸
2、施工过程中测量人员对平面与水准测量应准确及时,并应及时向施工人员提供测量数据并进行现场交桩
3、仔细检验混合料质量,灰土中粒径大于 20mm 得土块不得超过 10%,但最大得土块粒径不得大于 50mm
灰土应拌与均匀,色泽调与,石灰中严禁含有未消解颗粒
4、二灰碎石层厚 36cm,灰土碎石中 2:8 石灰土含量为 50%,碎石含量为 50%
5、摊铺时分两层施工
摊铺接近设计标高时,应按
