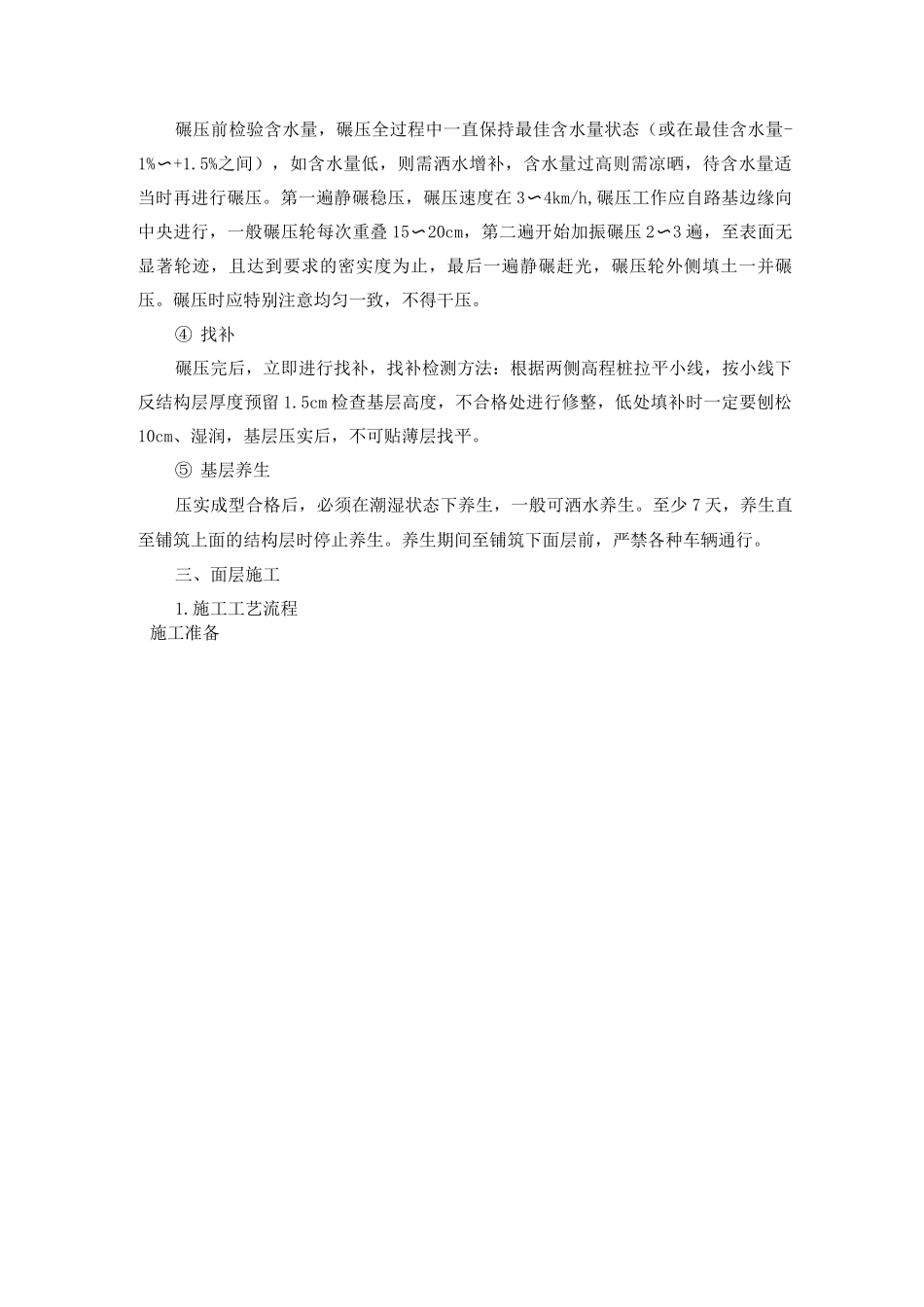

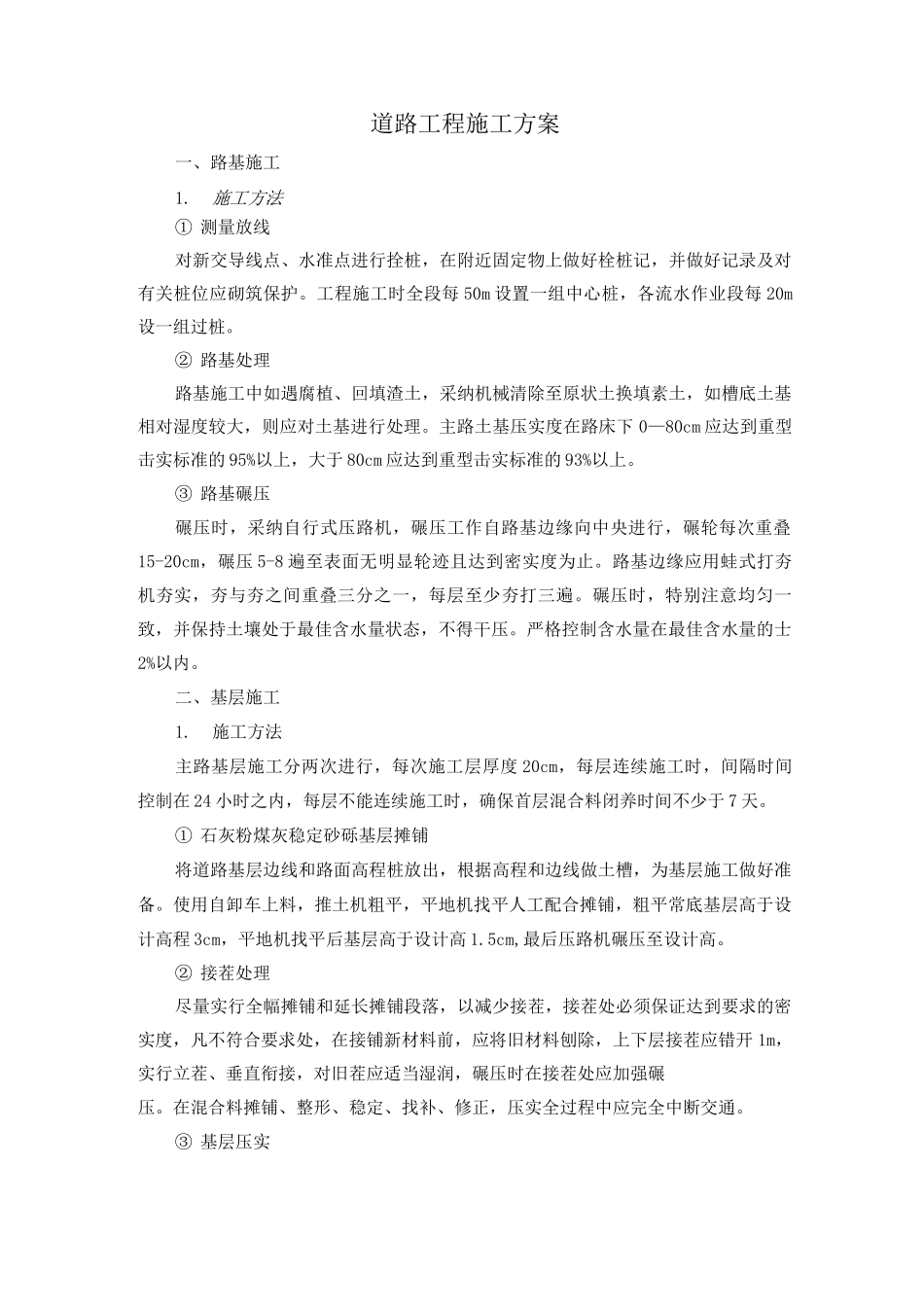

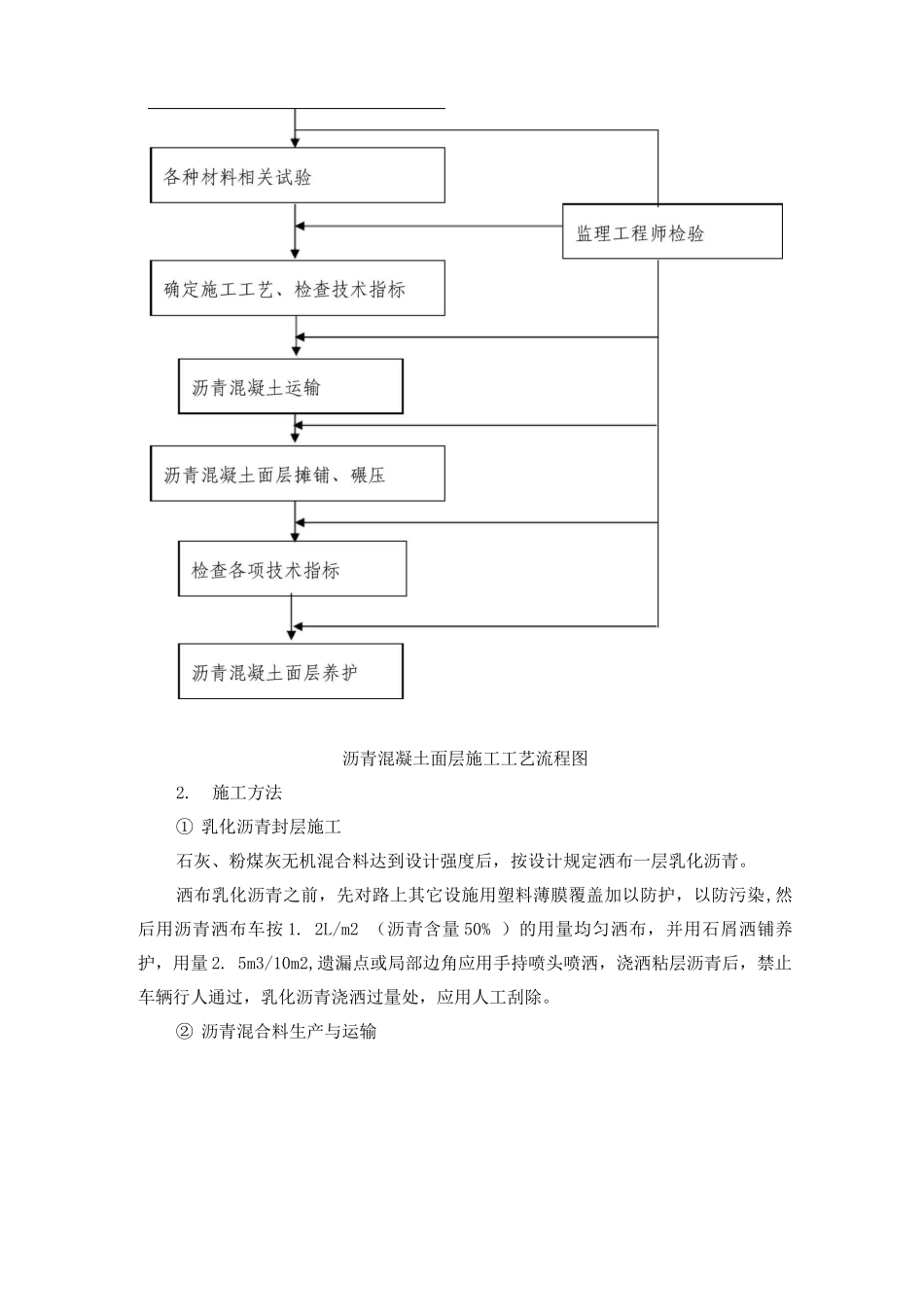

道路工程施工方案一、路基施工1
施工方法① 测量放线对新交导线点、水准点进行拴桩,在附近固定物上做好栓桩记,并做好记录及对有关桩位应砌筑保护
工程施工时全段每 50m 设置一组中心桩,各流水作业段每 20m设一组过桩
② 路基处理路基施工中如遇腐植、回填渣土,采纳机械清除至原状土换填素土,如槽底土基相对湿度较大,则应对土基进行处理
主路土基压实度在路床下 0—80cm 应达到重型击实标准的 95%以上,大于 80cm 应达到重型击实标准的 93%以上
③ 路基碾压碾压时,采纳自行式压路机,碾压工作自路基边缘向中央进行,碾轮每次重叠15-20cm,碾压 5-8 遍至表面无明显轮迹且达到密实度为止
路基边缘应用蛙式打夯机夯实,夯与夯之间重叠三分之一,每层至少夯打三遍
碾压时,特别注意均匀一致,并保持土壤处于最佳含水量状态,不得干压
严格控制含水量在最佳含水量的士 2%以内
二、基层施工1
施工方法主路基层施工分两次进行,每次施工层厚度 20cm,每层连续施工时,间隔时间控制在 24 小时之内,每层不能连续施工时,确保首层混合料闭养时间不少于 7 天
① 石灰粉煤灰稳定砂砾基层摊铺将道路基层边线和路面高程桩放出,根据高程和边线做土槽,为基层施工做好准备
使用自卸车上料,推土机粗平,平地机找平人工配合摊铺,粗平常底基层高于设计高程 3cm,平地机找平后基层高于设计高 1
5cm,最后压路机碾压至设计高
② 接茬处理尽量实行全幅摊铺和延长摊铺段落,以减少接茬,接茬处必须保证达到要求的密实度,凡不符合要求处,在接铺新材料前,应将旧材料刨除,上下层接茬应错开 1m,实行立茬、垂直衔接,对旧茬应适当湿润,碾压时在接茬处应加强碾压
在混合料摊铺、整形、稳定、找补、修正,压实全过程中应完全中断交通
③ 基层压实碾压前检验含水量,碾压全过程中一直保持最佳含水量状态(或在最佳含水量-1%〜+1
