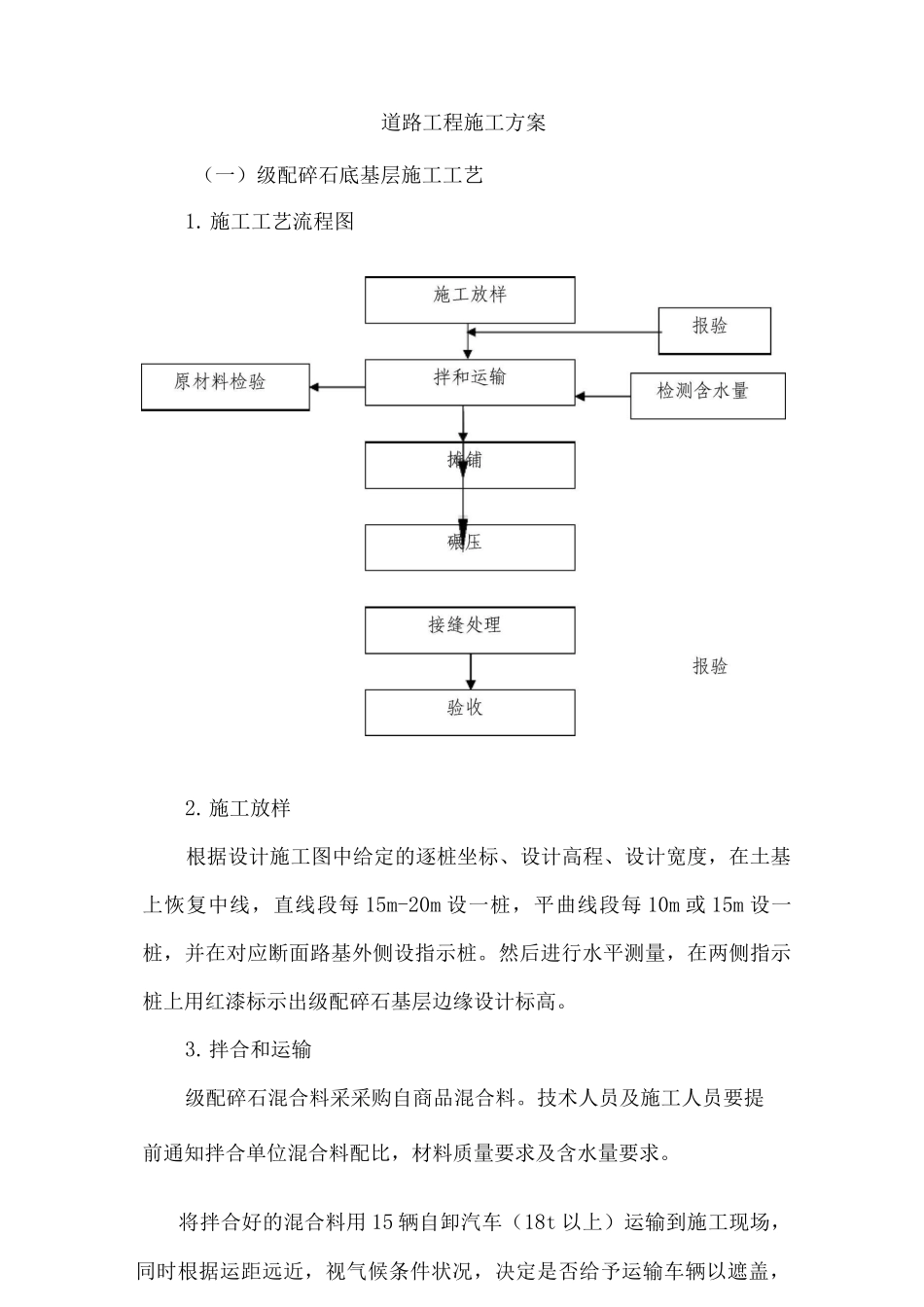

道路工程施工方案(一)级配碎石底基层施工工艺1
施工工艺流程图2
施工放样根据设计施工图中给定的逐桩坐标、设计高程、设计宽度,在土基上恢复中线,直线段每 15m-20m 设一桩,平曲线段每 10m 或 15m 设一桩,并在对应断面路基外侧设指示桩
然后进行水平测量,在两侧指示桩上用红漆标示出级配碎石基层边缘设计标高

拌合和运输级配碎石混合料采采购自商品混合料
技术人员及施工人员要提前通知拌合单位混合料配比,材料质量要求及含水量要求
将拌合好的混合料用 15 辆自卸汽车(18t 以上)运输到施工现场,同时根据运距远近,视气候条件状况,决定是否给予运输车辆以遮盖,避开混合料的水分蒸发过快,影响底基层的铺筑质量
将混合料均匀堆放在路基上,根据试验段确定松浦系数,严格控制卸料的距离
项目部派专人指挥自卸车卸料,避开料多或不够
摊铺首先用推土机或者挖掘机摊铺整平,人工辅助刮出刮出路拱,消除粗、细集料离析现象
对于推土机难以工作的地方,进行人工整平
用推土机根据测量放样的指示标记进行初步整平之后,用振动压路机快速碾压一遍,以暴漏潜在的不平整,再给予整平,对于局部低洼处,用齿耙将其表面 5cm 耙松,并用新的混合料找补、整平
用此方法整平 1-2次,每次整平都要达到规定的坡度和路拱
在整平过程中,禁止任何车辆通行,并保持无明显的粗、细集料离析现象
碾压整形后,当混合料的含水量等于或略大于最佳含水量时,立即用12t 以上的三轮压路机、振动压路机或轮胎压路机进行碾压
直线和不设超高的平曲线段,由两侧路肩开始向路中心碾压;在设超高的平曲线段,有内侧路肩向外侧路肩进行碾压
碾压时,后轮应重叠 1/2 轮宽;后轮必须超过两段的接缝处
后轮压完路面全宽时,即为一遍
碾压一直进行到 96%的密实度
一般需要碾压 6~8 遍,应使表面无明显轮迹
