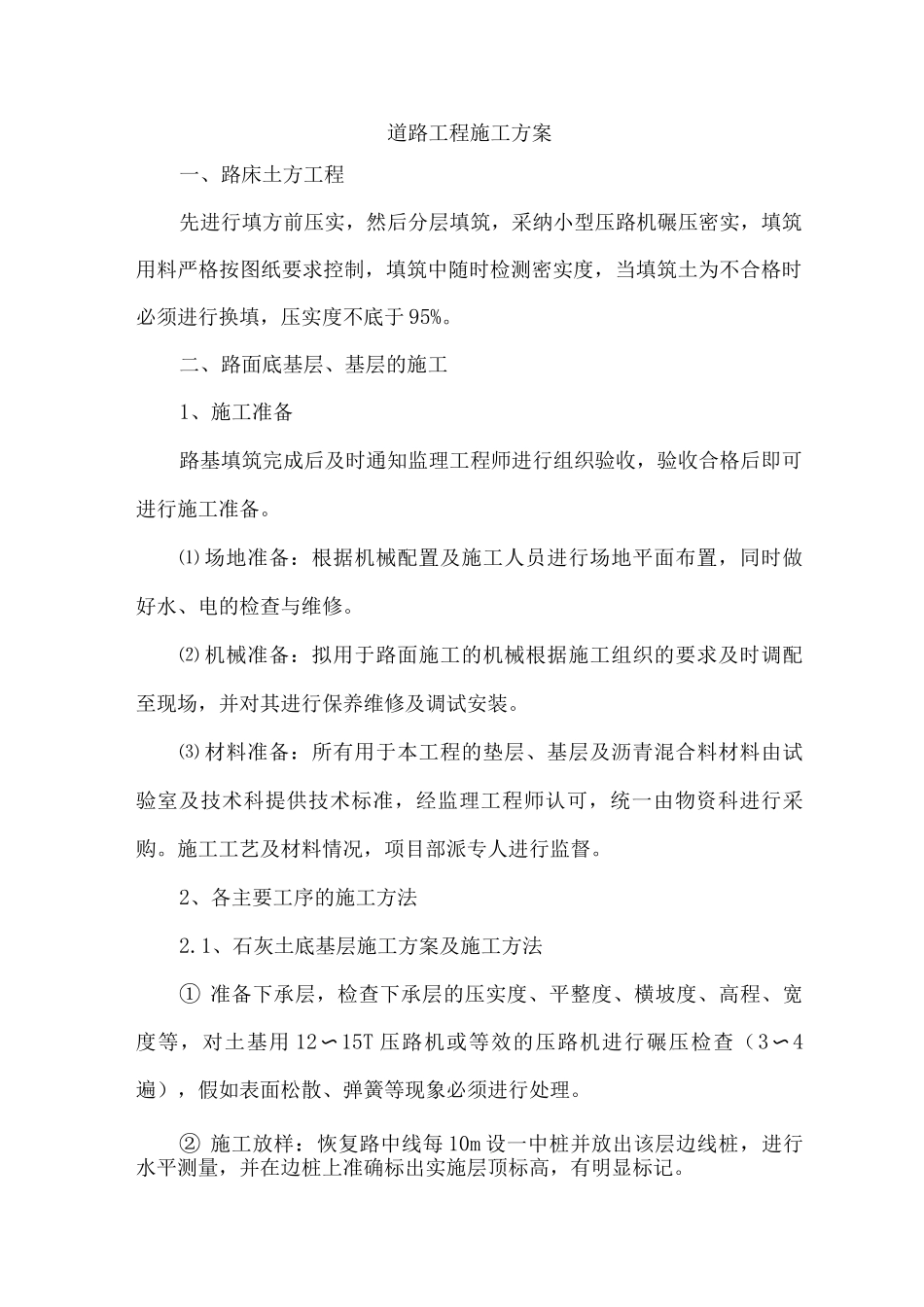

道路工程施工方案一、路床土方工程先进行填方前压实,然后分层填筑,采纳小型压路机碾压密实,填筑用料严格按图纸要求控制,填筑中随时检测密实度,当填筑土为不合格时必须进行换填,压实度不底于 95%
二、路面底基层、基层的施工1、施工准备路基填筑完成后及时通知监理工程师进行组织验收,验收合格后即可进行施工准备
⑴ 场地准备:根据机械配置及施工人员进行场地平面布置,同时做好水、电的检查与维修
⑵ 机械准备:拟用于路面施工的机械根据施工组织的要求及时调配至现场,并对其进行保养维修及调试安装
⑶ 材料准备:所有用于本工程的垫层、基层及沥青混合料材料由试验室及技术科提供技术标准,经监理工程师认可,统一由物资科进行采购
施工工艺及材料情况,项目部派专人进行监督
2、各主要工序的施工方法2
1、石灰土底基层施工方案及施工方法① 准备下承层,检查下承层的压实度、平整度、横坡度、高程、宽度等,对土基用 12〜15T 压路机或等效的压路机进行碾压检查(3〜4遍),假如表面松散、弹簧等现象必须进行处理
② 施工放样:恢复路中线每 10m 设一中桩并放出该层边线桩,进行水平测量,并在边桩上准确标出实施层顶标高,有明显标记
③ 根据路段宽度、厚度及预定的压实度计算用料数量:在清理的路基上铺筑符合要求的底基层,铺筑松铺厚度不得超过 30cm,并压实至规定的压实度
④ 碾压时,控制最佳含水量,摊铺后的混合料,先采纳 12~15T 光轮压路机稳压两遍,再采纳 18T 振动压路机静压一遍,然后用 18T 振动压路机振压,振压强度采纳先弱后强,振压两遍开始检测密实度,记录各遍碾压后的压之前度并分析压实度增长规律
底基层压实度施工技术法律规范要求应>97%,达到施工技术要求的密实度后,最后采纳 18t 振动压路机静压收面,垫层应宽出路基边脚 0

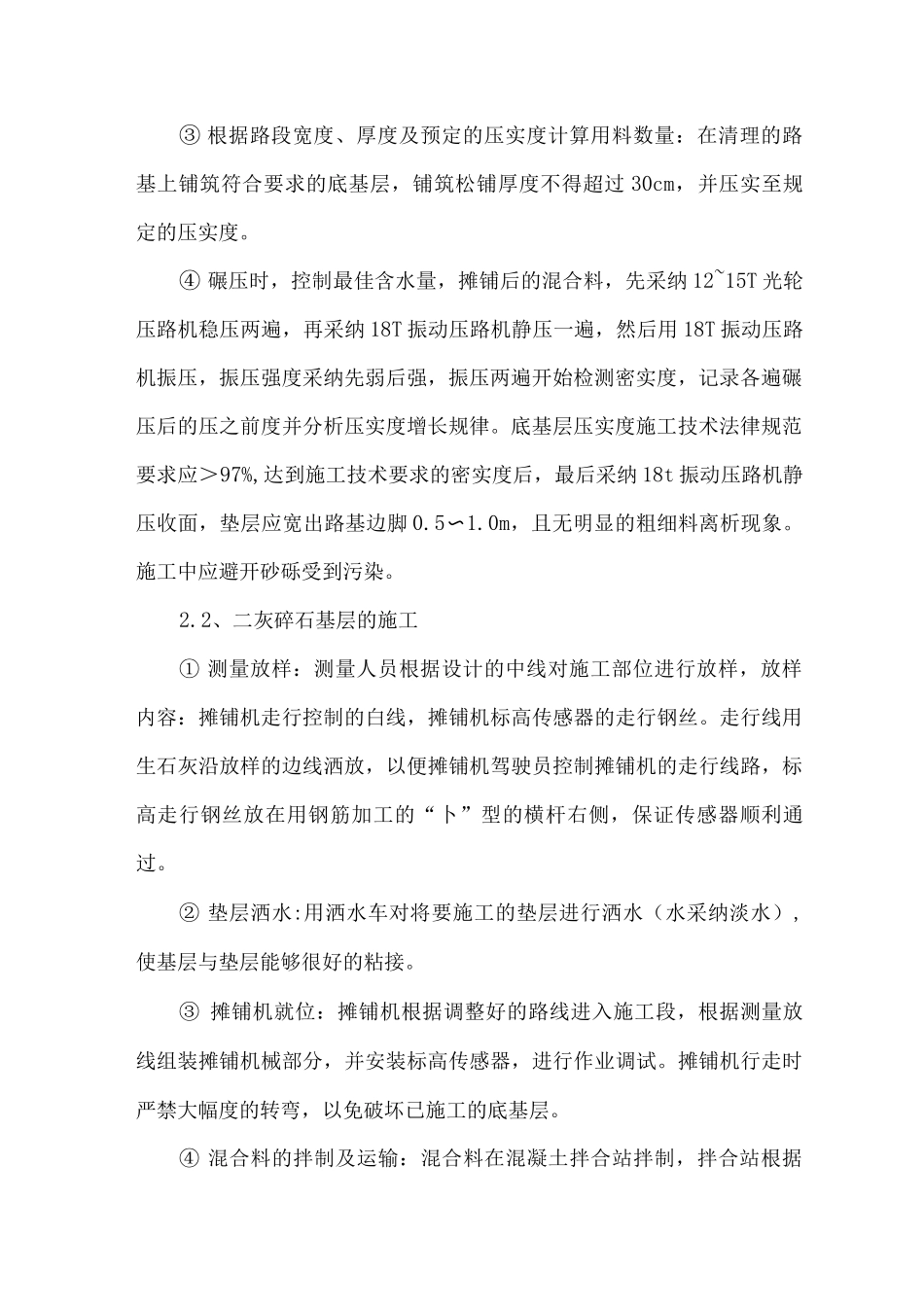

0m,且无明显的粗细料离析现象
施工中应避开砂砾受到污染
