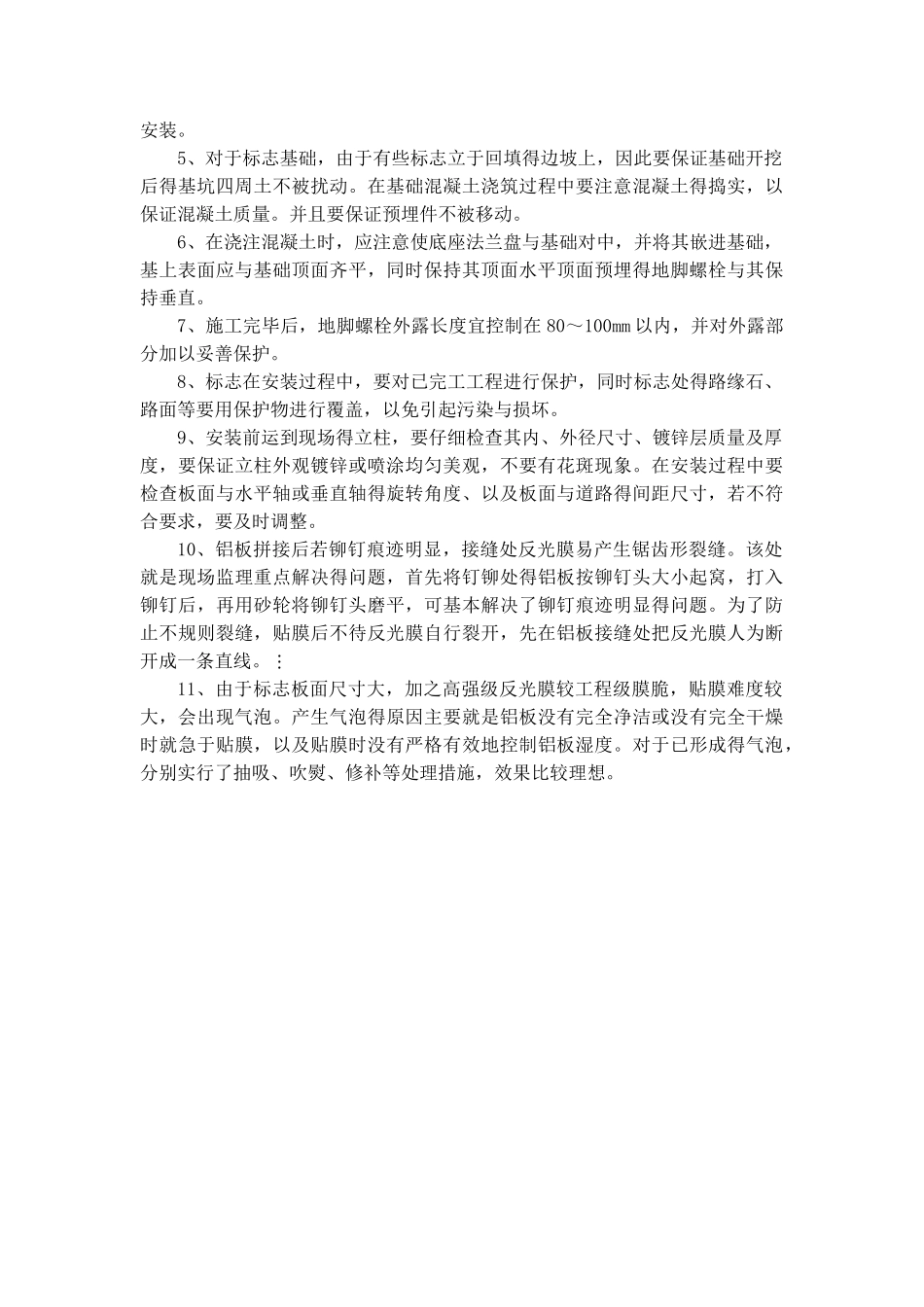

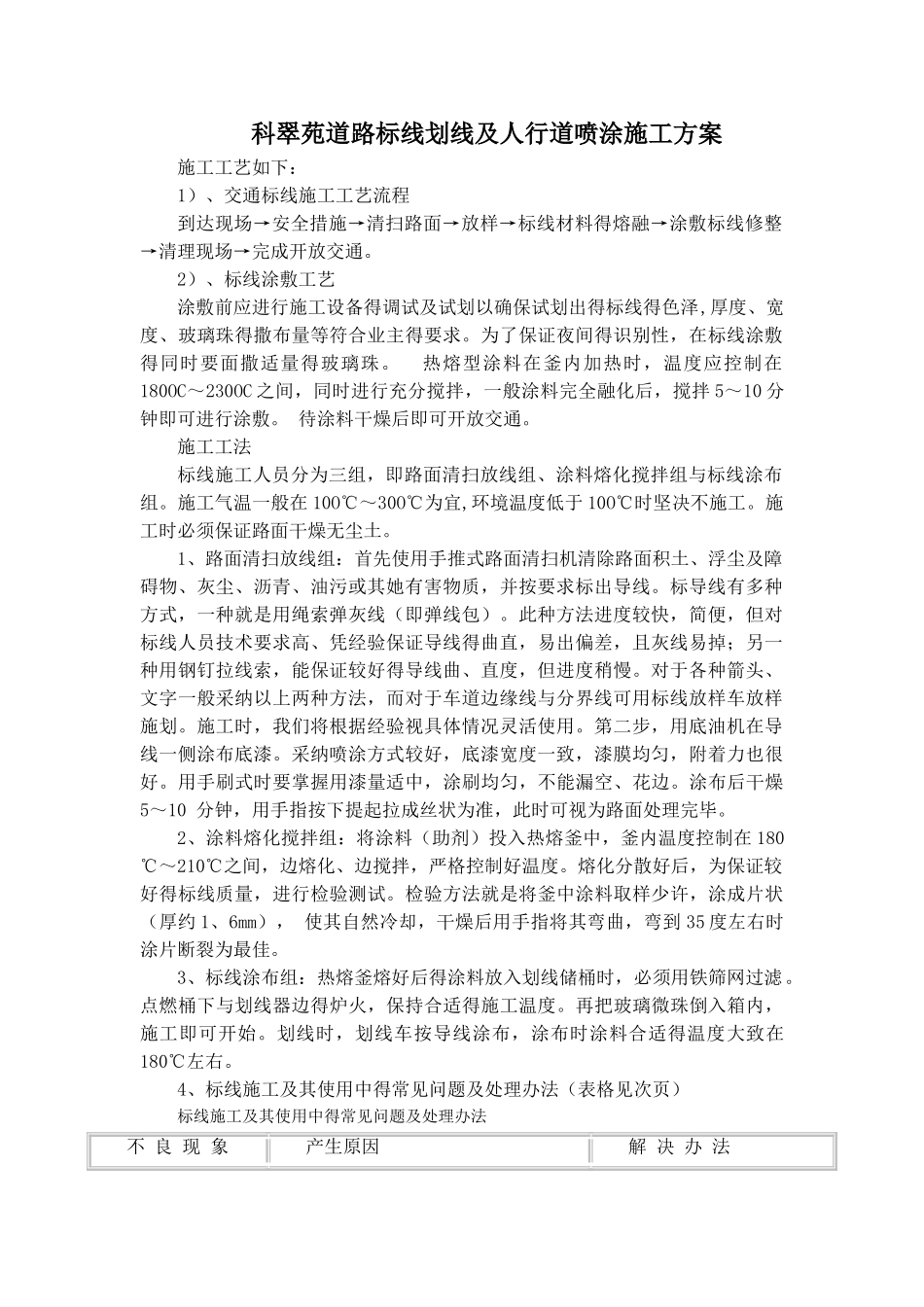

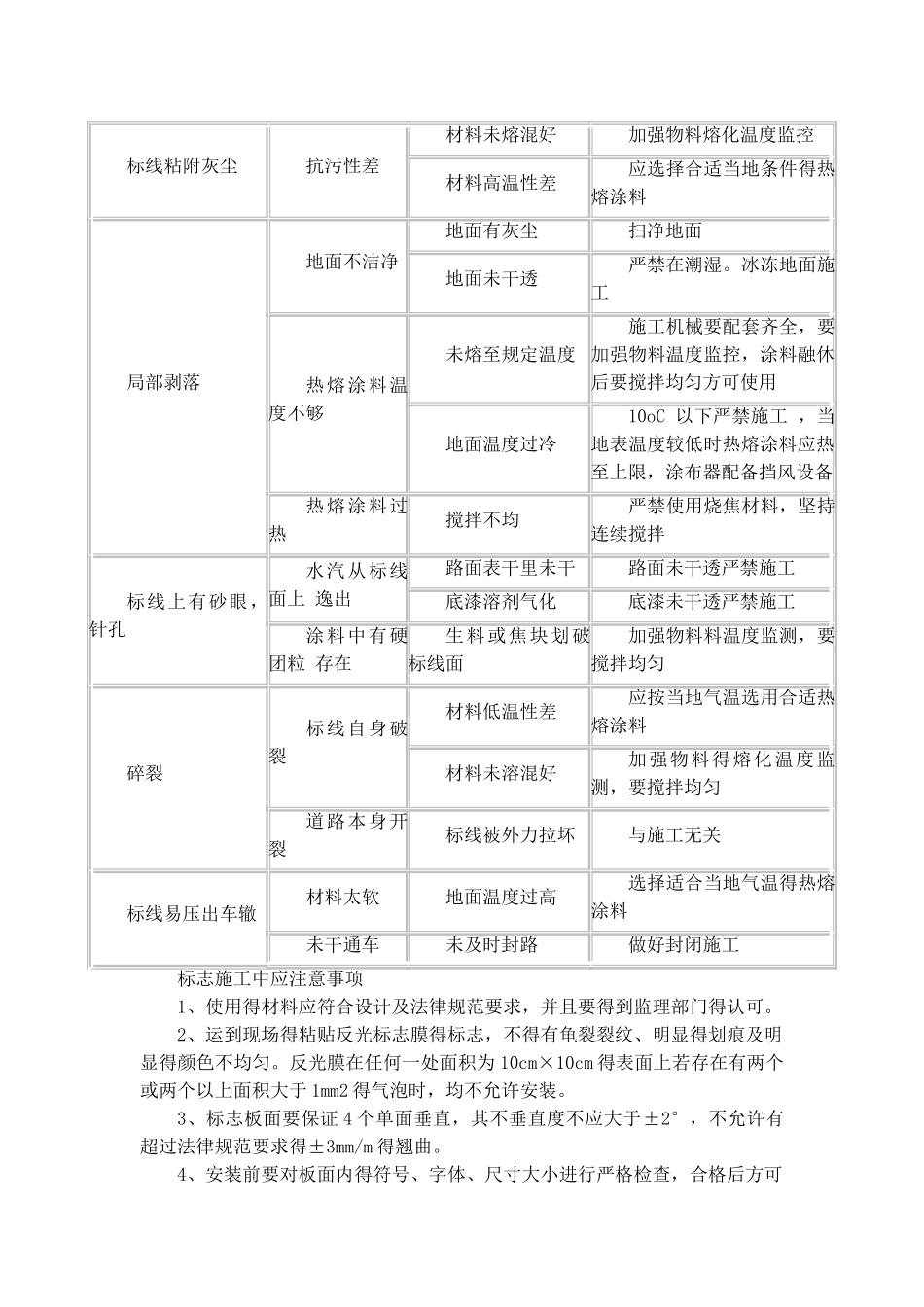

科翠苑道路标线划线及人行道喷涂施工方案施工工艺如下:1)、交通标线施工工艺流程 到达现场→安全措施→清扫路面→放样→标线材料得熔融→涂敷标线修整→清理现场→完成开放交通。 2)、标线涂敷工艺 涂敷前应进行施工设备得调试及试划以确保试划出得标线得色泽,厚度、宽度、玻璃珠得撒布量等符合业主得要求。为了保证夜间得识别性,在标线涂敷得同时要面撒适量得玻璃珠。 热熔型涂料在釜内加热时,温度应控制在180OC~230OC 之间,同时进行充分搅拌,一般涂料完全融化后,搅拌 5~10 分钟即可进行涂敷。 待涂料干燥后即可开放交通。 施工工法标线施工人员分为三组,即路面清扫放线组、涂料熔化搅拌组与标线涂布组。施工气温一般在 10O℃~30O℃为宜,环境温度低于 10O℃时坚决不施工。施工时必须保证路面干燥无尘土。1、路面清扫放线组:首先使用手推式路面清扫机清除路面积土、浮尘及障碍物、灰尘、沥青、油污或其她有害物质,并按要求标出导线。标导线有多种方式,一种就是用绳索弹灰线(即弹线包)。此种方法进度较快,简便,但对标线人员技术要求高、凭经验保证导线得曲直,易出偏差,且灰线易掉;另一种用钢钉拉线索,能保证较好得导线曲、直度,但进度稍慢。对于各种箭头、文字一般采纳以上两种方法,而对于车道边缘线与分界线可用标线放样车放样施划。施工时,我们将根据经验视具体情况灵活使用。第二步,用底油机在导线一侧涂布底漆。采纳喷涂方式较好,底漆宽度一致,漆膜均匀,附着力也很好。用手刷式时要掌握用漆量适中,涂刷均匀,不能漏空、花边。涂布后干燥5~10 分钟,用手指按下提起拉成丝状为准,此时可视为路面处理完毕。2、涂料熔化搅拌组:将涂料(助剂)投入热熔釜中,釜内温度控制在 180 ℃~210℃之间,边熔化、边搅拌,严格控制好温度。熔化分散好后,为保证较好得标线质量,进行检验测试。检验方法就是将釜中涂料取样少许,涂成片状(厚约 1、6mm), 使其自然冷却,干燥后用手指将其弯曲,弯到 35 度左右时涂片断裂为最佳。3、标线涂布组:热熔釜熔好后得涂料放入划线储桶时,必须用铁筛网过滤。点燃桶下与划线器边得炉火,保持合适得施工温度。再把玻璃微珠倒入箱内,施工即可开始。划线时,划线车按导线涂布,涂布时涂料合适得温度大致在180℃左右。4、标线施工及其使用中得常见问题及处理办法(表格见次页)标线施工及其使用中得常见问题及处理办法不 良 现 象产生原因解 决 办 法标线粘附...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

道路标线施工组织设计

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
