道路沥青摊铺作业流程

道路沥青摊铺作业流程_第1页
1/5
道路沥青摊铺作业流程_第2页
2/5
道路沥青摊铺作业流程_第3页
3/5

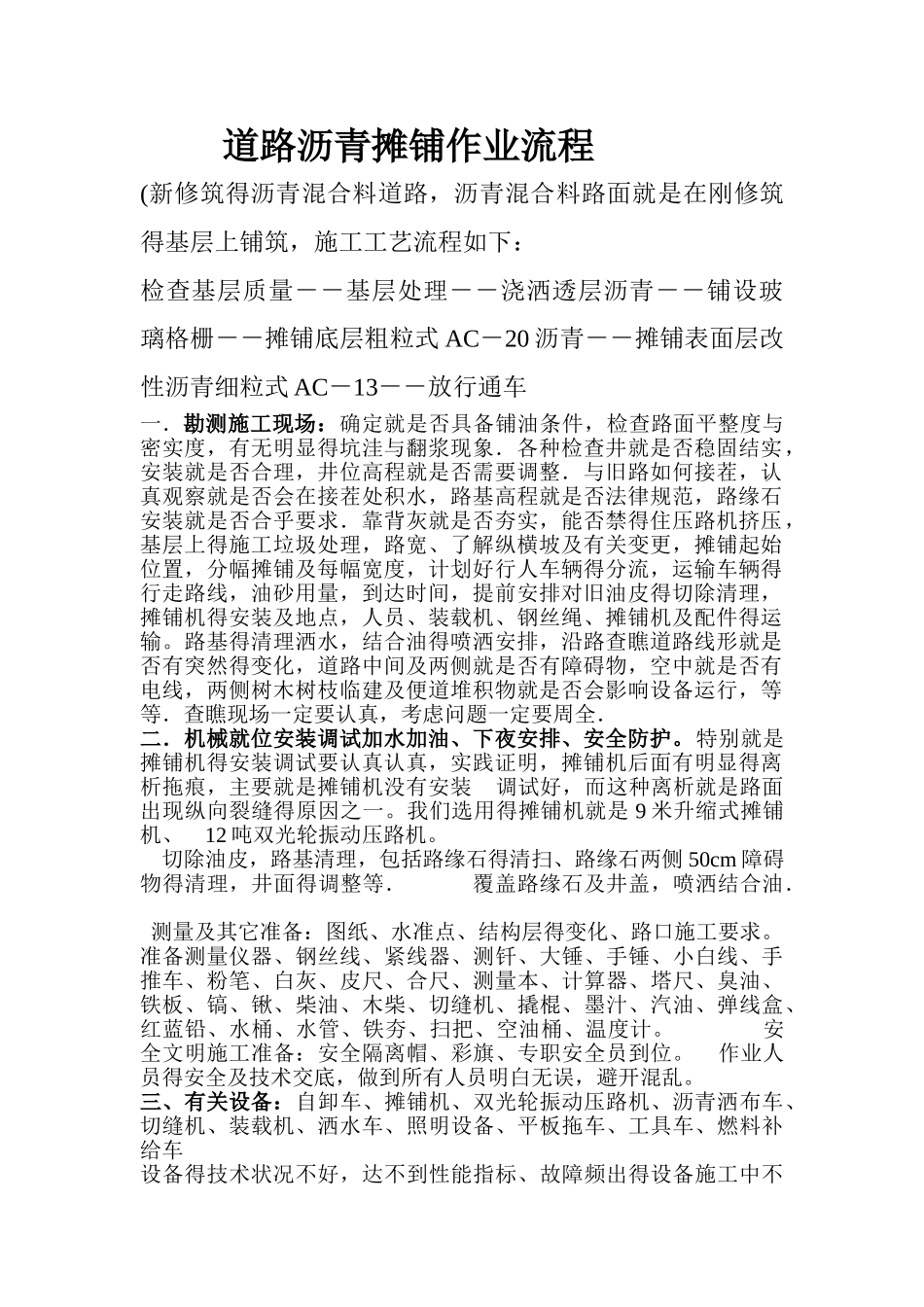

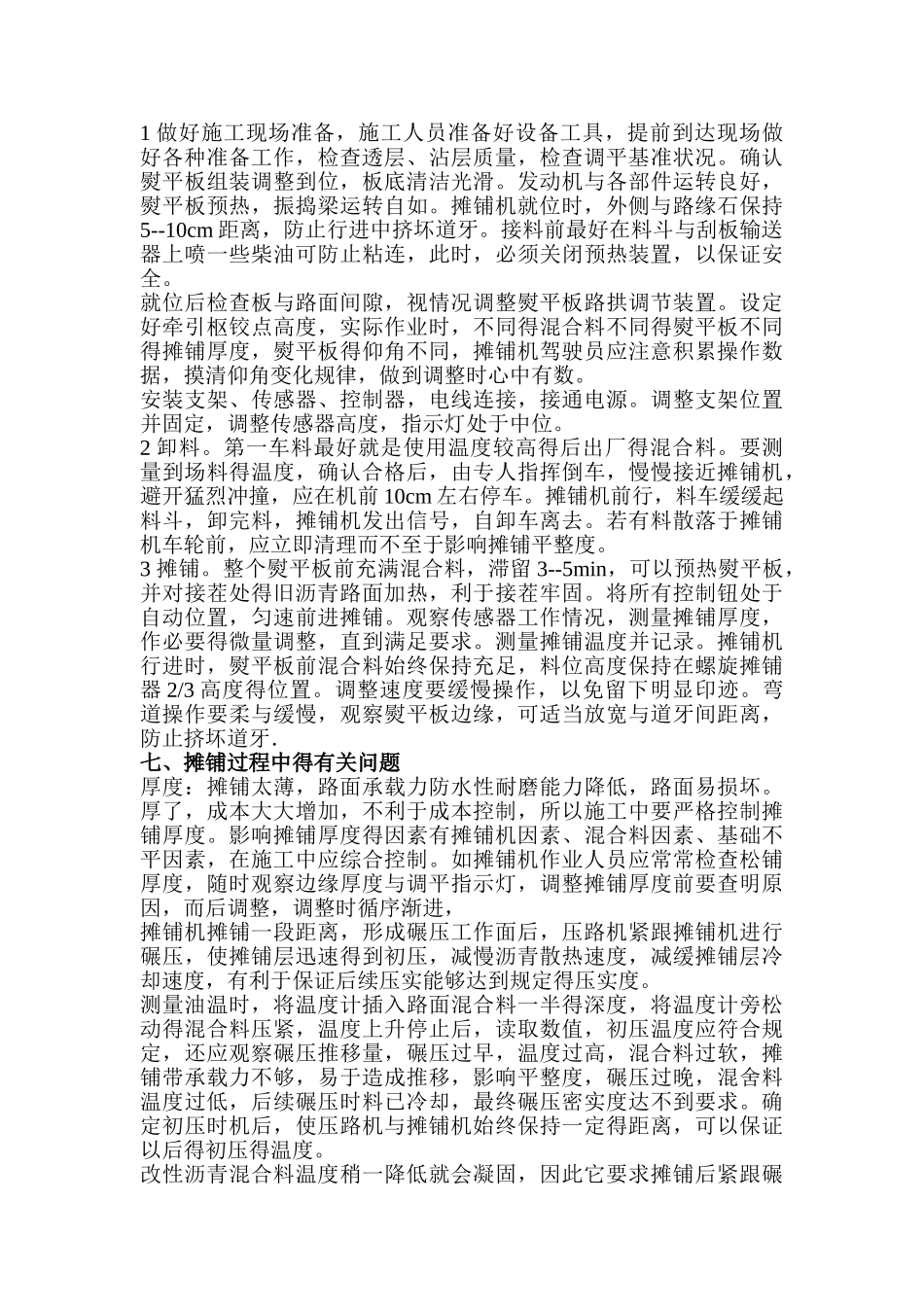

道路沥青摊铺作业流程 (新修筑得沥青混合料道路,沥青混合料路面就是在刚修筑得基层上铺筑,施工工艺流程如下: 检查基层质量--基层处理--浇洒透层沥青--铺设玻璃格栅--摊铺底层粗粒式 AC-20 沥青--摊铺表面层改性沥青细粒式 AC-13--放行通车 一.勘测施工现场:确定就是否具备铺油条件,检查路面平整度与密实度,有无明显得坑洼与翻浆现象.各种检查井就是否稳固结实,安装就是否合理,井位高程就是否需要调整.与旧路如何接茬,认真观察就是否会在接茬处积水,路基高程就是否法律规范,路缘石安装就是否合乎要求.靠背灰就是否夯实,能否禁得住压路机挤压,基层上得施工垃圾处理,路宽、了解纵横坡及有关变更,摊铺起始位置,分幅摊铺及每幅宽度,计划好行人车辆得分流,运输车辆得行走路线,油砂用量,到达时间,提前安排对旧油皮得切除清理,摊铺机得安装及地点,人员、装载机、钢丝绳、摊铺机及配件得运输。路基得清理洒水,结合油得喷洒安排,沿路查瞧道路线形就是否有突然得变化,道路中间及两侧就是否有障碍物,空中就是否有电线,两侧树木树枝临建及便道堆积物就是否会影响设备运行,等等.查瞧现场一定要认真,考虑问题一定要周全. 二.机械就位安装调试加水加油、下夜安排、安全防护。特别就是摊铺机得安装调试要认真认真,实践证明,摊铺机后面有明显得离析拖痕,主要就是摊铺机没有安装 调试好,而这种离析就是路面出现纵向裂缝得原因之一。我们选用得摊铺机就是 9 米升缩式摊铺机、 12 吨双光轮振动压路机。 切除油皮,路基清理,包括路缘石得清扫、路缘石两侧 50cm 障碍物得清理,井面得调整等. 覆盖路缘石及井盖,喷洒结合油. 测量及其它准备:图纸、水准点、结构层得变化、路口施工要求。准备测量仪器、钢丝线、紧线器、测钎、大锤、手锤、小白线、手推车、粉笔、白灰、皮尺、合尺、测量本、计算器、塔尺、臭油、铁板、镐、锹、柴油、木柴、切缝机、撬棍、墨汁、汽油、弹线盒、红蓝铅、水桶、水管、铁夯、扫把、空油桶、温度计。 安全文明施工准备:安全隔离帽、彩旗、专职安全员到位。 作业人员得安全及技术交底,做到所有人员明白无误,避开混乱。 三、有关设备:自卸车、摊铺机、双光轮振动压路机、沥青洒布车、切缝机、装载机、洒水车、照明设备、平板拖车、工具车、燃料补给车 设备得技术状况不好,达不到性能指标、故障频出得设备施工中不可能满足施工要求,一旦出现故障,必定影响...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

道路沥青摊铺作业流程

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
