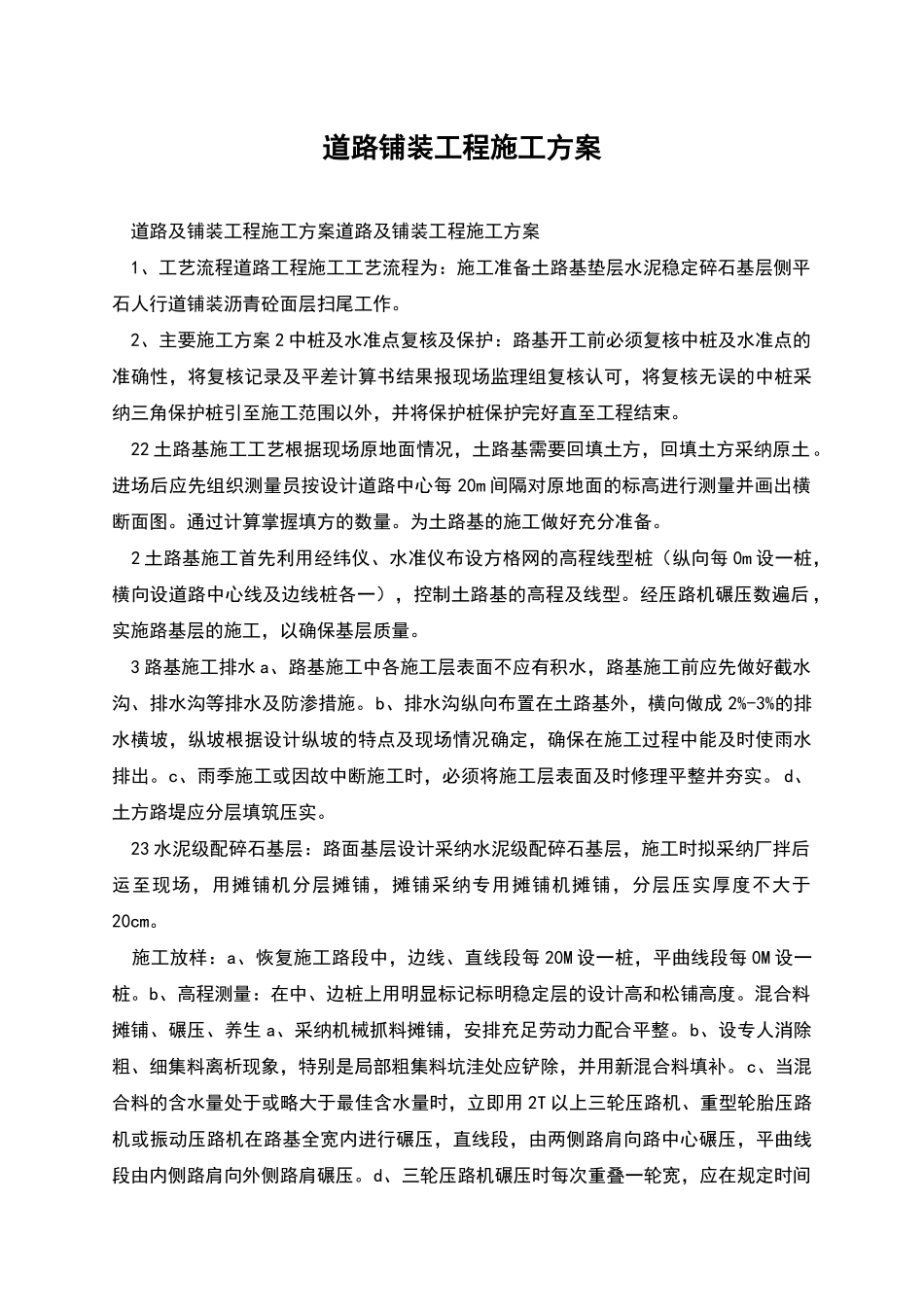

道路铺装工程施工方案 道路及铺装工程施工方案道路及铺装工程施工方案 1、工艺流程道路工程施工工艺流程为:施工准备土路基垫层水泥稳定碎石基层侧平石人行道铺装沥青砼面层扫尾工作
2、主要施工方案 2 中桩及水准点复核及保护:路基开工前必须复核中桩及水准点的准确性,将复核记录及平差计算书结果报现场监理组复核认可,将复核无误的中桩采纳三角保护桩引至施工范围以外,并将保护桩保护完好直至工程结束
22 土路基施工工艺根据现场原地面情况,土路基需要回填土方,回填土方采纳原土
进场后应先组织测量员按设计道路中心每 20m 间隔对原地面的标高进行测量并画出横断面图
通过计算掌握填方的数量
为土路基的施工做好充分准备
2 土路基施工首先利用经纬仪、水准仪布设方格网的高程线型桩(纵向每 0m 设一桩,横向设道路中心线及边线桩各一),控制土路基的高程及线型
经压路机碾压数遍后 ,实施路基层的施工,以确保基层质量
3 路基施工排水 a、路基施工中各施工层表面不应有积水,路基施工前应先做好截水沟、排水沟等排水及防渗措施
b、排水沟纵向布置在土路基外,横向做成 2%-3%的排水横坡,纵坡根据设计纵坡的特点及现场情况确定,确保在施工过程中能及时使雨水排出
c、雨季施工或因故中断施工时,必须将施工层表面及时修理平整并夯实
d、土方路堤应分层填筑压实
23 水泥级配碎石基层:路面基层设计采纳水泥级配碎石基层,施工时拟采纳厂拌后运至现场,用摊铺机分层摊铺,摊铺采纳专用摊铺机摊铺,分层压实厚度不大于20cm
施工放样:a、恢复施工路段中,边线、直线段每 20M 设一桩,平曲线段每 0M 设一桩
b、高程测量:在中、边桩上用明显标记标明稳定层的设计高和松铺高度
混合料摊铺、碾压、养生 a、采纳机械抓料摊铺,安排充足劳动力配合平整
b、设专人消除粗、细集料离析现象,特别是局部粗集料坑洼处应铲除,并用新混
