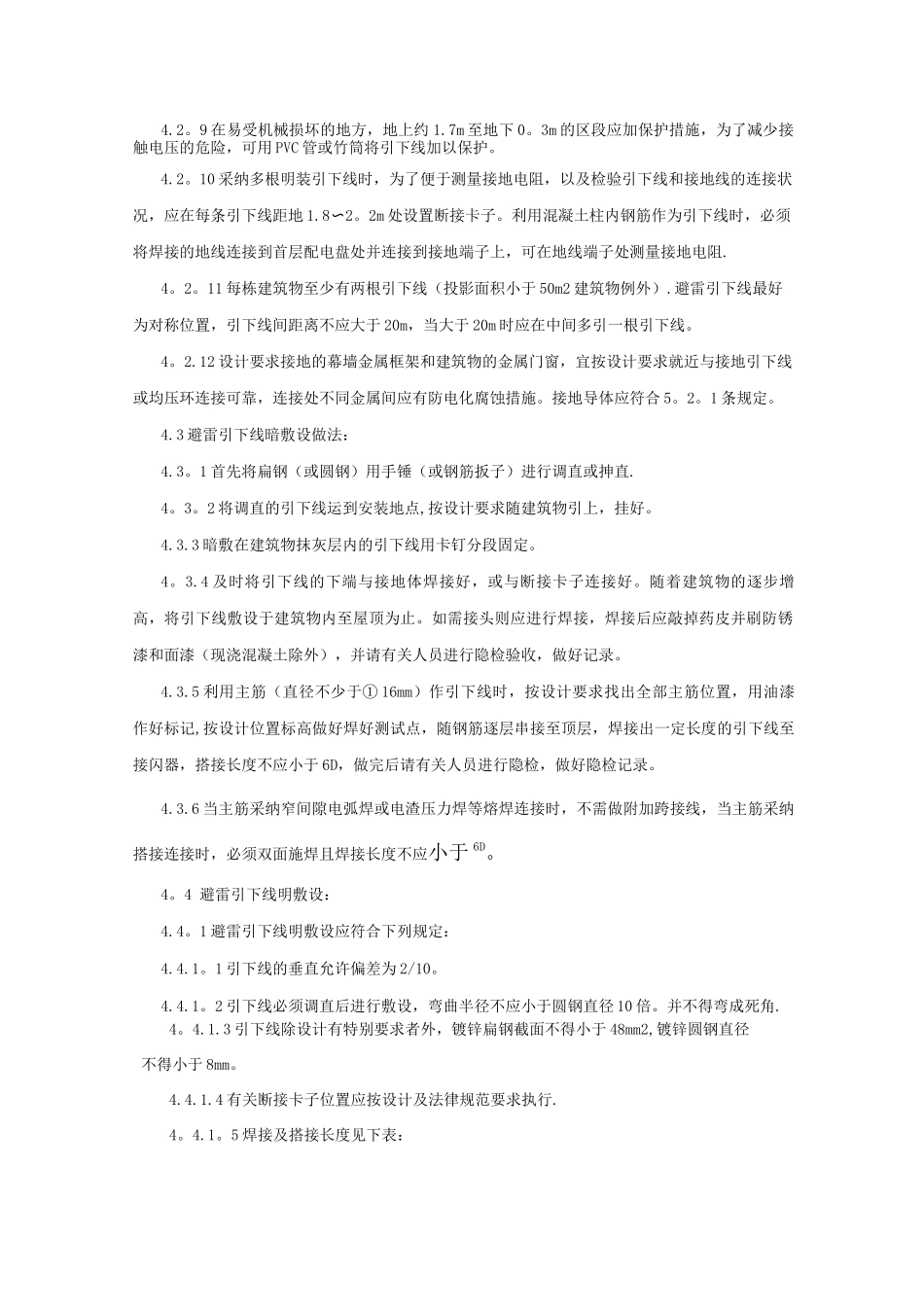

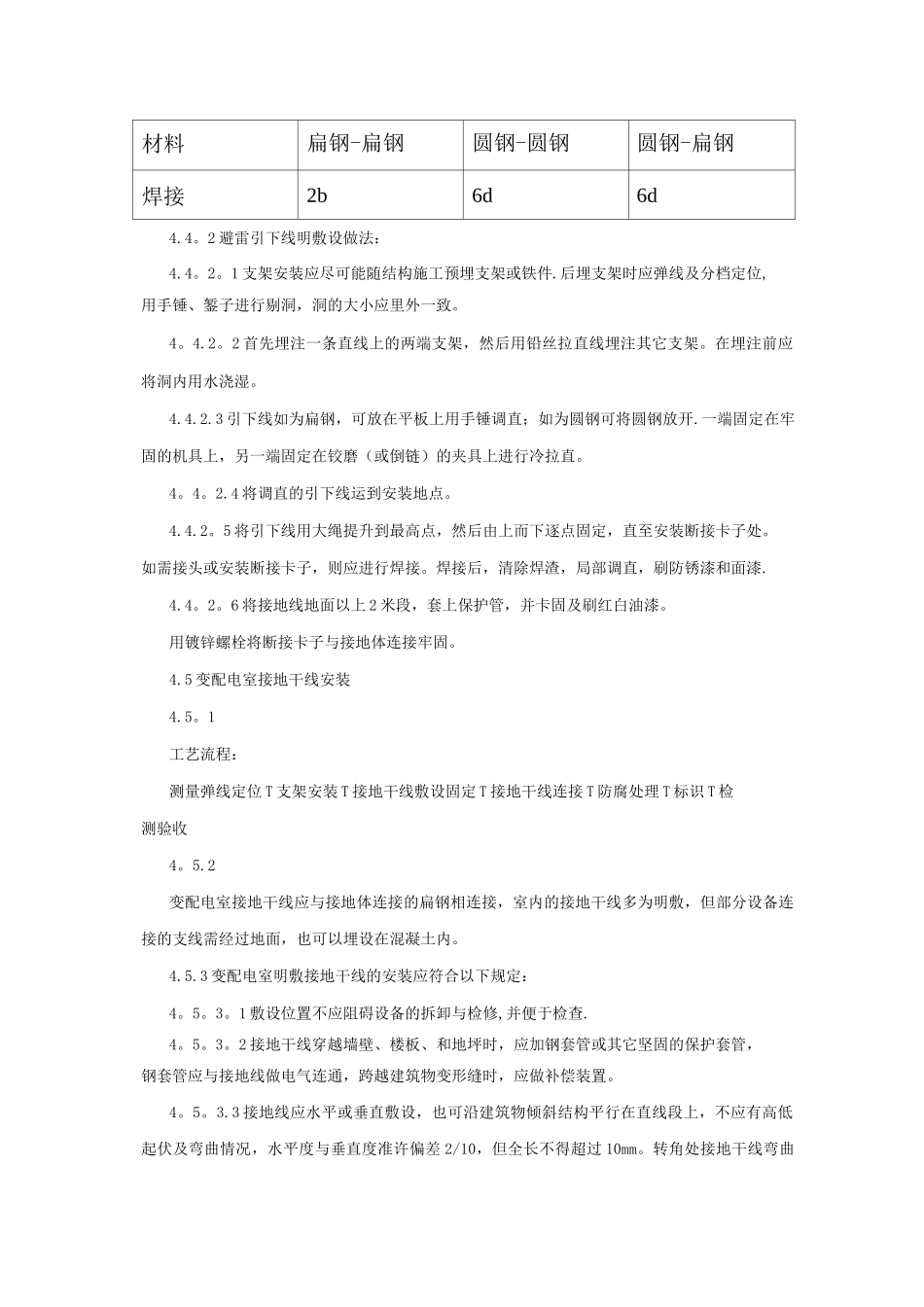

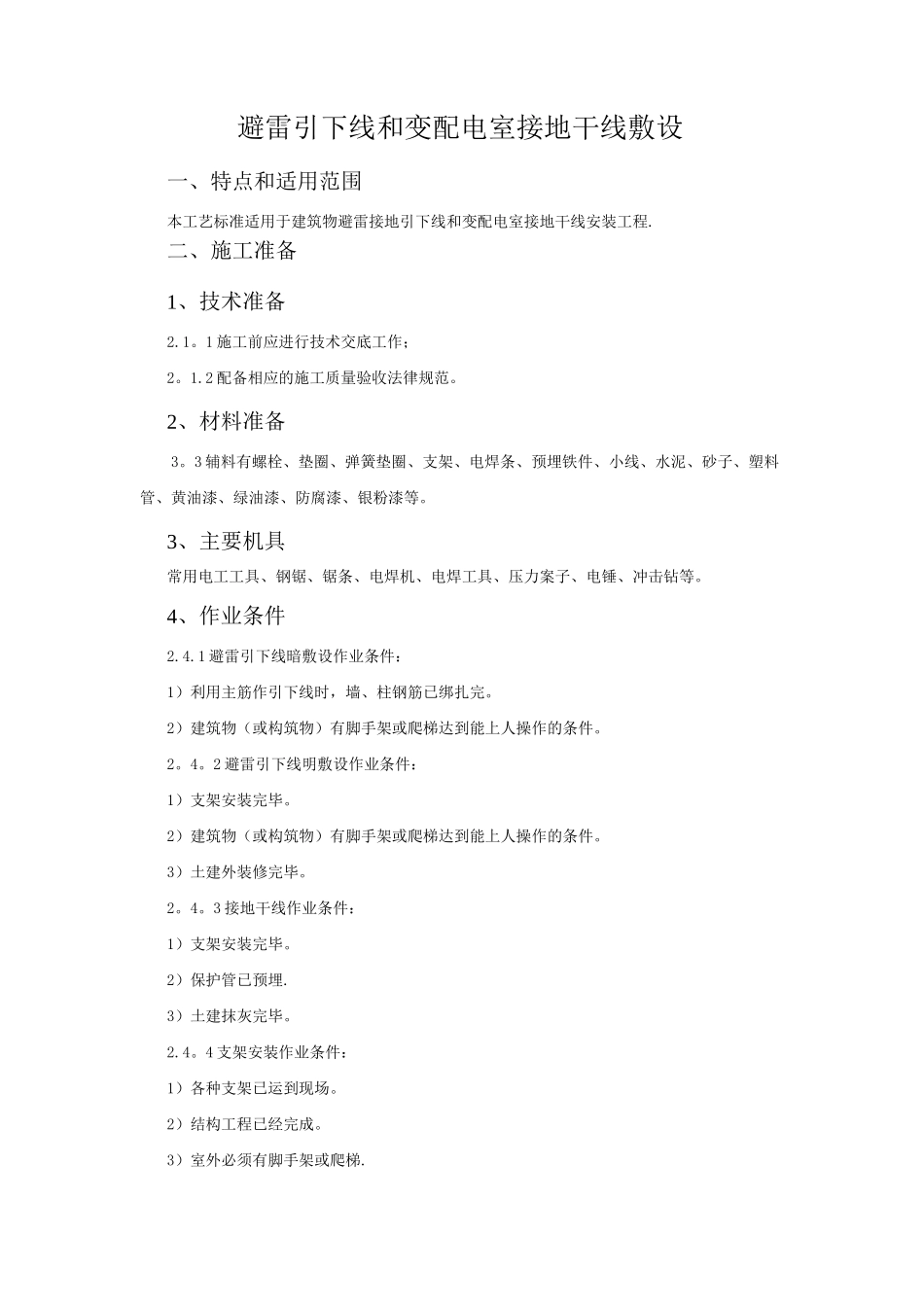

避雷引下线和变配电室接地干线敷设一、特点和适用范围本工艺标准适用于建筑物避雷接地引下线和变配电室接地干线安装工程.二、施工准备1、技术准备2.1。1 施工前应进行技术交底工作;2。1.2 配备相应的施工质量验收法律规范。2、材料准备3。3 辅料有螺栓、垫圈、弹簧垫圈、支架、电焊条、预埋铁件、小线、水泥、砂子、塑料管、黄油漆、绿油漆、防腐漆、银粉漆等。3、主要机具常用电工工具、钢锯、锯条、电焊机、电焊工具、压力案子、电锤、冲击钻等。4、作业条件2.4.1 避雷引下线暗敷设作业条件:1)利用主筋作引下线时,墙、柱钢筋已绑扎完。2)建筑物(或构筑物)有脚手架或爬梯达到能上人操作的条件。2。4。2 避雷引下线明敷设作业条件:1)支架安装完毕。2)建筑物(或构筑物)有脚手架或爬梯达到能上人操作的条件。3)土建外装修完毕。2。4。3 接地干线作业条件:1)支架安装完毕。2)保护管已预埋.3)土建抹灰完毕。2.4。4 支架安装作业条件:1)各种支架已运到现场。2)结构工程已经完成。3)室外必须有脚手架或爬梯.4.2。9 在易受机械损坏的地方,地上约 1.7m 至地下 0。3m 的区段应加保护措施,为了减少接触电压的危险,可用 PVC 管或竹筒将引下线加以保护。4.2。10 采纳多根明装引下线时,为了便于测量接地电阻,以及检验引下线和接地线的连接状况,应在每条引下线距地 1.8〜2。2m 处设置断接卡子。利用混凝土柱内钢筋作为引下线时,必须将焊接的地线连接到首层配电盘处并连接到接地端子上,可在地线端子处测量接地电阻.4。2。11 每栋建筑物至少有两根引下线(投影面积小于 50m2 建筑物例外).避雷引下线最好为对称位置,引下线间距离不应大于 20m,当大于 20m 时应在中间多引一根引下线。4。2.12 设计要求接地的幕墙金属框架和建筑物的金属门窗,宜按设计要求就近与接地引下线或均压环连接可靠,连接处不同金属间应有防电化腐蚀措施。接地导体应符合 5。2。1 条规定。4.3 避雷引下线暗敷设做法:4.3。1 首先将扁钢(或圆钢)用手锤(或钢筋扳子)进行调直或抻直.4。3。2 将调直的引下线运到安装地点,按设计要求随建筑物引上,挂好。4.3.3 暗敷在建筑物抹灰层内的引下线用卡钉分段固定。4。3.4 及时将引下线的下端与接地体焊接好,或与断接卡子连接好。随着建筑物的逐步增高,将引下线敷设于建筑物内至屋顶为止。如需接头则应进行焊接,焊接后应敲掉药皮并刷防锈漆和面漆(现浇混凝土除外),并请有关人员...
