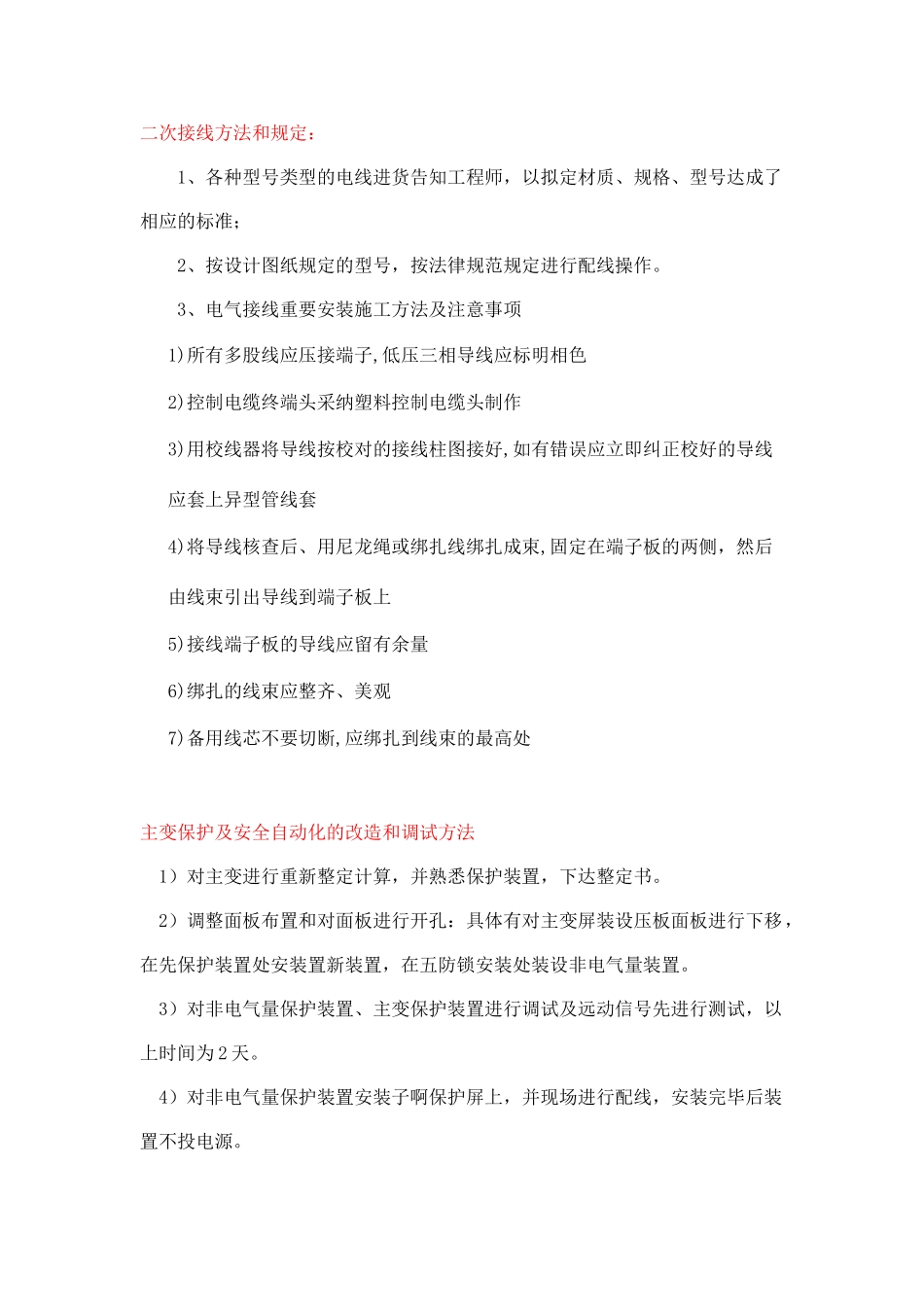

二次接线方法和规定:1、各种型号类型的电线进货告知工程师,以拟定材质、规格、型号达成了相应的标准;2、按设计图纸规定的型号,按法律规范规定进行配线操作
3、电气接线重要安装施工方法及注意事项1)所有多股线应压接端子,低压三相导线应标明相色2)控制电缆终端头采纳塑料控制电缆头制作3)用校线器将导线按校对的接线柱图接好,如有错误应立即纠正校好的导线应套上异型管线套 4)将导线核查后、用尼龙绳或绑扎线绑扎成束,固定在端子板的两侧,然后由线束引出导线到端子板上5)接线端子板的导线应留有余量6)绑扎的线束应整齐、美观7)备用线芯不要切断,应绑扎到线束的最高处主变保护及安全自动化的改造和调试方法1)对主变进行重新整定计算,并熟悉保护装置,下达整定书
2)调整面板布置和对面板进行开孔:具体有对主变屏装设压板面板进行下移,在先保护装置处安装置新装置,在五防锁安装处装设非电气量装置
3)对非电气量保护装置、主变保护装置进行调试及远动信号先进行测试,以上时间为 2 天
4)对非电气量保护装置安装子啊保护屏上,并现场进行配线,安装完毕后装置不投电源
5)对主变高低压侧电流互感器在端子排处进行短接,拆除现有的主变保护装置,安装新保护装置(含差动和后备),并现场配线,以上安装 2 天完毕
6)主变保护屏整体调试时需停电进行调试,时间大约 8 小时A、保护屏单元调试重要项目B、后台监控系统部分功能检查① 硬接点遥信检查:在保护屏处短接遥信硬接点,在后台机上检查遥信是否对的② 主站端遥信量核对:在进行保护功能检查时,联系调度主站核对上送遥信是否对的注意事项1、搬运和安装设备时做好防止损坏设备的措施
2、安装、调试设备时做好防止走错间隔,误碰带电设备引起事故的措施
3、进行保护装置的二次回路改造时,必须核对清楚新旧回路,拟定应改造的回路, 避开将不需改造的回路进行改造,引起不符合设计规定
4、拆除旧电缆及
