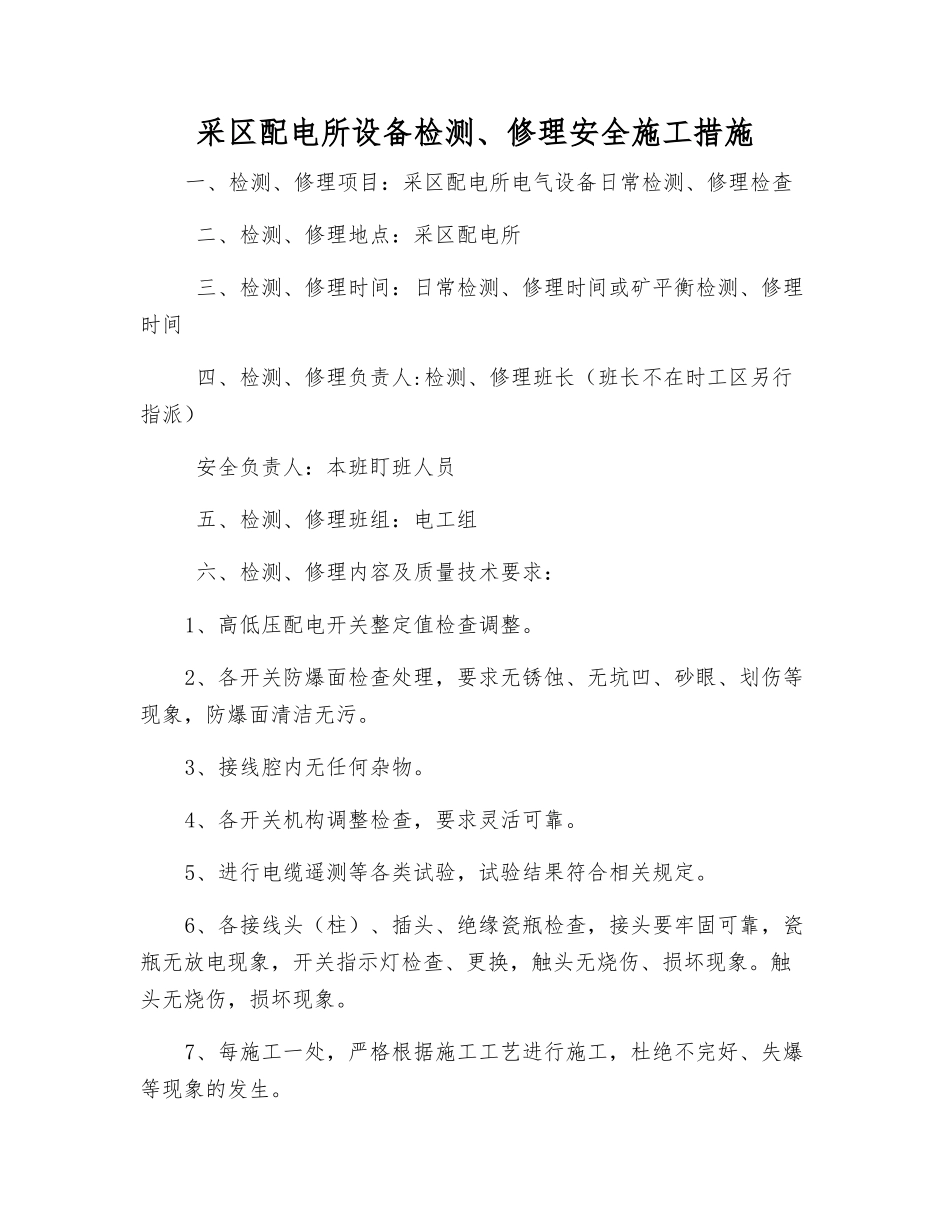

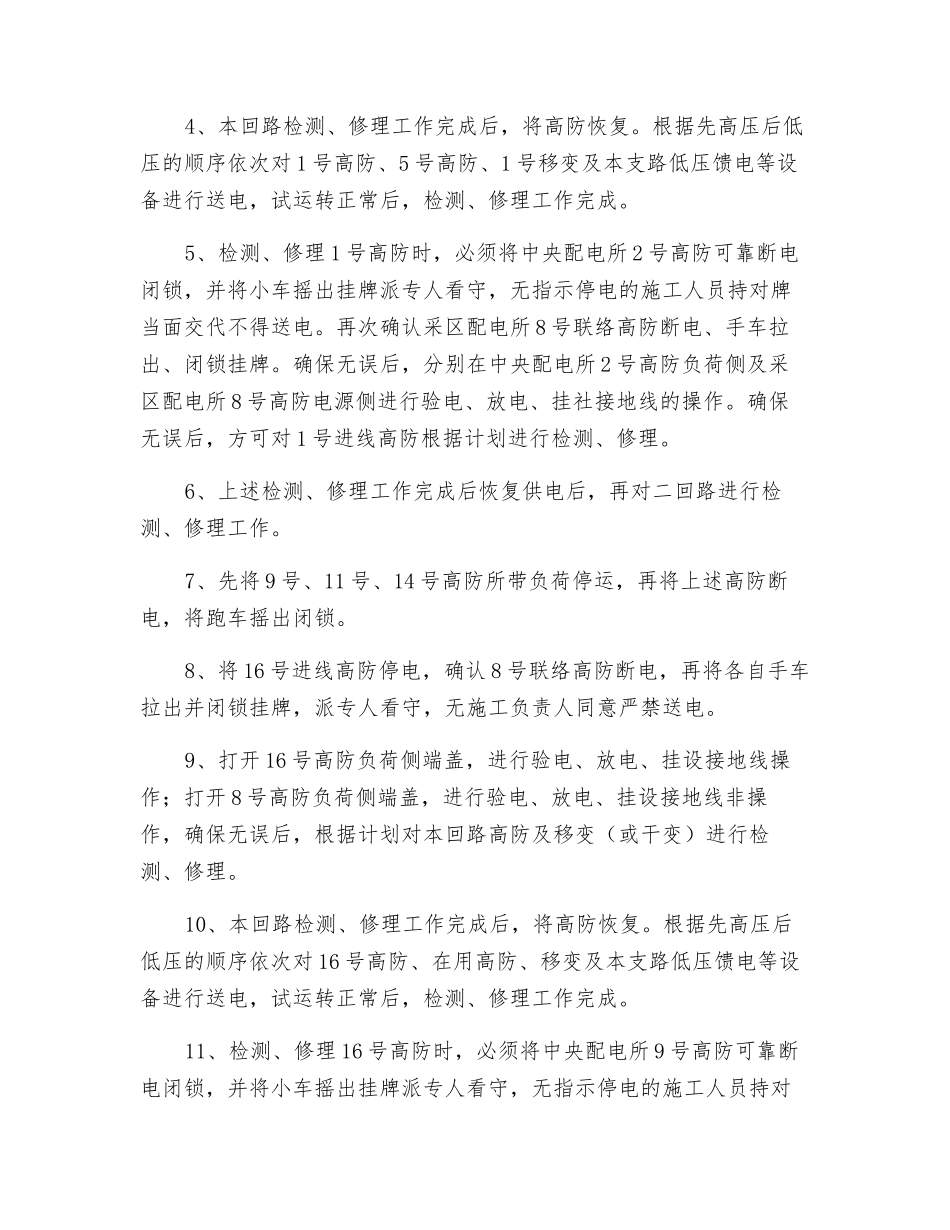

采区配电所设备检测、修理安全施工措施一、检测、修理项目:采区配电所电气设备日常检测、修理检查 二、检测、修理地点:采区配电所 三、检测、修理时间:日常检测、修理时间或矿平衡检测、修理时间 四、检测、修理负责人:检测、修理班长(班长不在时工区另行指派) 安全负责人:本班盯班人员 五、检测、修理班组:电工组 六、检测、修理内容及质量技术要求:1、高低压配电开关整定值检查调整。2、各开关防爆面检查处理,要求无锈蚀、无坑凹、砂眼、划伤等现象,防爆面清洁无污。3、接线腔内无任何杂物。4、各开关机构调整检查,要求灵活可靠。5、进行电缆遥测等各类试验,试验结果符合相关规定。6、各接线头(柱)、插头、绝缘瓷瓶检查,接头要牢固可靠,瓷瓶无放电现象,开关指示灯检查、更换,触头无烧伤、损坏现象。触头无烧伤,损坏现象。7、每施工一处,严格根据施工工艺进行施工,杜绝不完好、失爆等现象的发生。 七、施工方法及步骤: (一)低压开关设备检查检测、修理1、根据矿平衡或申请时间,在检测、修理前通知调度室。2、先将待检测、修理支路低压总馈电开关停电。3、再将上级移变(或干变)控制高防停电,将小车摇出闭锁挂牌,并派专人看守,无施工负责人同意不得送电。4、打开相应高防负荷侧接线室,对负荷侧出线进行验电、放电、挂设接地线操作。5、根据计划对低压开关进行检测、修理工作。6、检测、修理工作完成后,将接地线撤除并将电气设备恢复完好,由施工负责人统一指挥,根据由高压到低压的顺序依次送电。试运转正常后本部分检测、修理工作结束。 (二)高压开关设备检查检测、修理1、先将 5 号高防所带负荷停运,再将 5 号高防断电,将跑车摇出闭锁。2、将 1 号进线高防停电,确认 8 号联络高防断电,再将各自手车拉出并闭锁挂牌,派专人看守,无施工负责人同意严禁送电。3、打开 1 号高防负荷侧端盖,进行验电、放电、挂设接地线操作;打开 8 号高防电源侧端盖,进行验电、放电、挂设接地线非操作,确保无误后,根据计划对本回路高防及移变(或干变)进行检测、修理。4、本回路检测、修理工作完成后,将高防恢复。根据先高压后低压的顺序依次对 1 号高防、5 号高防、1 号移变及本支路低压馈电等设备进行送电,试运转正常后,检测、修理工作完成。5、检测、修理 1 号高防时,必须将中央配电所 2 号高防可靠断电闭锁,并将小车摇出挂牌派专人看守,无指示停电的施工人员持对牌当面交代不得送...
