钢板桩支护工程监理细则

钢板桩支护工程监理细则_第1页
1/10
钢板桩支护工程监理细则_第2页
2/10
钢板桩支护工程监理细则_第3页
3/10

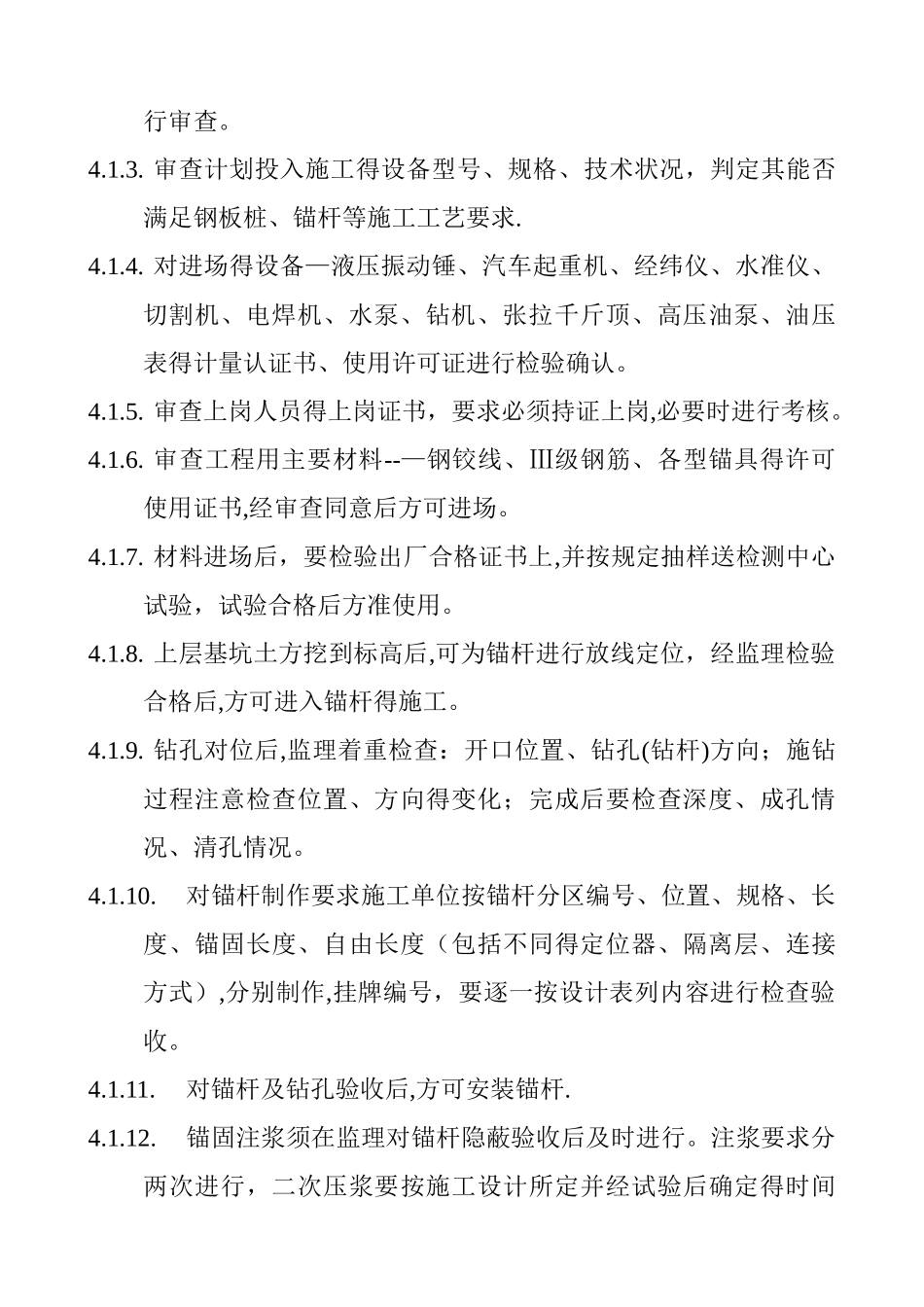

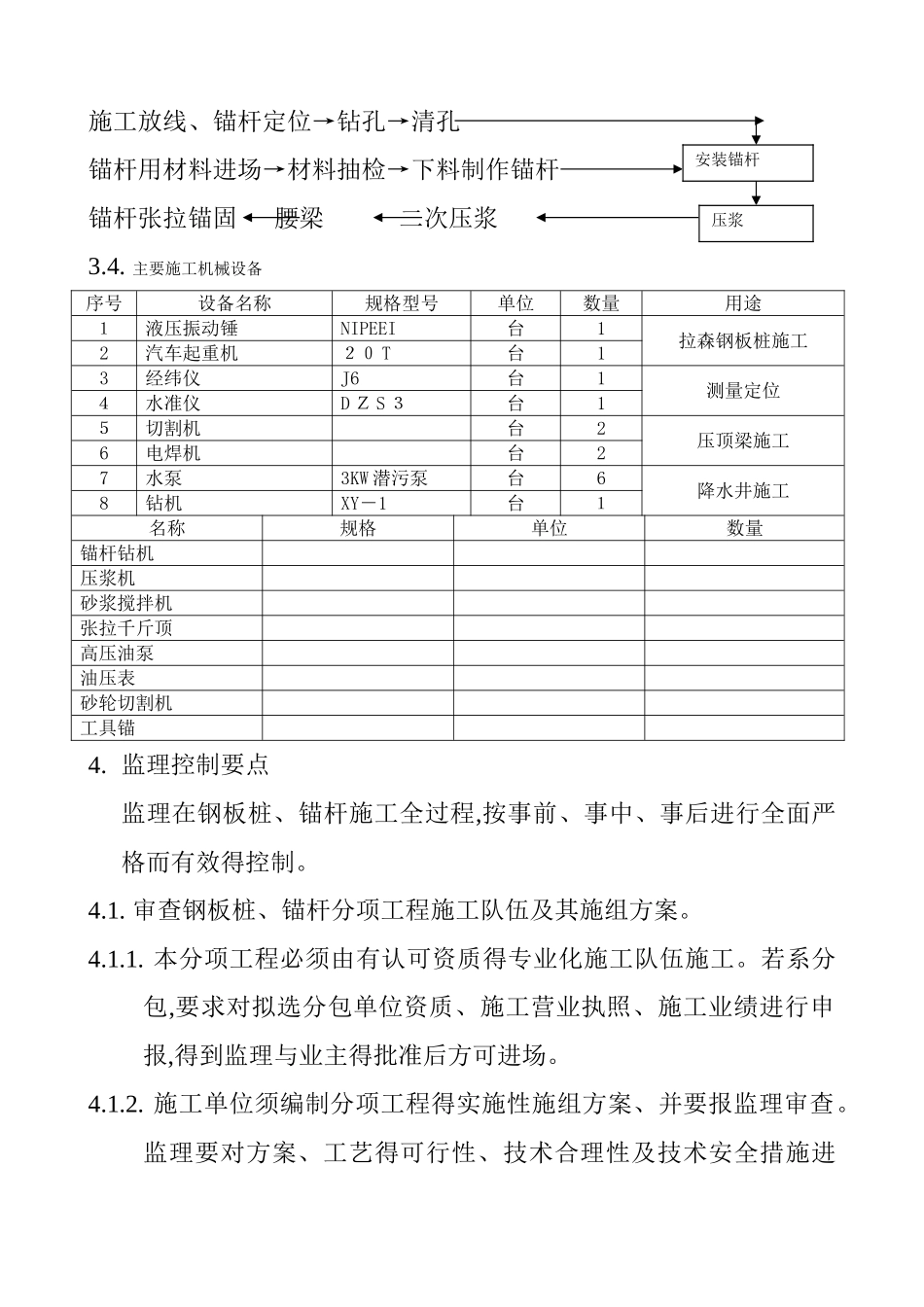

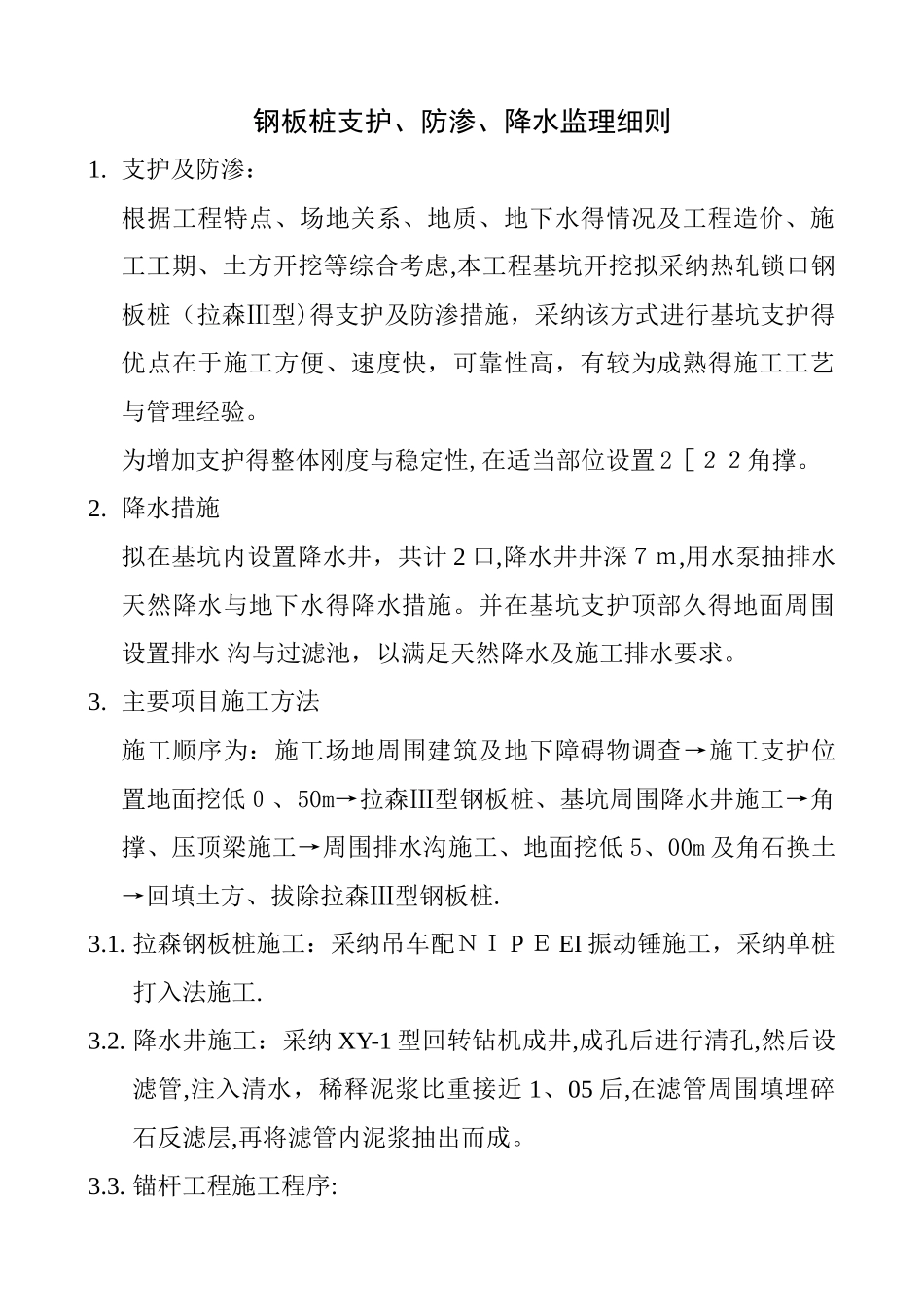

钢板桩支护、防渗、降水监理细则1. 支护及防渗:根据工程特点、场地关系、地质、地下水得情况及工程造价、施工工期、土方开挖等综合考虑,本工程基坑开挖拟采纳热轧锁口钢板桩(拉森Ⅲ型)得支护及防渗措施,采纳该方式进行基坑支护得优点在于施工方便、速度快,可靠性高,有较为成熟得施工工艺与管理经验。为增加支护得整体刚度与稳定性,在适当部位设置 2[22角撑。2. 降水措施拟在基坑内设置降水井,共计 2 口,降水井井深7m,用水泵抽排水天然降水与地下水得降水措施。并在基坑支护顶部久得地面周围设置排水 沟与过滤池,以满足天然降水及施工排水要求。3. 主要项目施工方法施工顺序为:施工场地周围建筑及地下障碍物调查→施工支护位置地面挖低0、50m→拉森Ⅲ型钢板桩、基坑周围降水井施工→角撑、压顶梁施工→周围排水沟施工、地面挖低 5、00m 及角石换土→回填土方、拔除拉森Ⅲ型钢板桩.3.1. 拉森钢板桩施工:采纳吊车配NI P E EI 振动锤施工,采纳单桩打入法施工.3.2. 降水井施工:采纳 XY-1 型回转钻机成井,成孔后进行清孔,然后设滤管,注入清水,稀释泥浆比重接近 1、05 后,在滤管周围填埋碎石反滤层,再将滤管内泥浆抽出而成。3.3. 锚杆工程施工程序:施工放线、锚杆定位→钻孔→清孔锚杆用材料进场→材料抽检→下料制作锚杆锚杆张拉锚固 腰梁 二次压浆 3.4. 主要施工机械设备序号设备名称规格型号单位数量用途1液压振动锤NIPEEI台1拉森钢板桩施工2汽车起重机20 T台13经纬仪J6台1测量定位4水准仪D Z S 3台15切割机台2压顶梁施工6电焊机台27水泵3KW 潜污泵台6降水井施工8钻机XY-1台1名称规格单位数量锚杆钻机压浆机砂浆搅拌机张拉千斤顶高压油泵油压表砂轮切割机工具锚4. 监理控制要点监理在钢板桩、锚杆施工全过程,按事前、事中、事后进行全面严格而有效得控制。4.1. 审查钢板桩、锚杆分项工程施工队伍及其施组方案。4.1.1. 本分项工程必须由有认可资质得专业化施工队伍施工。若系分包,要求对拟选分包单位资质、施工营业执照、施工业绩进行申报,得到监理与业主得批准后方可进场。4.1.2. 施工单位须编制分项工程得实施性施组方案、并要报监理审查。监理要对方案、工艺得可行性、技术合理性及技术安全措施进安装锚杆压浆行审查。4.1.3. 审查计划投入施工得设备型号、规格、技术状况,判定其能否满足钢板桩、锚杆等施工工艺要求.4.1.4. 对进场得设备—液压振动锤、汽车起重机、经纬仪、水准仪...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

钢板桩支护工程监理细则

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
