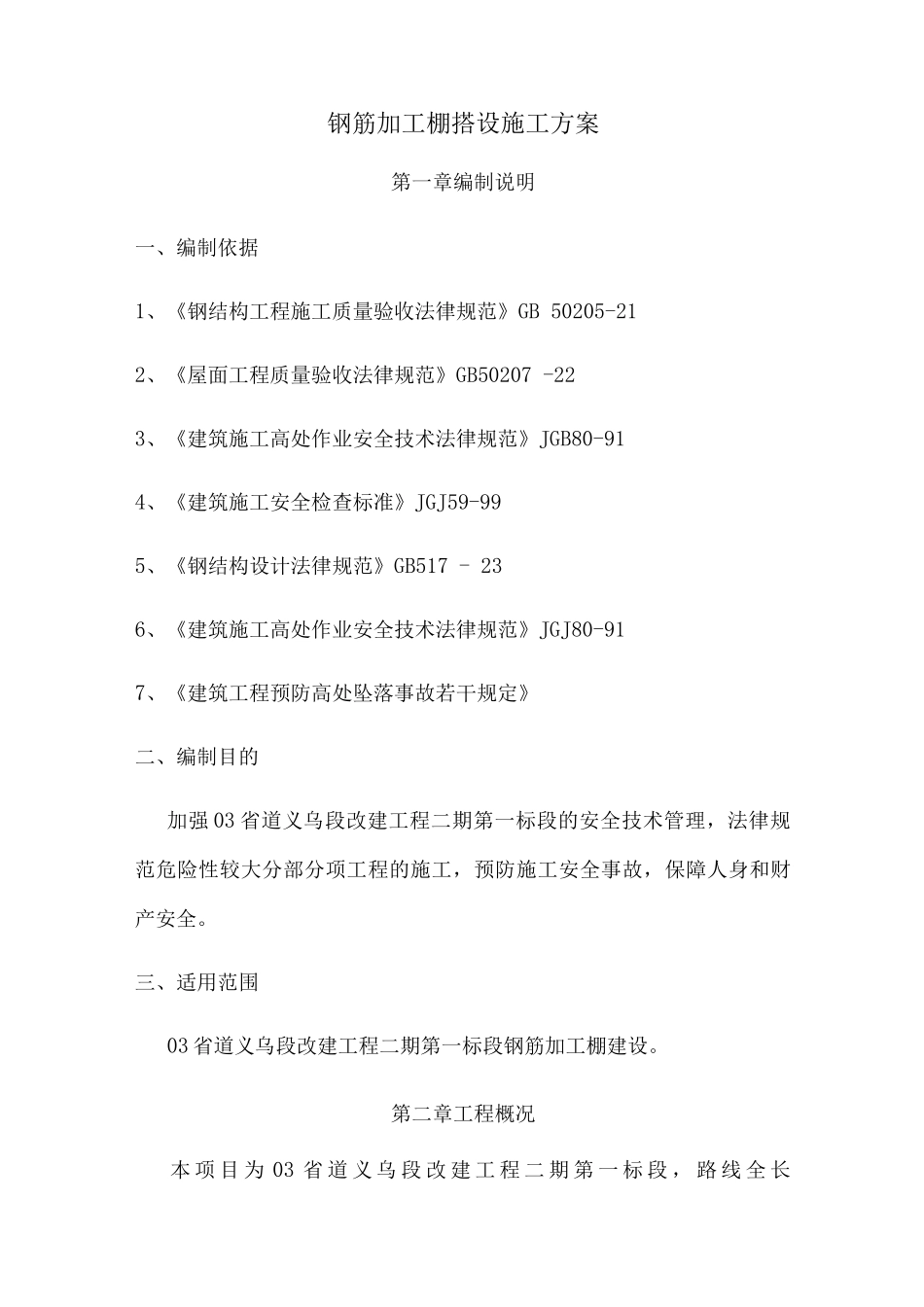

钢筋加工棚搭设施工方案第一章编制说明一、编制依据1、《钢结构工程施工质量验收法律规范》GB 50205-212、《屋面工程质量验收法律规范》GB50207 -223、《建筑施工高处作业安全技术法律规范》JGB80-914、《建筑施工安全检查标准》JGJ59-995、《钢结构设计法律规范》GB517 - 236、《建筑施工高处作业安全技术法律规范》JGJ80-917、《建筑工程预防高处坠落事故若干规定》二、编制目的加强 03 省道义乌段改建工程二期第一标段的安全技术管理,法律规范危险性较大分部分项工程的施工,预防施工安全事故,保障人身和财产安全
三、适用范围03 省道义乌段改建工程二期第一标段钢筋加工棚建设
第二章工程概况本 项 目 为 03 省 道 义 乌 段 改 建 工 程 二 期 第 一 标 段 , 路 线 全 长8

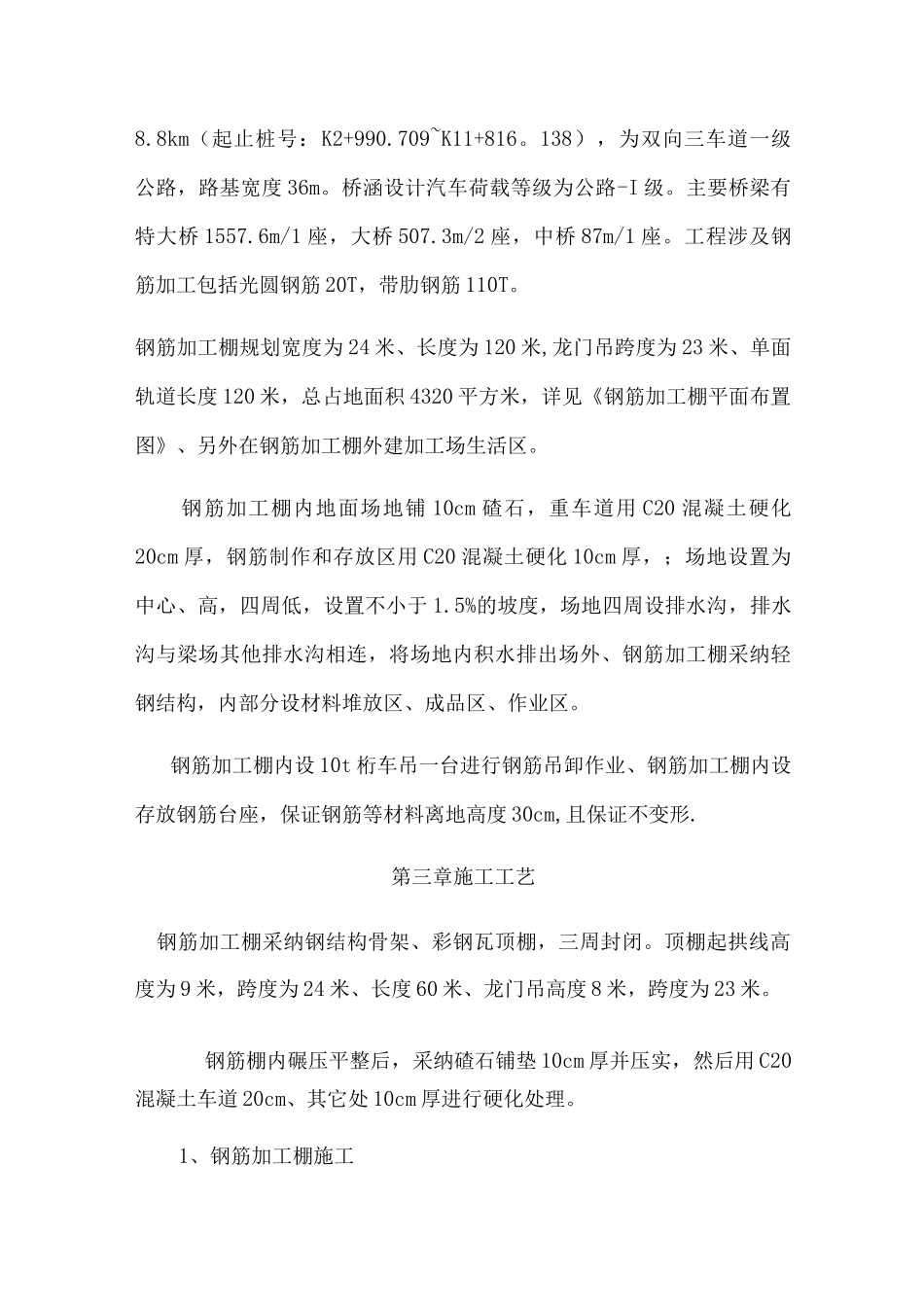

8km(起止桩号:K2+990
709~K11+816
138),为双向三车道一级公路,路基宽度 36m
桥涵设计汽车荷载等级为公路-I 级
主要桥梁有特大桥 1557
6m/1 座,大桥 507
3m/2 座,中桥 87m/1 座
工程涉及钢筋加工包括光圆钢筋 20T,带肋钢筋 110T
钢筋加工棚规划宽度为 24 米、长度为 120 米,龙门吊跨度为 23 米、单面轨道长度 120 米,总占地面积 4320 平方米,详见《钢筋加工棚平面布置图》、另外在钢筋加工棚外建加工场生活区

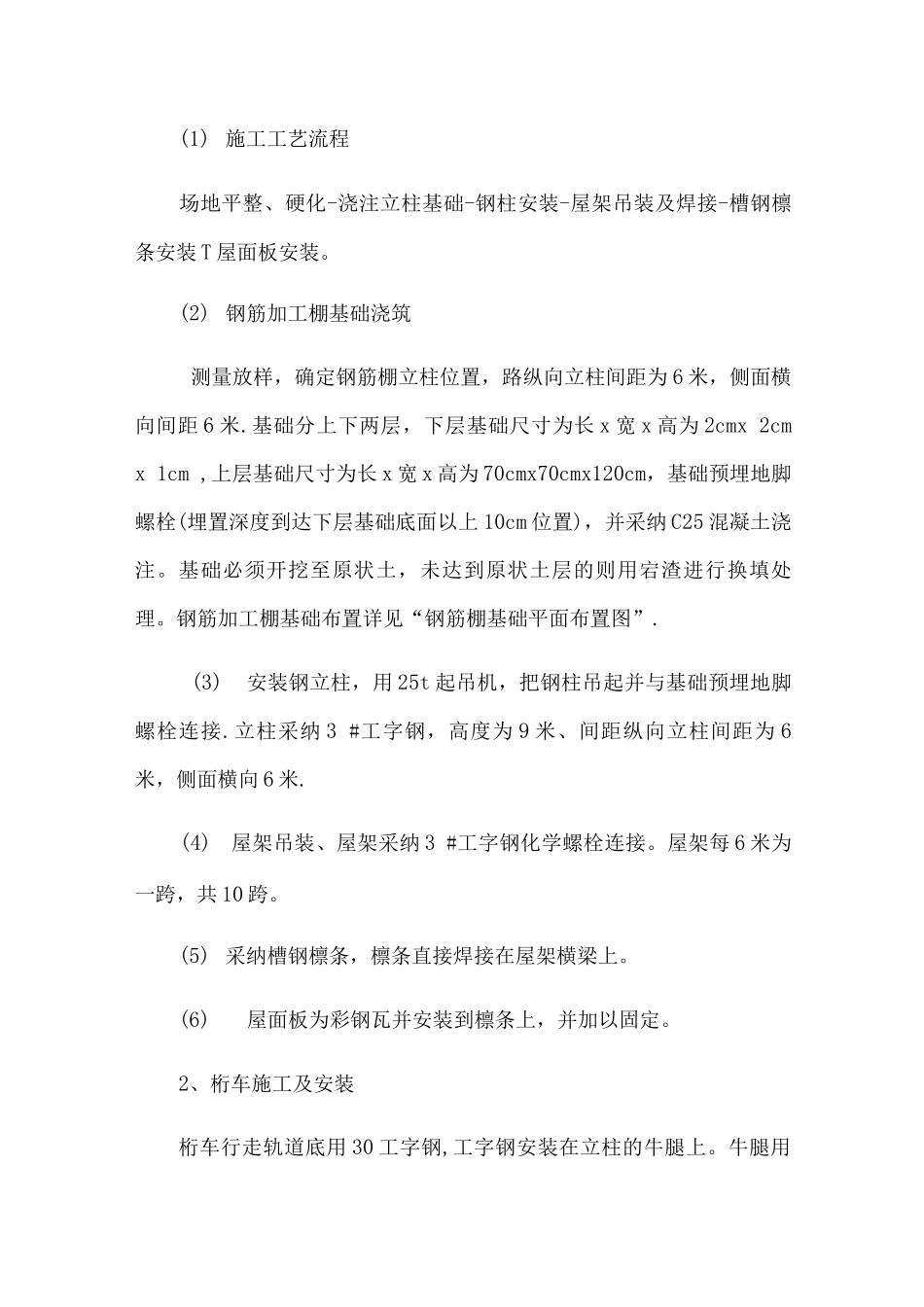

钢筋加工棚内地面场地铺 10cm 碴石,重车道用 C20 混凝土硬化20cm 厚,钢筋制作和存放区用 C20 混凝土硬化 10cm 厚,;场地设置为中心、高,四周低,设置不小于 1
5%的坡度,场地四周设排水沟,排水沟与梁场其他排水沟相连,将场地内积水排出场外、钢筋加工棚采纳轻钢结构,内部分设材料堆放区、成品区、作业区
钢筋加工棚内设 10t 桁车吊一台进行钢筋吊卸作业、钢筋加
