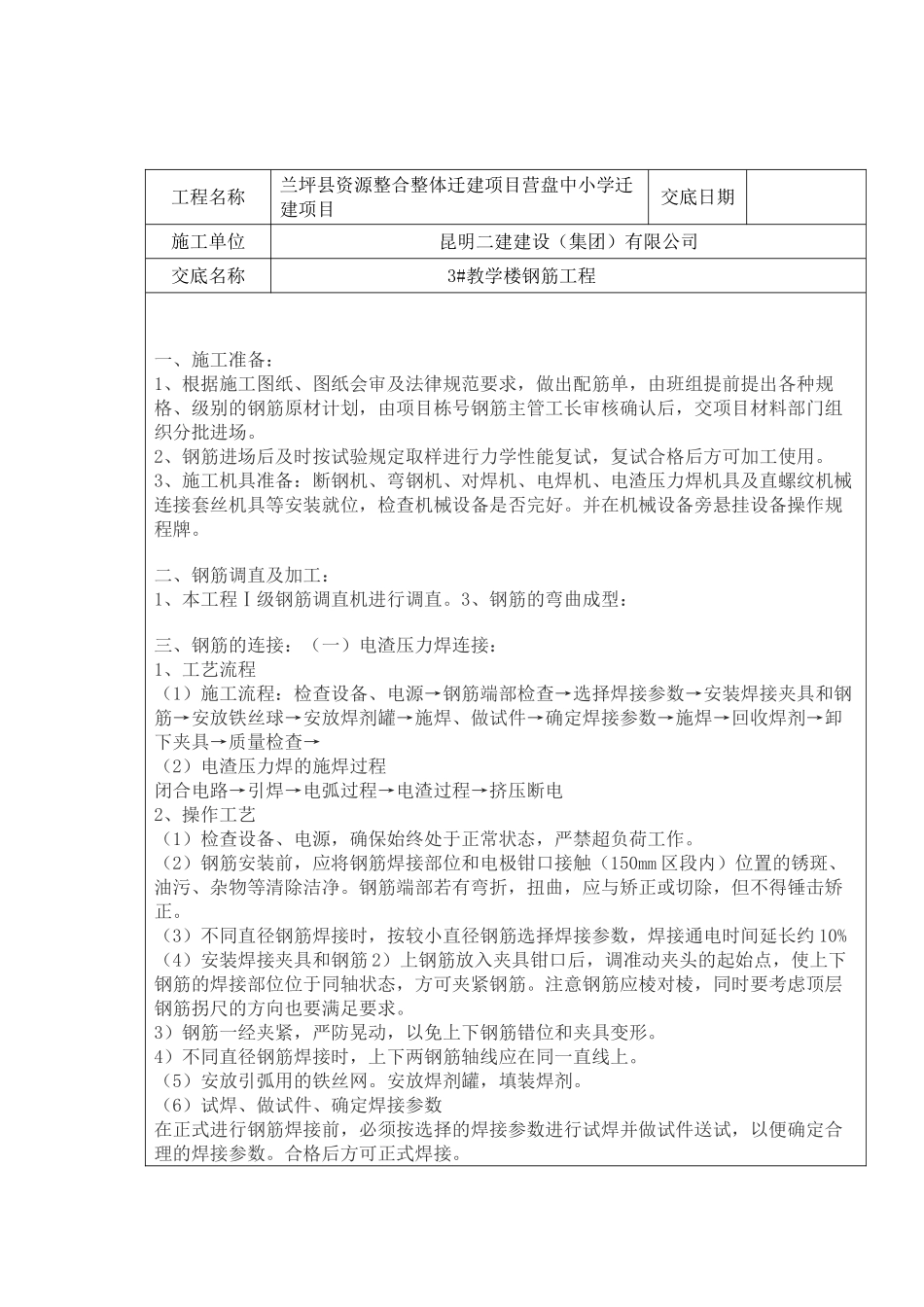

工程名称兰坪县资源整合整体迁建项目营盘中小学迁建项目交底日期施工单位昆明二建建设(集团)有限公司交底名称3#教学楼钢筋工程一、施工准备:1、根据施工图纸、图纸会审及法律规范要求,做出配筋单,由班组提前提出各种规格、级别的钢筋原材计划,由项目栋号钢筋主管工长审核确认后,交项目材料部门组织分批进场
2、钢筋进场后及时按试验规定取样进行力学性能复试,复试合格后方可加工使用
3、施工机具准备:断钢机、弯钢机、对焊机、电焊机、电渣压力焊机具及直螺纹机械连接套丝机具等安装就位,检查机械设备是否完好
并在机械设备旁悬挂设备操作规程牌
二、钢筋调直及加工:1、本工程Ⅰ级钢筋调直机进行调直
3、钢筋的弯曲成型:三、钢筋的连接:(一)电渣压力焊连接:1、工艺流程(1)施工流程:检查设备、电源→钢筋端部检查→选择焊接参数→安装焊接夹具和钢筋→安放铁丝球→安放焊剂罐→施焊、做试件→确定焊接参数→施焊→回收焊剂→卸下夹具→质量检查→(2)电渣压力焊的施焊过程闭合电路→引焊→电弧过程→电渣过程→挤压断电2、操作工艺(1)检查设备、电源,确保始终处于正常状态,严禁超负荷工作
(2)钢筋安装前,应将钢筋焊接部位和电极钳口接触(150mm 区段内)位置的锈斑、油污、杂物等清除洁净
钢筋端部若有弯折,扭曲,应与矫正或切除,但不得锤击矫正
(3)不同直径钢筋焊接时,按较小直径钢筋选择焊接参数,焊接通电时间延长约 10%(4)安装焊接夹具和钢筋 2)上钢筋放入夹具钳口后,调准动夹头的起始点,使上下钢筋的焊接部位位于同轴状态,方可夹紧钢筋
注意钢筋应棱对棱,同时要考虑顶层钢筋拐尺的方向也要满足要求
3)钢筋一经夹紧,严防晃动,以免上下钢筋错位和夹具变形
4)不同直径钢筋焊接时,上下两钢筋轴线应在同一直线上
(5)安放引弧用的铁丝网
安放焊剂罐,填装焊剂
(6)试焊、做试件、确定焊接参数在正式进行钢筋焊接前,必须按选
