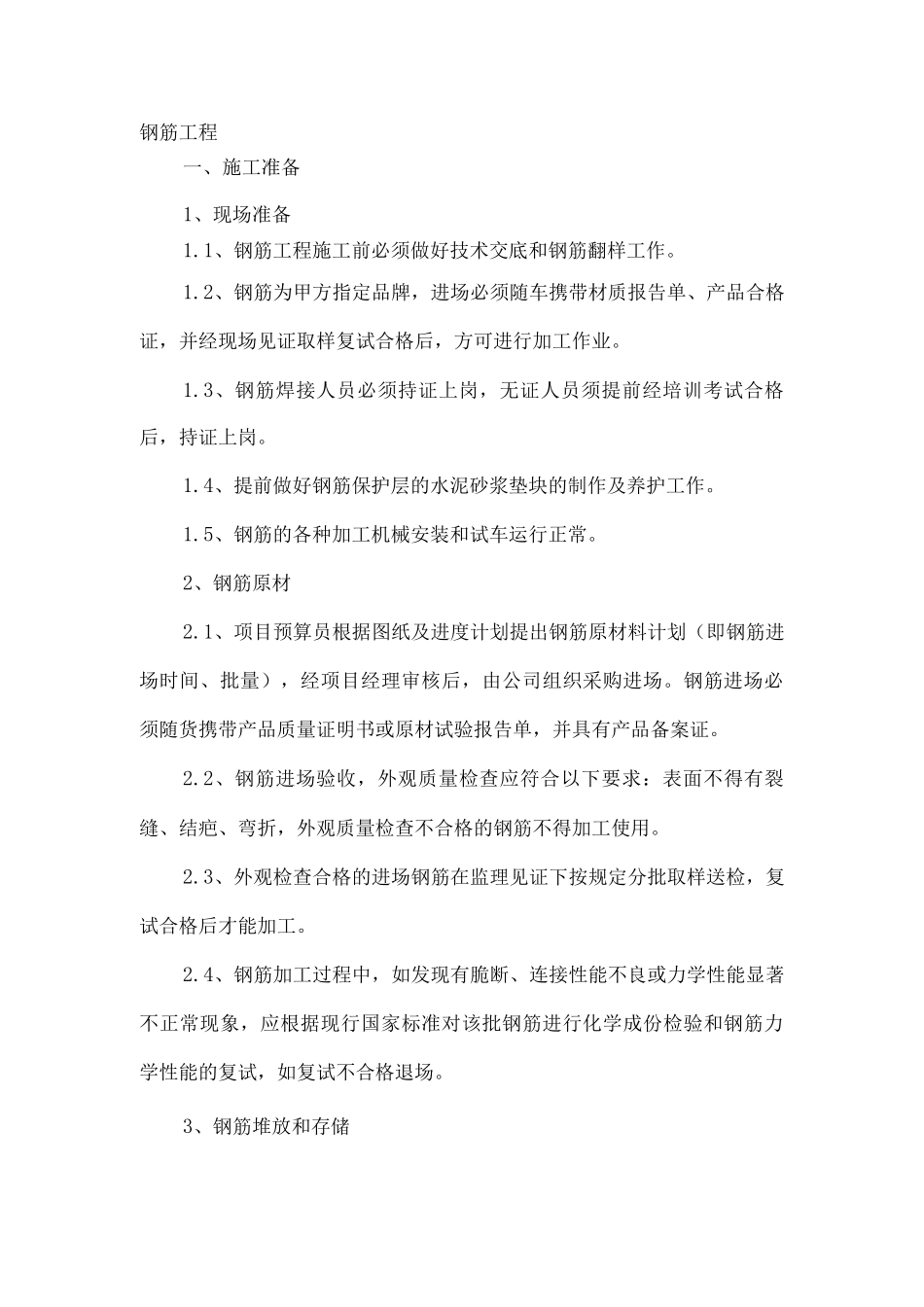

钢筋工程一、施工准备1、现场准备1
1、钢筋工程施工前必须做好技术交底和钢筋翻样工作
2、钢筋为甲方指定品牌,进场必须随车携带材质报告单、产品合格证,并经现场见证取样复试合格后,方可进行加工作业
3、钢筋焊接人员必须持证上岗,无证人员须提前经培训考试合格后,持证上岗
4、提前做好钢筋保护层的水泥砂浆垫块的制作及养护工作
5、钢筋的各种加工机械安装和试车运行正常
2、钢筋原材2
1、项目预算员根据图纸及进度计划提出钢筋原材料计划(即钢筋进场时间、批量),经项目经理审核后,由公司组织采购进场
钢筋进场必须随货携带产品质量证明书或原材试验报告单,并具有产品备案证
2、钢筋进场验收,外观质量检查应符合以下要求:表面不得有裂缝、结疤、弯折,外观质量检查不合格的钢筋不得加工使用
3、外观检查合格的进场钢筋在监理见证下按规定分批取样送检,复试合格后才能加工
4、钢筋加工过程中,如发现有脆断、连接性能不良或力学性能显著不正常现象,应根据现行国家标准对该批钢筋进行化学成份检验和钢筋力学性能的复试,如复试不合格退场

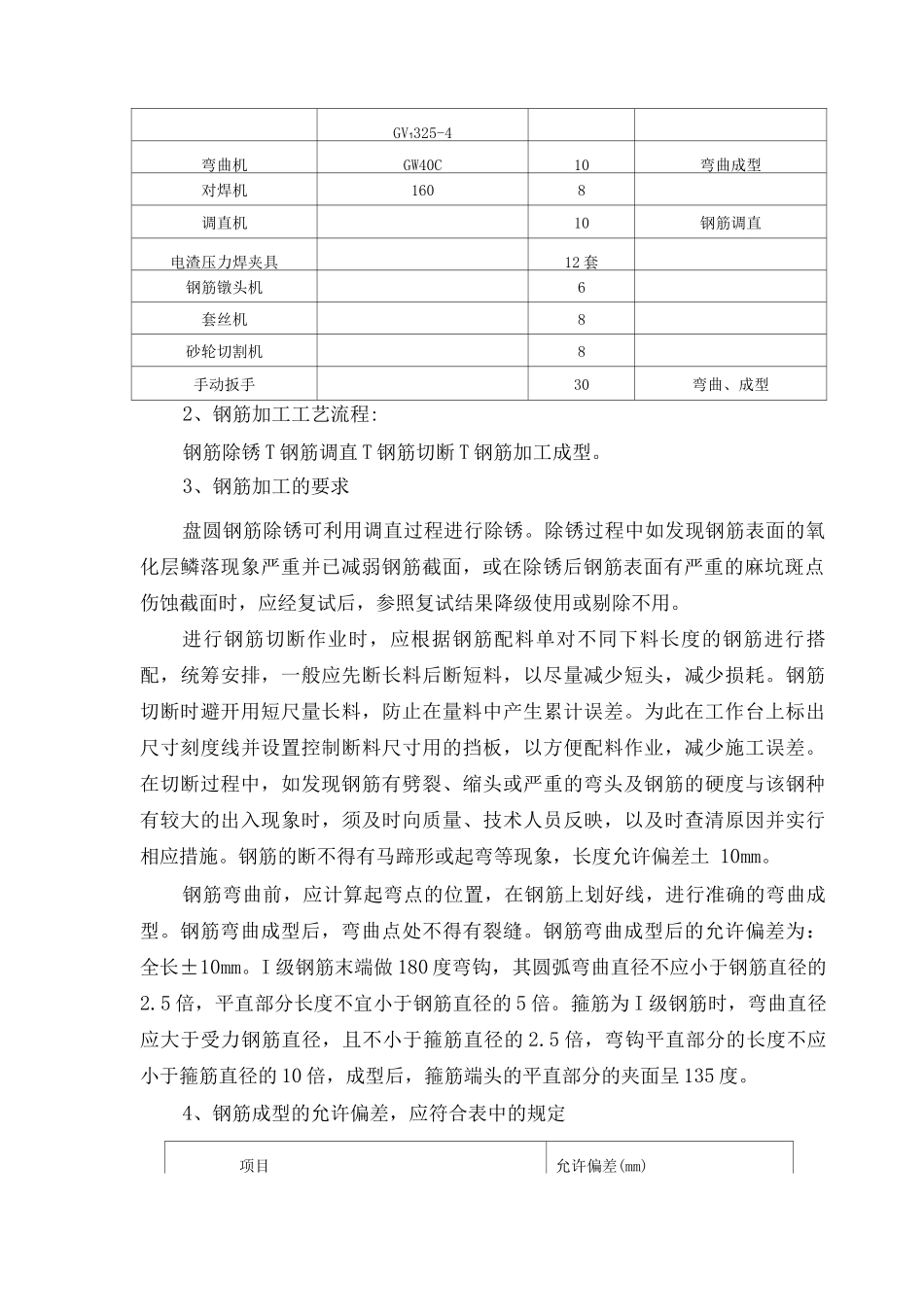

3、钢筋堆放和存储GV1325-4弯曲机GW40C10弯曲成型对焊机1608调直机10钢筋调直电渣压力焊夹具12 套钢筋镦头机6套丝机8砂轮切割机8手动扳手30弯曲、成型2、钢筋加工工艺流程:钢筋除锈 T 钢筋调直 T 钢筋切断 T 钢筋加工成型
3、钢筋加工的要求盘圆钢筋除锈可利用调直过程进行除锈
除锈过程中如发现钢筋表面的氧化层鳞落现象严重并已减弱钢筋截面,或在除锈后钢筋表面有严重的麻坑斑点伤蚀截面时,应经复试后,参照复试结果降级使用或剔除不用
进行钢筋切断作业时,应根据钢筋配料单对不同下料长度的钢筋进行搭配,统筹安排,一般应先断长料后断短料,以尽量减少短头,减少损耗
钢筋切断时避开用短尺量长料,防止在量料中产生累计误差
为此在工作台上标出尺寸刻度线
