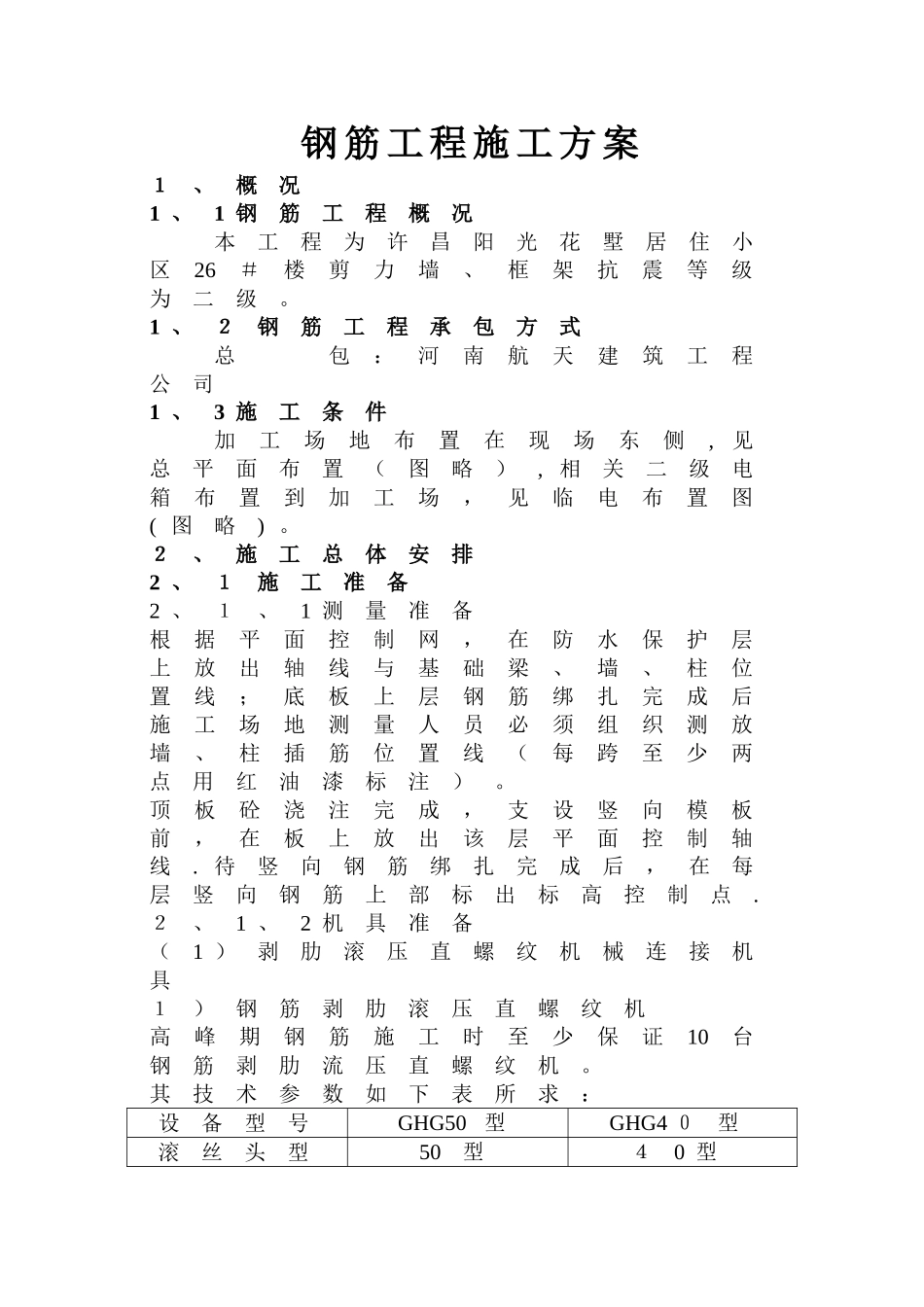

钢 筋 工 程 施 工 方 案1、概况1 、1 钢筋工程概况本工程为许昌阳光花墅居住小区26#楼剪力墙、框架抗震等级为二级
1 、2钢筋工程承包方式总 包:河南航天建筑工程公司1 、3 施工条件加工场地布置在现场东侧,见总平面布置(图略), 相关二级电箱布置到加工场,见临电布置图( 图略)
2、施工总体安排2 、1施工准备2 、1、1 测量准备根据平面控制网,在防水保护层上放出轴线与基础梁、墙、柱位置线;底板上层钢筋绑扎完成后施工场地测量人员必须组织测放墙、柱插筋位置线(每跨至少两点用红油漆标注)
顶板砼浇注完成,支设竖向模板前,在板上放出该层平面控制轴线
待竖向钢筋绑扎完成后,在每层竖向钢筋上部标出标高控制点
2、1 、2 机具准备(1 )剥肋滚压直螺纹机械连接机具1)钢筋剥肋滚压直螺纹机高峰期钢筋施工时至少保证10台钢筋剥肋流压直螺纹机
其技术参数如下表所求:设备型号GHG50型GHG4 0型滚丝头型50型40 型号可加工钢筋范围25~5 016~40整机质量(kg)6005902 )限位挡铁;对钢筋得夹持位置进行限位,型号划分与钢筋规格相同
3)螺纹环规用于检验钢筋丝头得专用量具
4) 力矩扳手力矩扳手得精度为±5%
5 )辅助机具砂轮切割机:用于钢筋端面平头
用于检验钢筋丝头得专用量具
( 2)冷挤压机械连接机具1)钢筋压接器YJQ-32(3 台)用于挤压钢筋接头
2 )辅助机具包括模具、检测工具( 卡板、测深尺)
2 、2施工手续现场所有钢筋工必须具备上岗证, 焊工必须具备合格证(在使用期内)
剔口钢筋机械接头施工得人员必须进行技术培训,经考核合格后方可执证上岗
未经培训得人员严禁操作设备

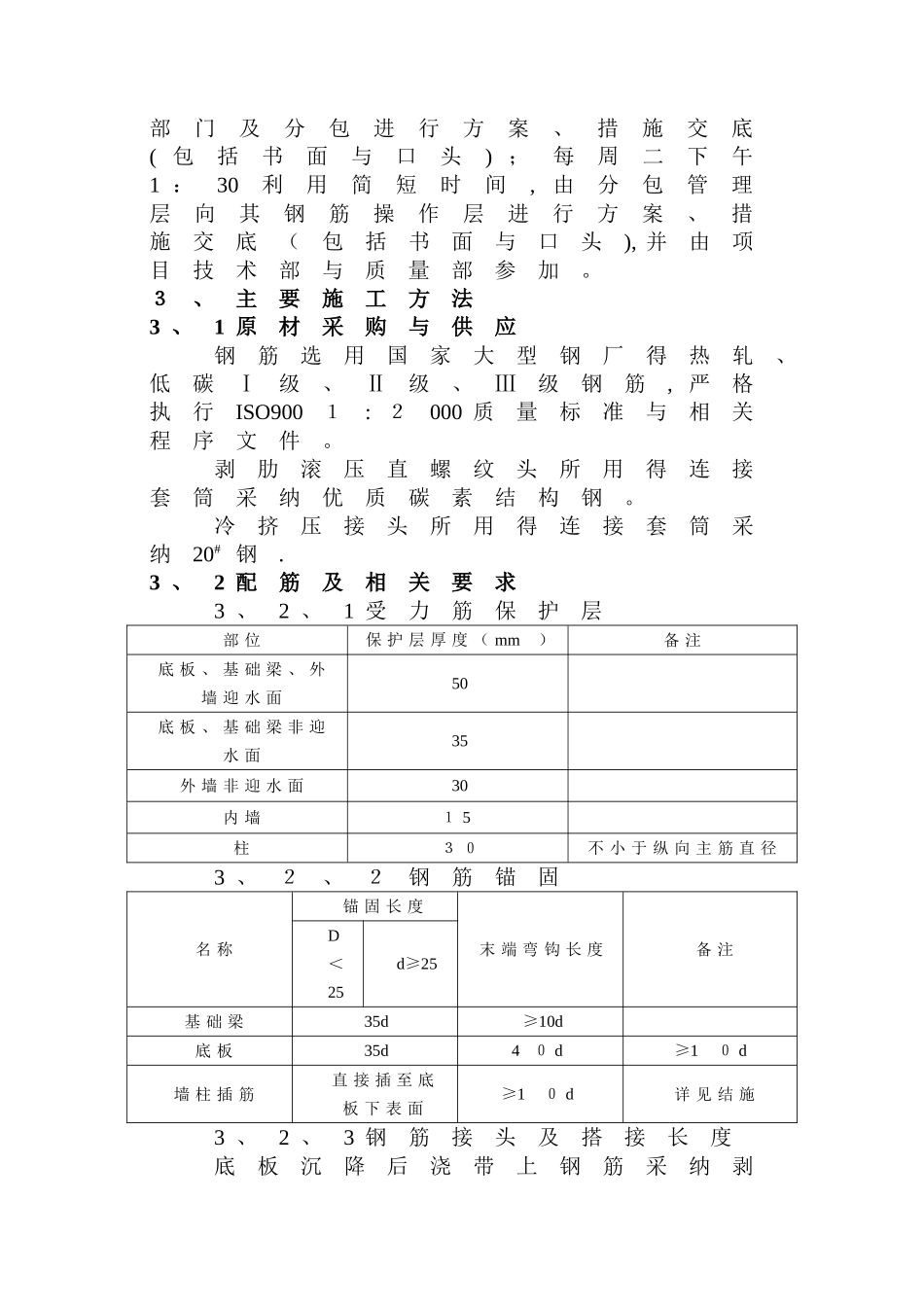

2 、3材料进场计划材料进场计划随工程进度施工前仔细阅图纸( 包括与建筑图对应情况)、方案、相关安全质量法律规范,做到图纸上问题提前与设计联系解决, 配筋及施工中重点突出
