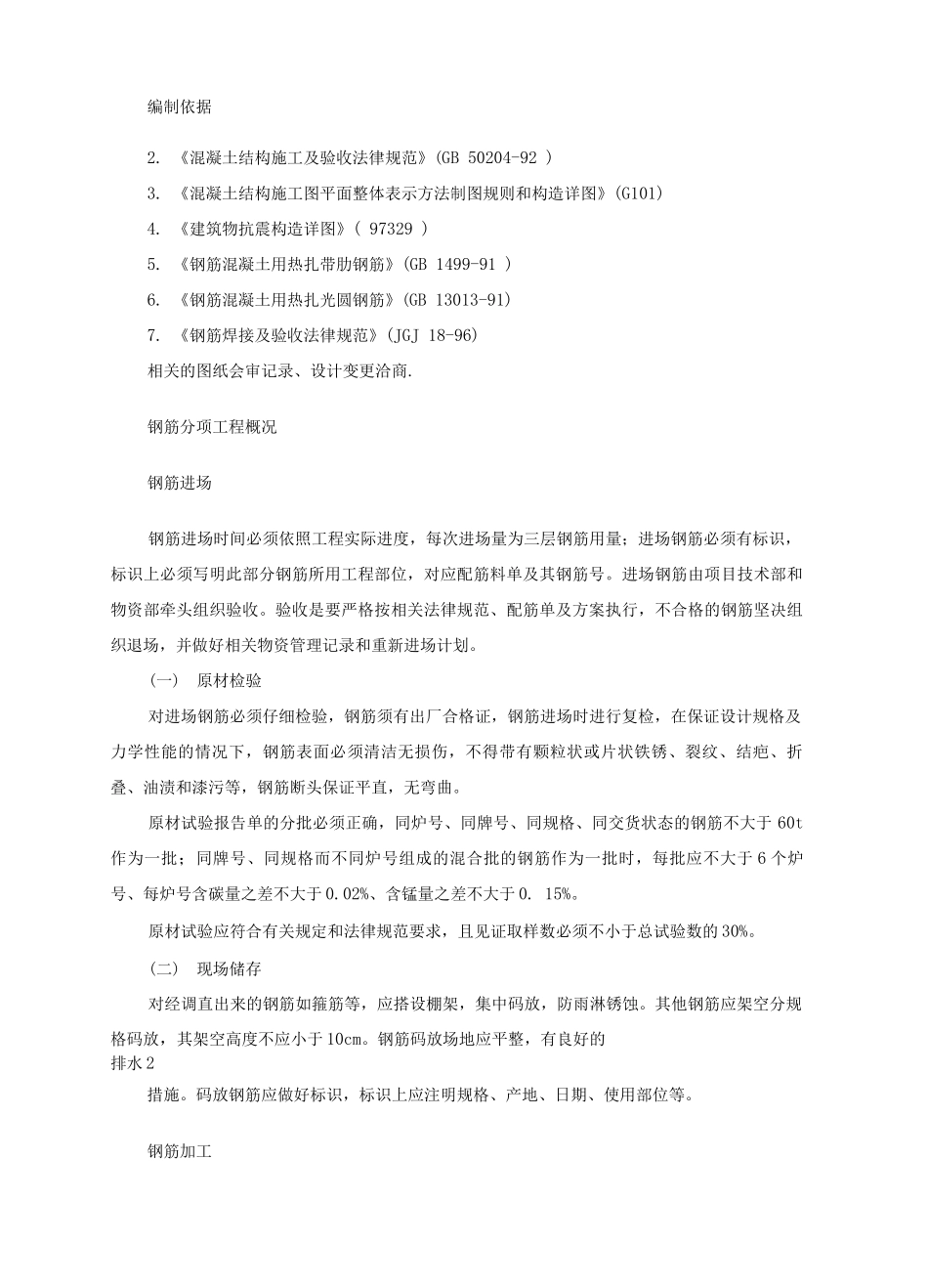

第一章编制依据 2第二章钢筋分项工程概况 2第三章钢筋进场 2第四章钢筋加工 3第五章钢筋的连接形式 4第六章钢筋绑扎 4第七章钢筋焊接 10第八章钢筋机械连接(镦粗直螺纹连接)12第九章钢筋定位 22第十章成品保护 23第十一章应注意的质量问题 23第十二章安全要求 24编制依据2
《混凝土结构施工及验收法律规范》(GB 50204-92 )3
《混凝土结构施工图平面整体表示方法制图规则和构造详图》(G101)4
《建筑物抗震构造详图》( 97329 )5
《钢筋混凝土用热扎带肋钢筋》(GB 1499-91 )6
《钢筋混凝土用热扎光圆钢筋》(GB 13013-91)7

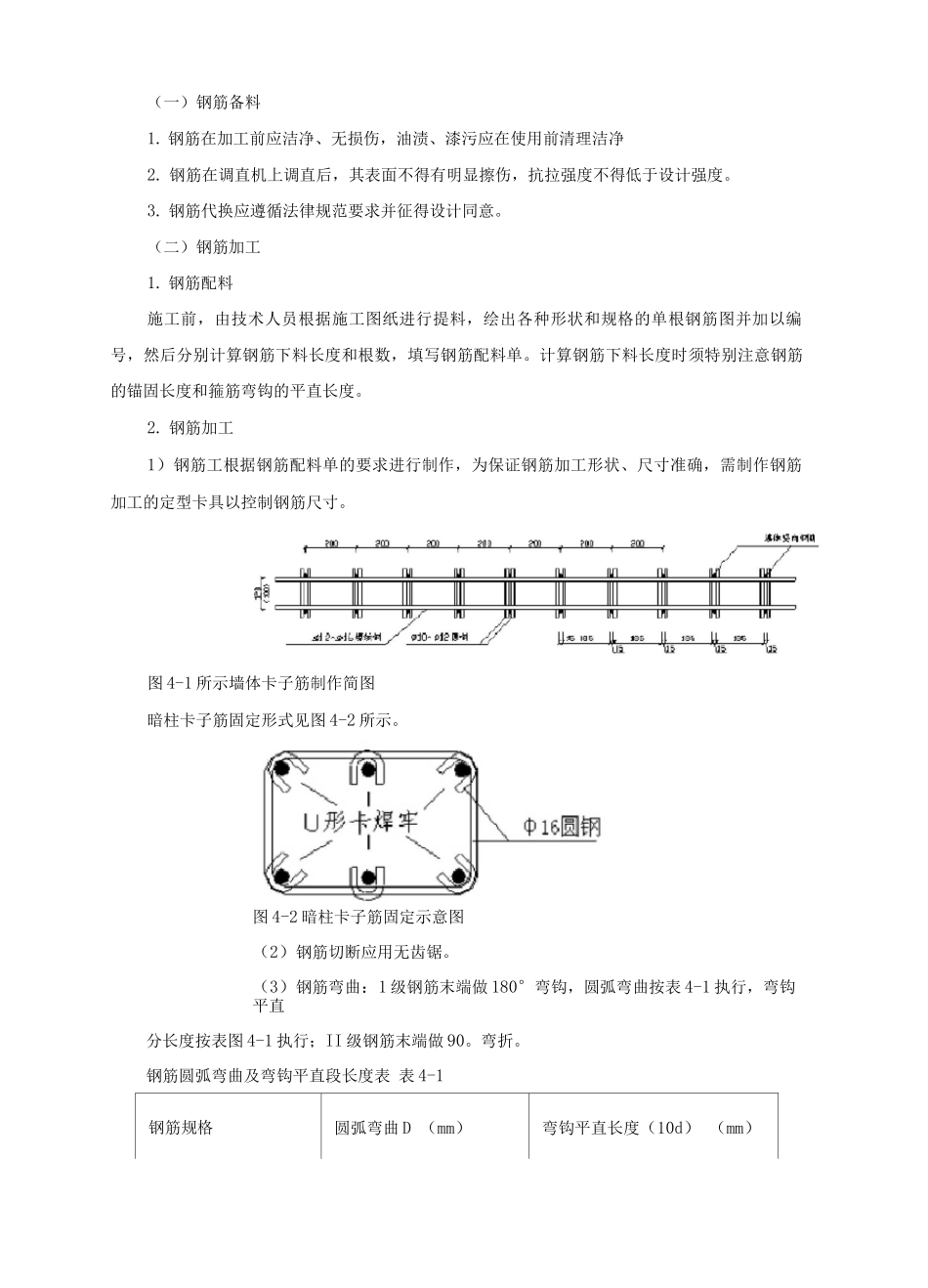

《钢筋焊接及验收法律规范》(JGJ 18-96)相关的图纸会审记录、设计变更洽商
钢筋分项工程概况钢筋进场钢筋进场时间必须依照工程实际进度,每次进场量为三层钢筋用量;进场钢筋必须有标识,标识上必须写明此部分钢筋所用工程部位,对应配筋料单及其钢筋号
进场钢筋由项目技术部和物资部牵头组织验收
验收是要严格按相关法律规范、配筋单及方案执行,不合格的钢筋坚决组织退场,并做好相关物资管理记录和重新进场计划
(一)原材检验对进场钢筋必须仔细检验,钢筋须有出厂合格证,钢筋进场时进行复检,在保证设计规格及力学性能的情况下,钢筋表面必须清洁无损伤,不得带有颗粒状或片状铁锈、裂纹、结疤、折叠、油渍和漆污等,钢筋断头保证平直,无弯曲
原材试验报告单的分批必须正确,同炉号、同牌号、同规格、同交货状态的钢筋不大于 60t作为一批;同牌号、同规格而不同炉号组成的混合批的钢筋作为一批时,每批应不大于 6 个炉号、每炉号含碳量之差不大于 0
02%、含锰量之差不大于 0
原材试验应符合有关规定和法律规范要求,且见证取样数必须不小于总试验数的 30%
(二)现场储存对经调直出来的钢筋如箍筋等,应搭设棚架,集中码放,防
