钢筋工程施工方案本工程的钢筋加工在现场内加工制作,成型后由塔吊运到施工作业面
现场钢筋机械配备详见“主要施工机具设备投入计划”
钢筋工程施工工艺流程钢筋工程施工工艺流程图钢筋检验、加工与堆放(1)钢筋进场时现场材料员检验钢筋出厂合格证、炉号和批量,钢筋进现场后,现场试验员根据法律规范要求立即做钢筋复试工作,钢筋复试通过后,方能批准使用
(2)钢筋采纳现场堆放、现场加工成型
钢筋配料工作由负责土建施工的分包专职配筋人员严格根据法律规范和设计要求执行
项目根据工程施工进度和现场储料能力编制钢筋加工和供应计划

钢筋加工流水作业系统图材料_ 钢筋 _材料供应—原材料—复检+不合格合格钢筋张拉、切—断弯曲流水加工线—- 直 螺 纹 套 丝加工质检 合格现场场内」闪光对焊—1不合格T重新加工作业面绑扎作业(3)标识要注明使用部位、规格、数量、尺寸等内容,钢筋标识牌要统一一致
本工程钢筋量大、种类多,钢筋进场后根据级别、型号分开有序堆放,并对二级钢筋分类标识、堆放示意图钢筋绑扎(1)基础钢筋绑扎钢进行刷漆标识,严禁混用

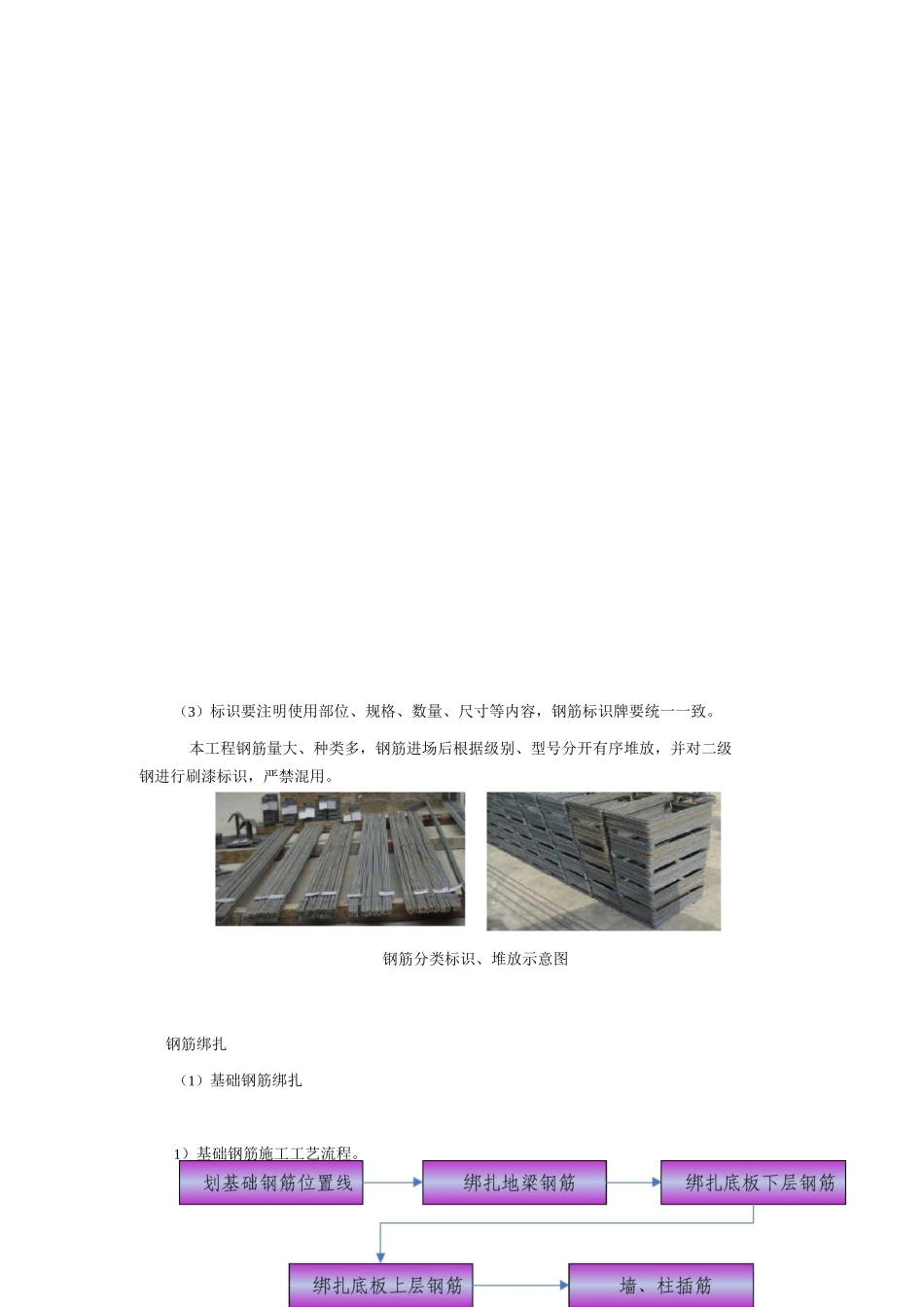

1)基础钢筋施工工艺流程
基础钢筋绑扎工艺流程图2)施工要点A
划钢筋位置线:按图纸标明的钢筋间距,算出底板实际需用的钢筋根数(查钢筋料单、,让靠近底板保护墙边的钢筋离模板边为 50 ,在防水保护层上弹出钢筋位置线,钢筋就位时,根据钢筋位置线进行摆放钢筋
钢筋绑扎时,钢筋交叉点全部绑扎,采纳正反扣绑扎,摆放底板混凝土保护层用垫块,呈梅花型进行摆放,要求横竖一条线,斜向一条线
钢筋搭接长度及搭接位置符合设计及施工法律规范要求,上下层钢筋的连接位置应符合设计及施工法律规范要求
根据弹好的墙、柱位置线,将墙、柱深化基础的插筋绑扎牢固,插入基础深度要满足锚固长度,其上端用水平定位框定位,水平定位框第一道放在插筋根部,与底板钢筋绑扎牢固,第二道放在插筋第一道搭接位置处,绑扎
