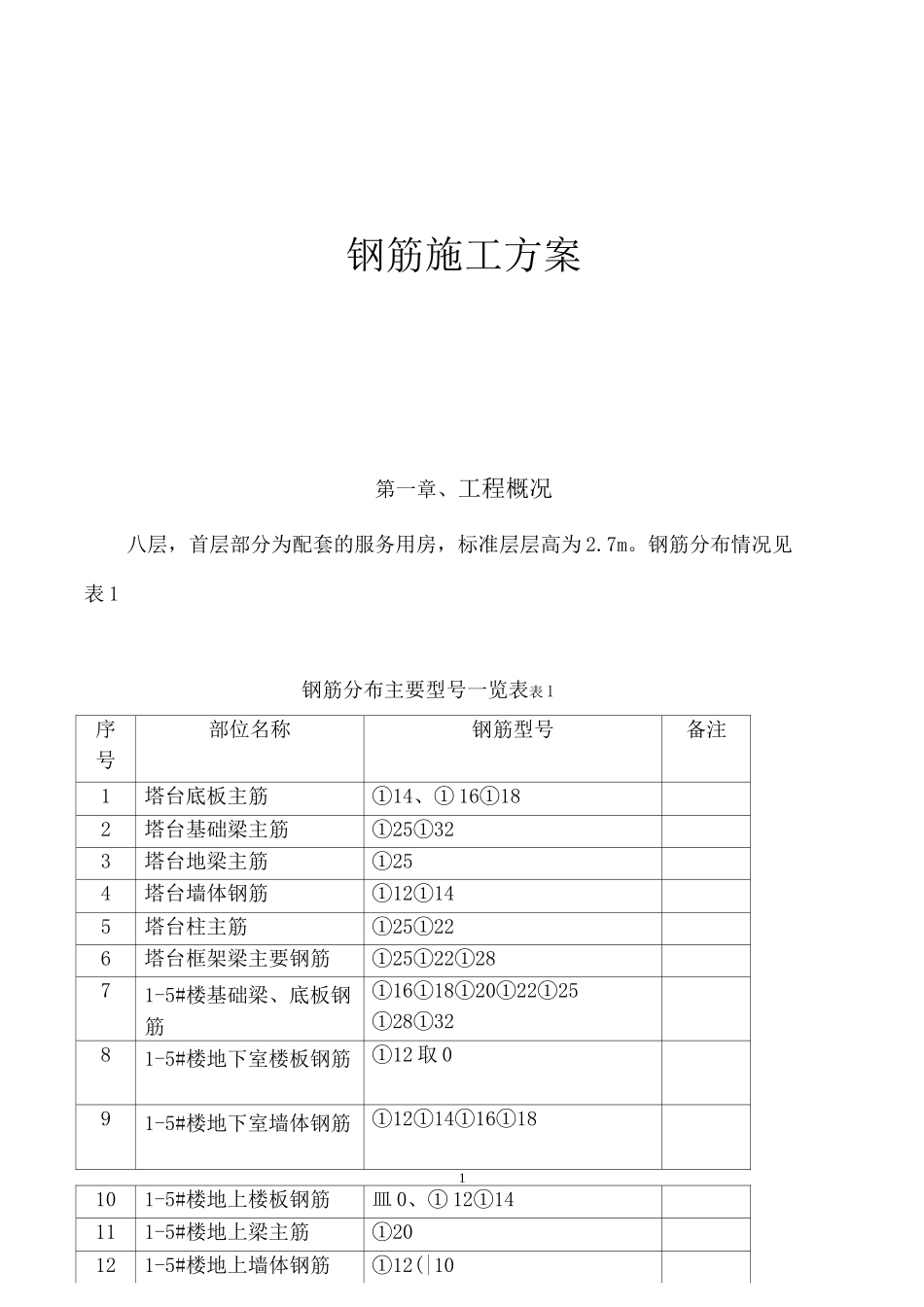

钢筋施工方案第一章、工程概况八层,首层部分为配套的服务用房,标准层层高为 2.7m。钢筋分布情况见表 1钢筋分布主要型号一览表表 1序号部位名称钢筋型号备注1塔台底板主筋①14、① 16①182塔台基础梁主筋①25①323塔台地梁主筋①254塔台墙体钢筋①12①145塔台柱主筋①25①226塔台框架梁主要钢筋①25①22①2871-5#楼基础梁、底板钢筋①16①18①20①22①25①28①3281-5#楼地下室楼板钢筋①12 取 091-5#楼地下室墙体钢筋①12①14①16①181101-5#楼地上楼板钢筋皿 0、① 12①14111-5#楼地上梁主筋①20121-5#楼地上墙体钢筋①12(|10131-5#楼地上墙体暗柱主筋①16①18①20①22第二章、钢筋工程施工质量目标分项工程合格率 1%,优良率 95%。实测项目比法律规范提高一个质量等级。钢筋施工质量达到空前的效果,在北京市结构长城杯评比中取得好成绩。第三章、钢筋进场与试验1.钢材由我公司物资分公司负责采购并运送到现场,钢材采购严格按 ISO-92 质量标准和公司物资《采购手册》执行。2. 由于现场施工场地狭小,钢筋进场需按计划单进场,同时必须出具出厂合格证及试验报告(材质证明)报监理审核。钢筋堆放在施工总平面布置图规划出的钢筋区内堆放,分批、分炉号、分规格、分等级挂牌标识,标识牌注明:名称、规格、型号、数量、产地、进货日期、标识人。钢筋堆放时,下垫垫木,离地不少于 20cm。3. 原材取样:钢筋进场后同炉号、同批量、同规格每 60t 为一验收批,不足 60t也按一批计算。从每批钢筋中任选两根钢筋,每根取两个试样分别进行拉伸试验(包括屈服点、抗拉强度和伸长率)和冷弯试验。II 级、III 级钢筋要委托试验室出具钢筋强屈比及屈标比试验报告。强屈比值不得小于 1.25 取样长度:根据不同的试验室检测机械来确定。取样部位及取样数量:试件应在距钢筋端头 5mm 以上截取,试验结果应满足表 2 要求。4. 同牌号、同冶炼方法、同浇筑方法的不同炉罐号,每批不多于 6 个炉号,每炉罐号含碳量之差不得大于 0.02%,含锰量之差不大于 0.15%的钢筋可以组成一个混合批。5.以上拉力、弯曲试验如有一项不满足要求,应取双倍数量进行复试,假如复试仍不满足要求,则该批钢筋为不合格产品,对不合格产品给予封存和退货,内部做好记录,严禁用于工程中。第四章、钢筋加工根据现场平面布置,南区的加工场地设在东南侧,北区的加工场地设在东北侧。由于本工程工期紧,钢筋加工量大,现场场地有限,当现场不能满足施工需要时...
