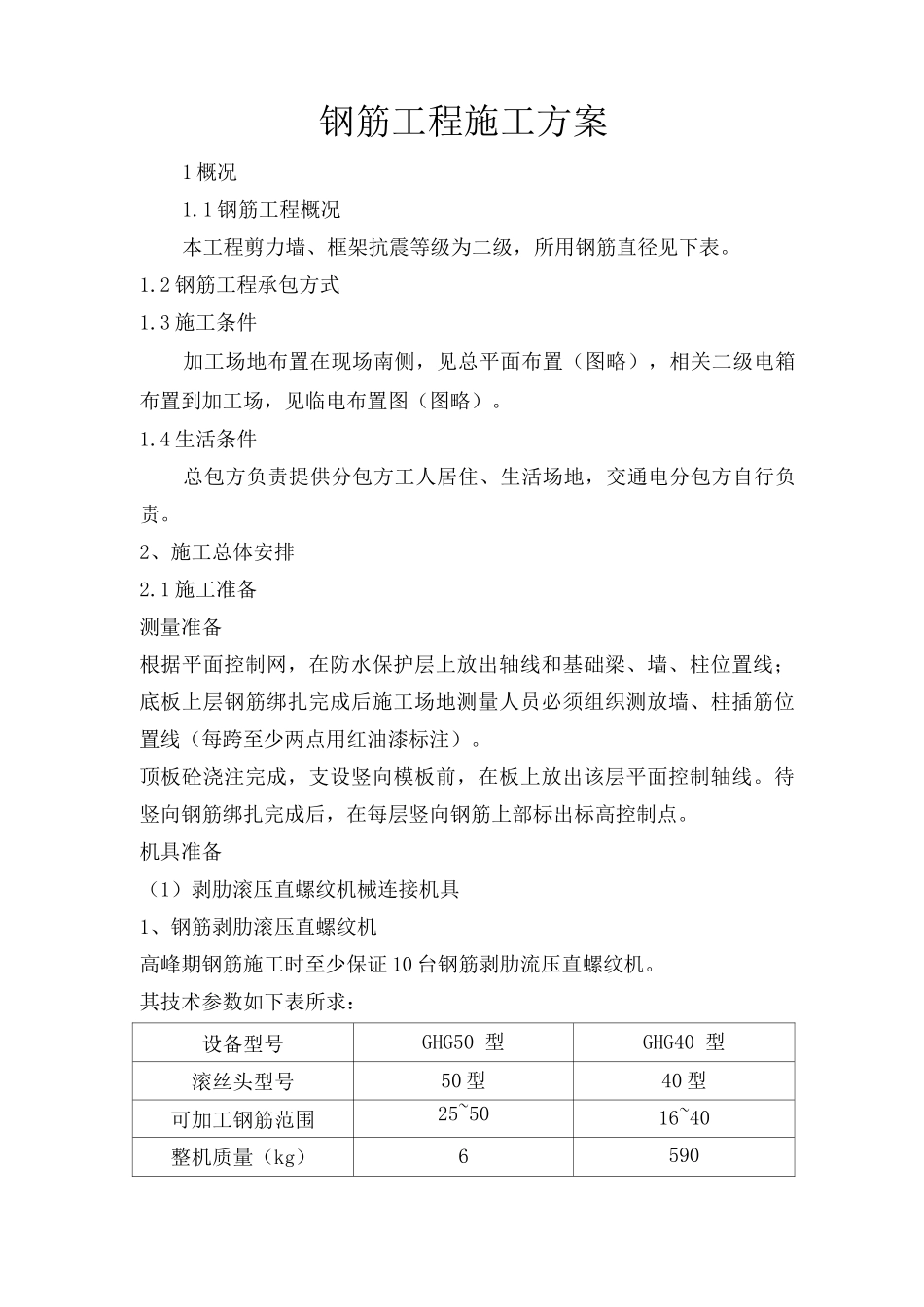

钢筋工程施工方案1 概况1
1 钢筋工程概况本工程剪力墙、框架抗震等级为二级,所用钢筋直径见下表
2 钢筋工程承包方式1
3 施工条件加工场地布置在现场南侧,见总平面布置(图略),相关二级电箱布置到加工场,见临电布置图(图略)
4 生活条件总包方负责提供分包方工人居住、生活场地,交通电分包方自行负责
2、施工总体安排2
1 施工准备测量准备根据平面控制网,在防水保护层上放出轴线和基础梁、墙、柱位置线;底板上层钢筋绑扎完成后施工场地测量人员必须组织测放墙、柱插筋位置线(每跨至少两点用红油漆标注)
顶板砼浇注完成,支设竖向模板前,在板上放出该层平面控制轴线
待竖向钢筋绑扎完成后,在每层竖向钢筋上部标出标高控制点
机具准备(1)剥肋滚压直螺纹机械连接机具1、钢筋剥肋滚压直螺纹机高峰期钢筋施工时至少保证 10 台钢筋剥肋流压直螺纹机
其技术参数如下表所求:设备型号GHG50 型GHG40 型滚丝头型号50 型40 型可加工钢筋范围25~5016~40整机质量(kg)65902、限位挡铁;对钢筋的夹持位置进行限位,型号划分与钢筋规格相同

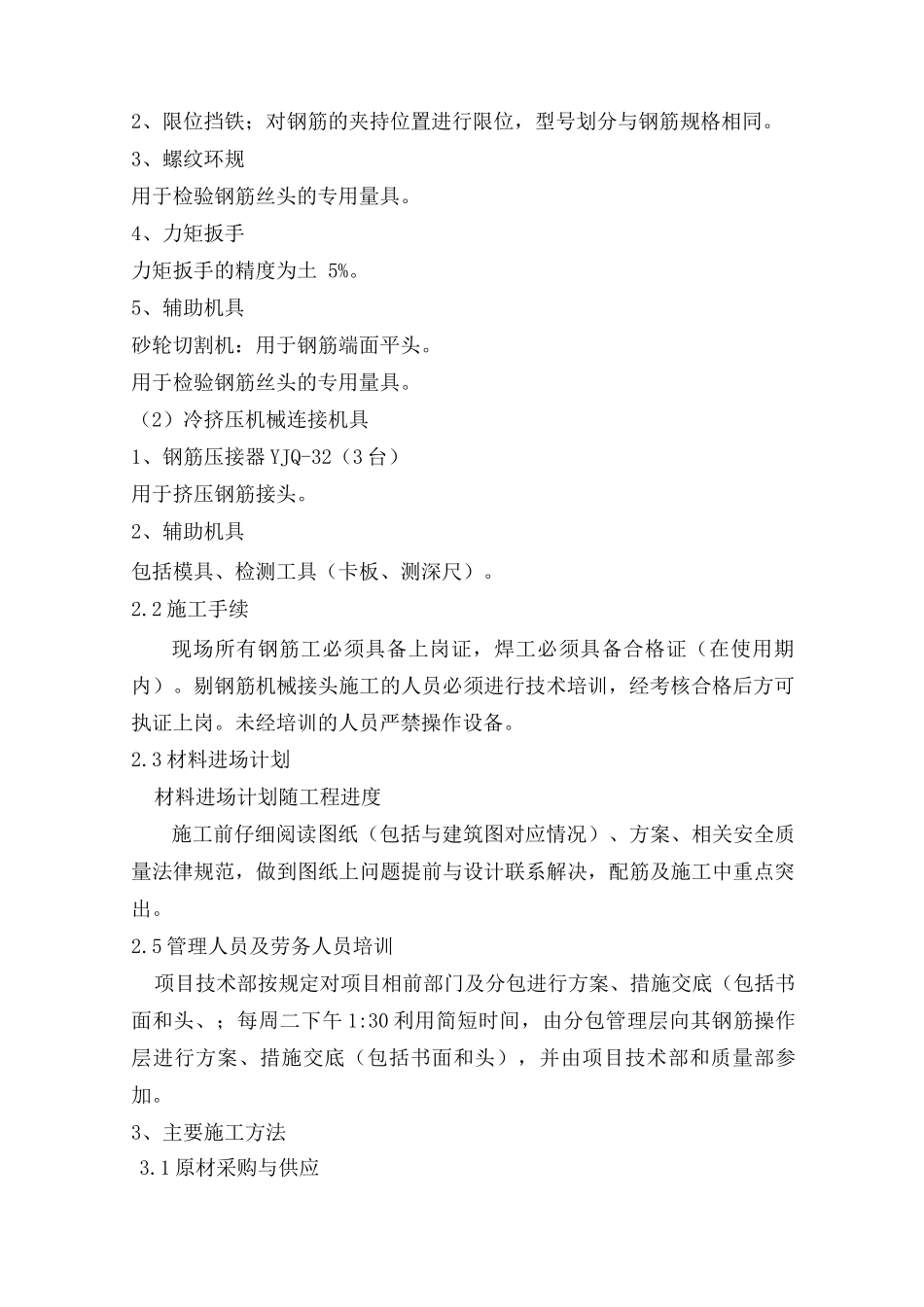

3、螺纹环规用于检验钢筋丝头的专用量具
4、力矩扳手力矩扳手的精度为土 5%
5、辅助机具砂轮切割机:用于钢筋端面平头
用于检验钢筋丝头的专用量具
(2)冷挤压机械连接机具1、钢筋压接器 YJQ-32(3 台)用于挤压钢筋接头
2、辅助机具包括模具、检测工具(卡板、测深尺)
2 施工手续现场所有钢筋工必须具备上岗证,焊工必须具备合格证(在使用期内)
剔钢筋机械接头施工的人员必须进行技术培训,经考核合格后方可执证上岗
未经培训的人员严禁操作设备
3 材料进场计划材料进场计划随工程进度施工前仔细阅读图纸(包括与建筑图对应情况)、方案、相关安全质量法律规范,做到图纸上问题提前与设计联系解决,配筋及施工中重点突出

5 管理人员及劳务人员培
