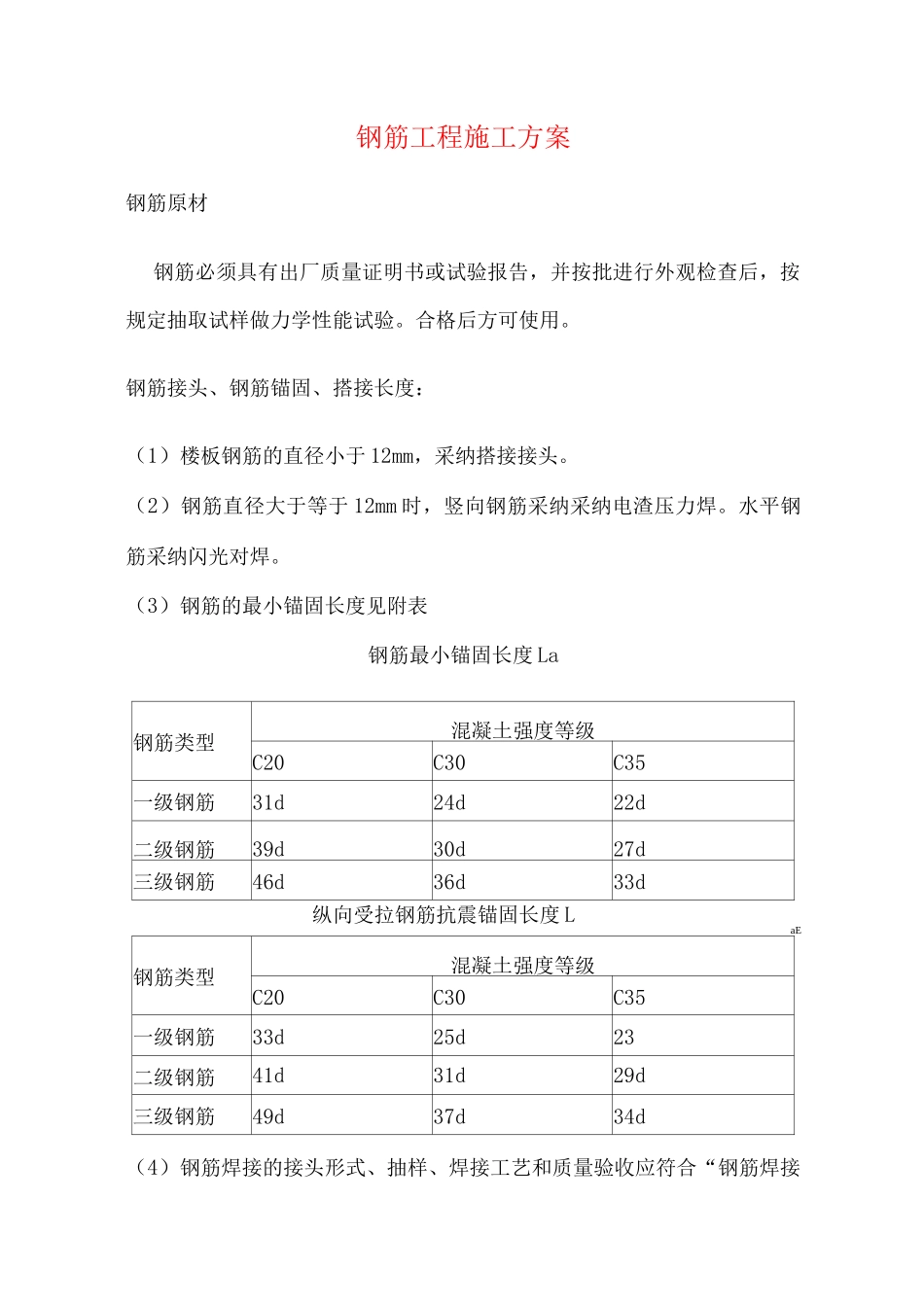

钢筋工程施工方案钢筋原材钢筋必须具有出厂质量证明书或试验报告,并按批进行外观检查后,按规定抽取试样做力学性能试验
合格后方可使用
钢筋接头、钢筋锚固、搭接长度:(1)楼板钢筋的直径小于 12mm,采纳搭接接头
(2)钢筋直径大于等于 12mm 时,竖向钢筋采纳采纳电渣压力焊
水平钢筋采纳闪光对焊
(3)钢筋的最小锚固长度见附表钢筋最小锚固长度 La钢筋类型混凝土强度等级C20C30C35一级钢筋31d24d22d二级钢筋39d30d27d三级钢筋46d36d33d纵向受拉钢筋抗震锚固长度 LaE钢筋类型混凝土强度等级C20C30C35一级钢筋33d25d23二级钢筋41d31d29d三级钢筋49d37d34d(4)钢筋焊接的接头形式、抽样、焊接工艺和质量验收应符合“钢筋焊接及验收法律规范”有关规定
(5)实行有效措施进行成品保护,特别是负弯矩钢筋的保护,以保证钢筋位置准确
(6)搭接接头错开长度为钢筋直径的 40 倍,绑扎接头搭接长度根据混凝土强度、抗震等级和修正系数确定,且两根接头端部错开 0
3 倍的搭接长度
基础钢筋绑扎:基础底板的钢筋连接采纳闪光对焊连接方式,柱子的钢筋在直径大于12 时,采纳电渣压力焊的方式进行连接
基础不设后浇带,钢筋工程一次绑扎完成
(1)底板钢筋绑扎:1)底板钢筋绑扎工艺流程:对钢筋原材料检查其出厂质量证明单、型号、规格、级别是否与图纸及材料是否相符
进行外观检查和物理试验一一根据钢筋放样图下料一一在垫层保护层上弹出钢筋位置线一一根据钢筋位置线绑扎底板下层钢筋 绑扎暗梁钢筋 绑扎墙体及暗柱插筋 绑扎上层网片钢筋
2)钢筋加工:钢筋加工之前技术负责人详细核查钢筋料表的正确性,其中插筋的长度以及底板钢筋的搭接位置及接头错开距离要在技术交底之中做出明确的交待
符合要求以后,工人方可下料

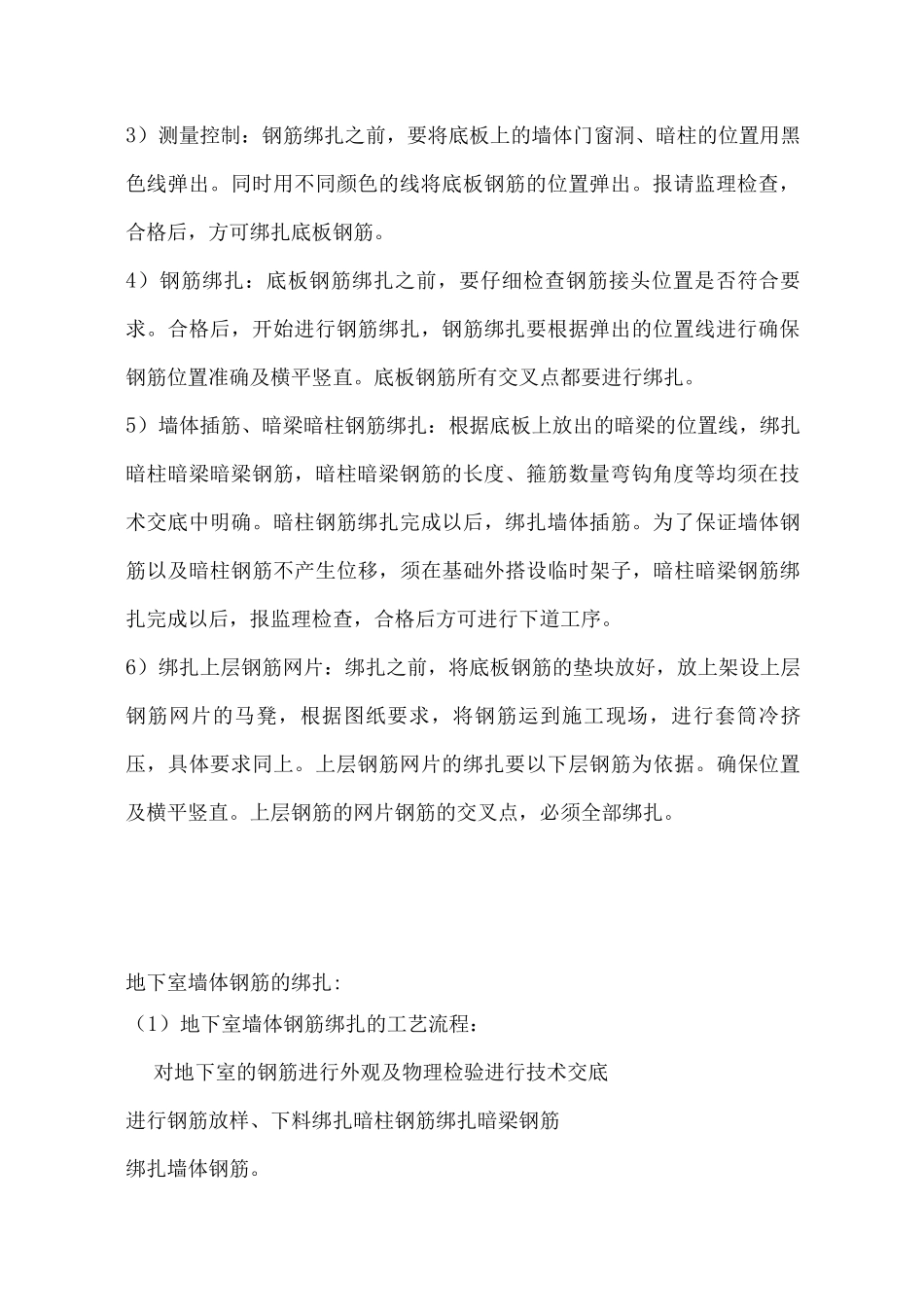

钢筋下完料以后,技术人员根据钢筋料表,检查加工好的钢筋是否符合
