钢筋工程施工方案一、施工现场准备工作:1
搭设一个工作棚
通往料场的道路畅通无阻
二、机械设备和测量设备准备工作:2
1 钢筋切断机 2 台、钢筋弯曲机 2 台、闪光对焊机 2 台、电渣压力焊机 2 台
2 钢卷尺 2 把
三、钢筋施工保障体系:原兆存:统筹安排成员工作,监督各成员工作完成情况,计算各材料用量,评定个、班组完工后的质量评定
吕文军:根据材料计划,购买三证齐全的材料,及时掌握市场材料信息,负责收集原材料资料的前期资料
监督不使用不合格材料
赵海江:根据现场平面图,指导堆放材料,不合格的材料不准入库,及时反映材料用量情况
张建军:监督施工过程,安排有关人员对原材料标识;夜间跟班检查钢筋施工质量,协调各班组执班人员关系,严把材料关
常栓才:担负施工现场技术指导、协调工人生产

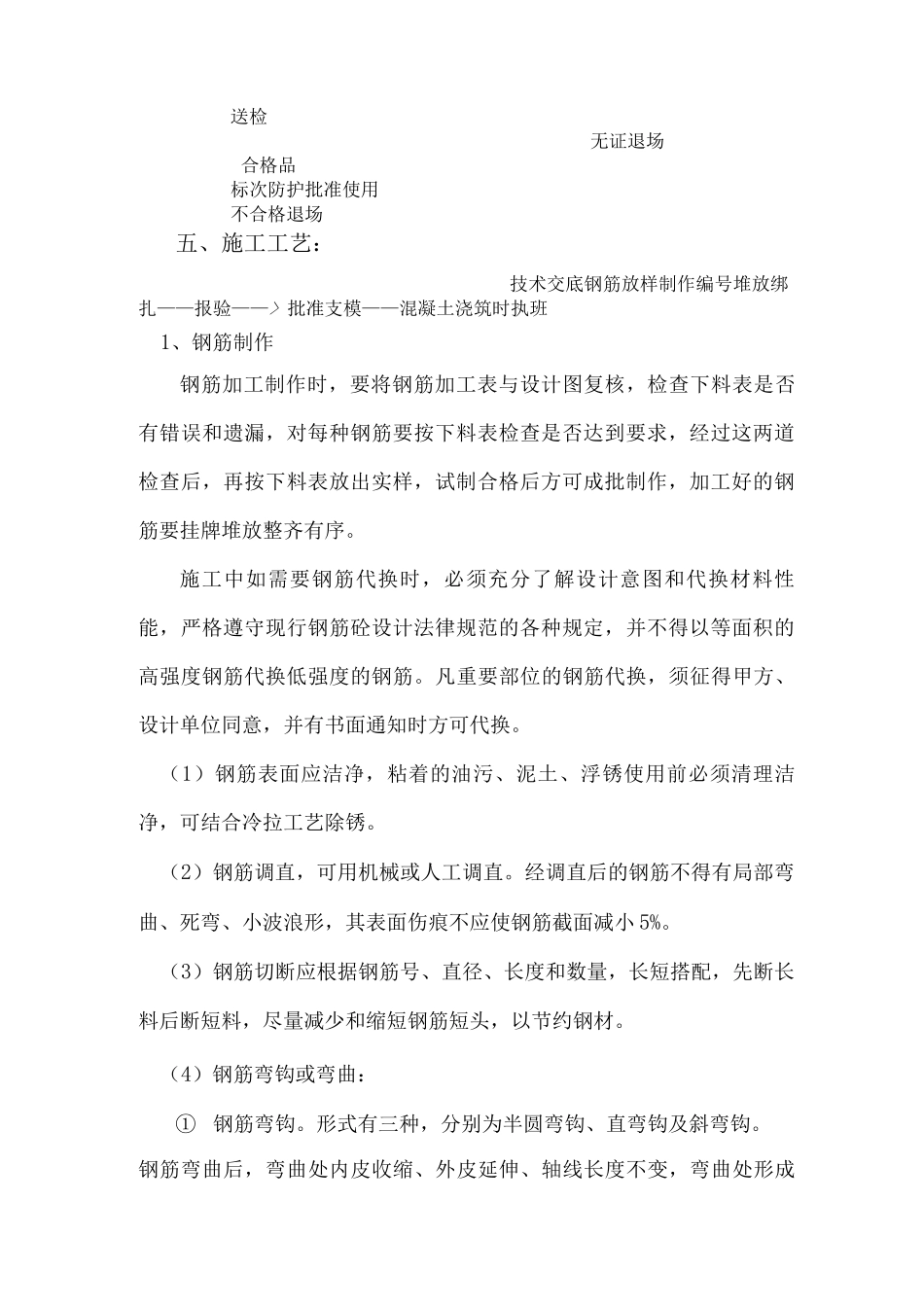

四、采购材料工艺流程:三证齐全编制计划采购堆放合理、入库见证取样>送检无证退场合格品标次防护批准使用不合格退场五、施工工艺:技术交底钢筋放样制作编号堆放绑扎——报验——> 批准支模——混凝土浇筑时执班1、钢筋制作钢筋加工制作时,要将钢筋加工表与设计图复核,检查下料表是否有错误和遗漏,对每种钢筋要按下料表检查是否达到要求,经过这两道检查后,再按下料表放出实样,试制合格后方可成批制作,加工好的钢筋要挂牌堆放整齐有序

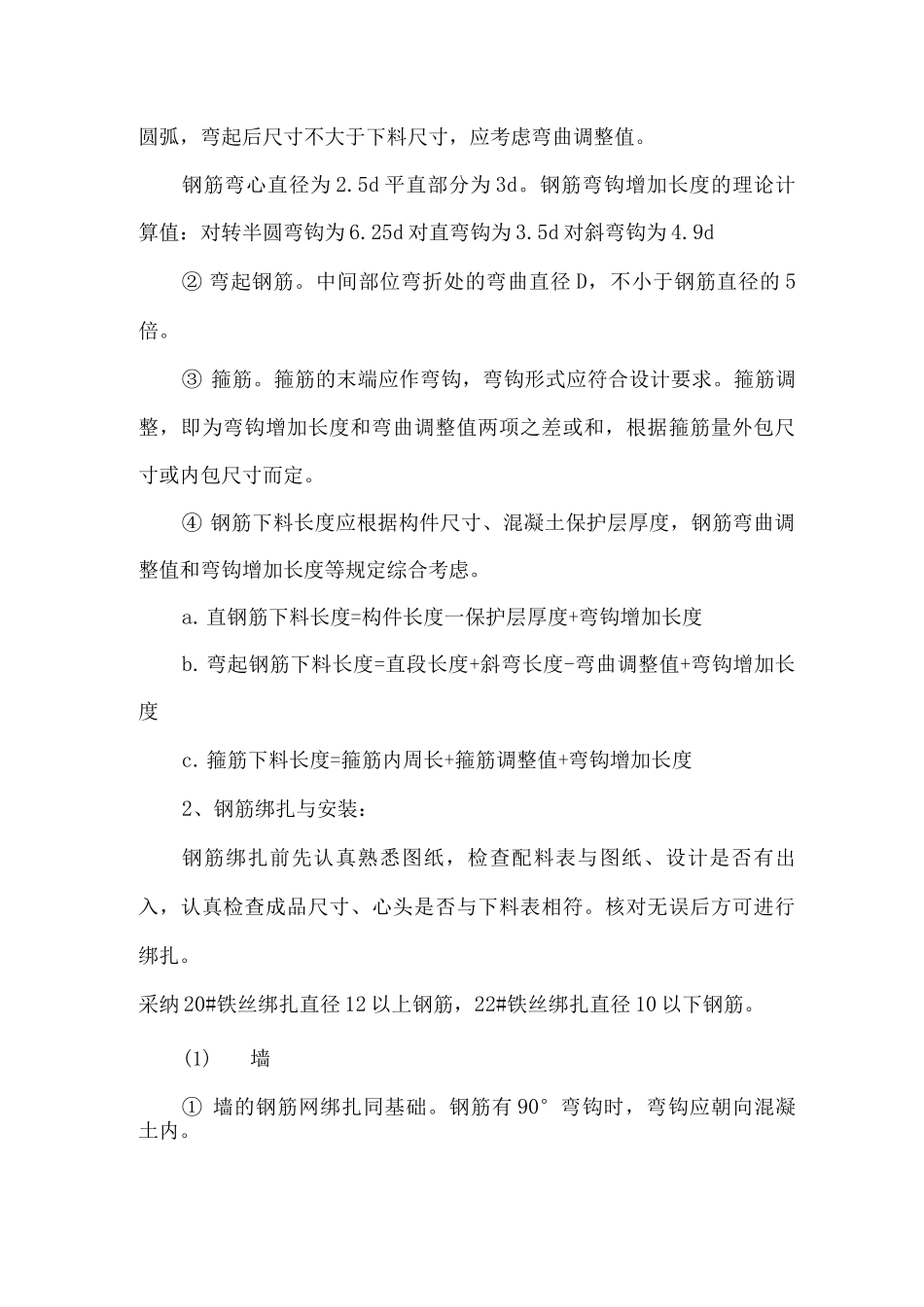

施工中如需要钢筋代换时,必须充分了解设计意图和代换材料性能,严格遵守现行钢筋砼设计法律规范的各种规定,并不得以等面积的高强度钢筋代换低强度的钢筋
凡重要部位的钢筋代换,须征得甲方、设计单位同意,并有书面通知时方可代换
(1)钢筋表面应洁净,粘着的油污、泥土、浮锈使用前必须清理洁净,可结合冷拉工艺除锈
(2)钢筋调直,可用机械或人工调直
经调直后的钢筋不得有局部弯曲、死弯、小波浪形,其表面伤痕不应使钢筋截面减小 5%
(3)钢筋切断应根据钢筋号、直径、长度和数量,长短搭配,先断长
