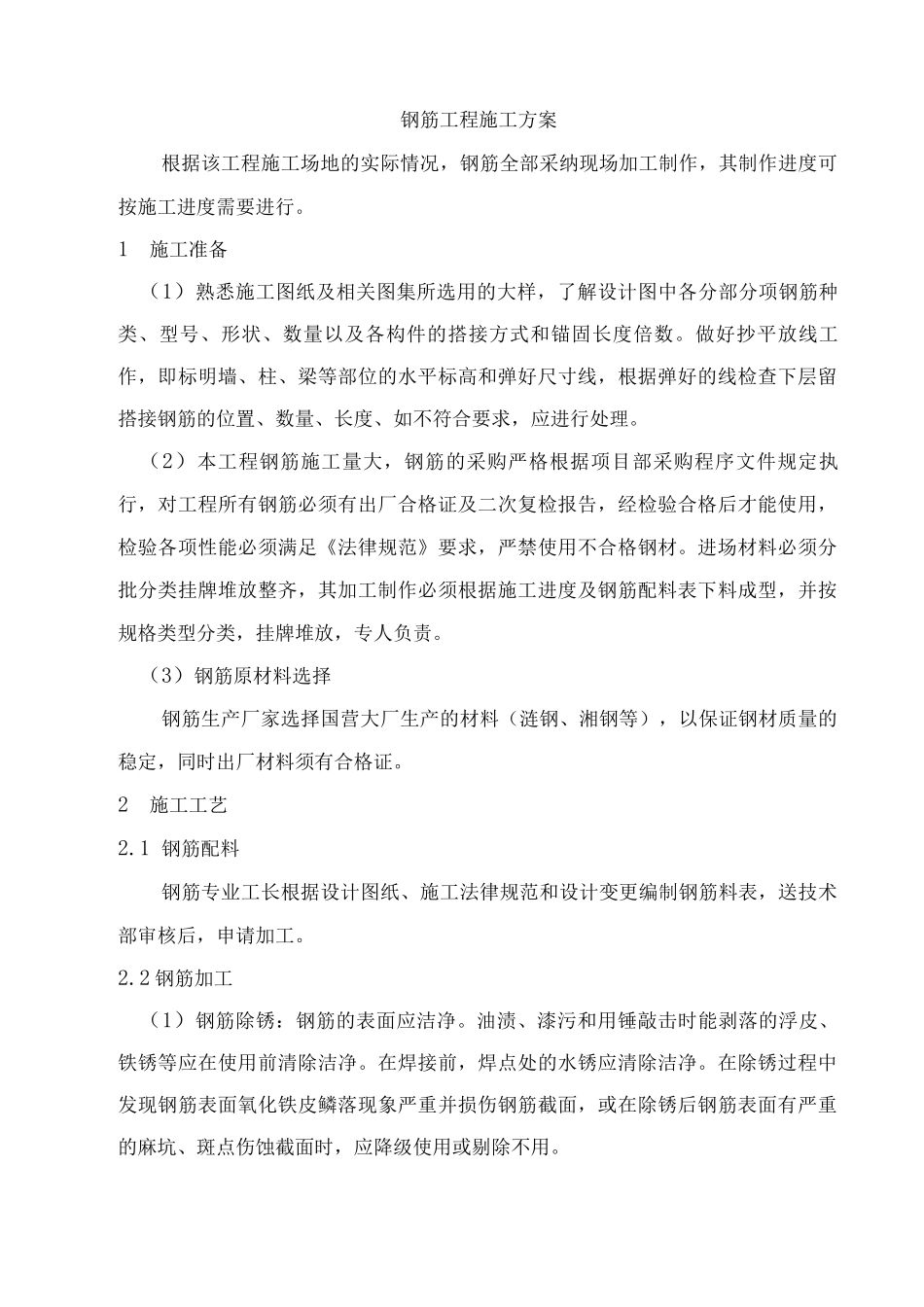

钢筋工程施工方案根据该工程施工场地的实际情况,钢筋全部采纳现场加工制作,其制作进度可按施工进度需要进行
1施工准备(1)熟悉施工图纸及相关图集所选用的大样,了解设计图中各分部分项钢筋种类、型号、形状、数量以及各构件的搭接方式和锚固长度倍数
做好抄平放线工作,即标明墙、柱、梁等部位的水平标高和弹好尺寸线,根据弹好的线检查下层留搭接钢筋的位置、数量、长度、如不符合要求,应进行处理
(2)本工程钢筋施工量大,钢筋的采购严格根据项目部采购程序文件规定执行,对工程所有钢筋必须有出厂合格证及二次复检报告,经检验合格后才能使用,检验各项性能必须满足《法律规范》要求,严禁使用不合格钢材
进场材料必须分批分类挂牌堆放整齐,其加工制作必须根据施工进度及钢筋配料表下料成型,并按规格类型分类,挂牌堆放,专人负责
(3)钢筋原材料选择钢筋生产厂家选择国营大厂生产的材料(涟钢、湘钢等),以保证钢材质量的稳定,同时出厂材料须有合格证
2施工工艺2
1 钢筋配料钢筋专业工长根据设计图纸、施工法律规范和设计变更编制钢筋料表,送技术部审核后,申请加工
2 钢筋加工(1)钢筋除锈:钢筋的表面应洁净
油渍、漆污和用锤敲击时能剥落的浮皮、铁锈等应在使用前清除洁净
在焊接前,焊点处的水锈应清除洁净
在除锈过程中发现钢筋表面氧化铁皮鳞落现象严重并损伤钢筋截面,或在除锈后钢筋表面有严重的麻坑、斑点伤蚀截面时,应降级使用或剔除不用
(2)钢筋调直:盘圆钢筋用卷扬机拉直,其调直冷拉率不宜大于 4%,如使用的钢筋无弯钩弯折要求时,调直冷拉率可适当放宽
(3)钢筋切断:钢筋切断时,将同规格钢筋根据不同长度长短搭配,统筹排料;一般先断长料,后断短料,减少短头,减少损耗
断料时应避开用短尺量长料,防止在量料中产生累计误差

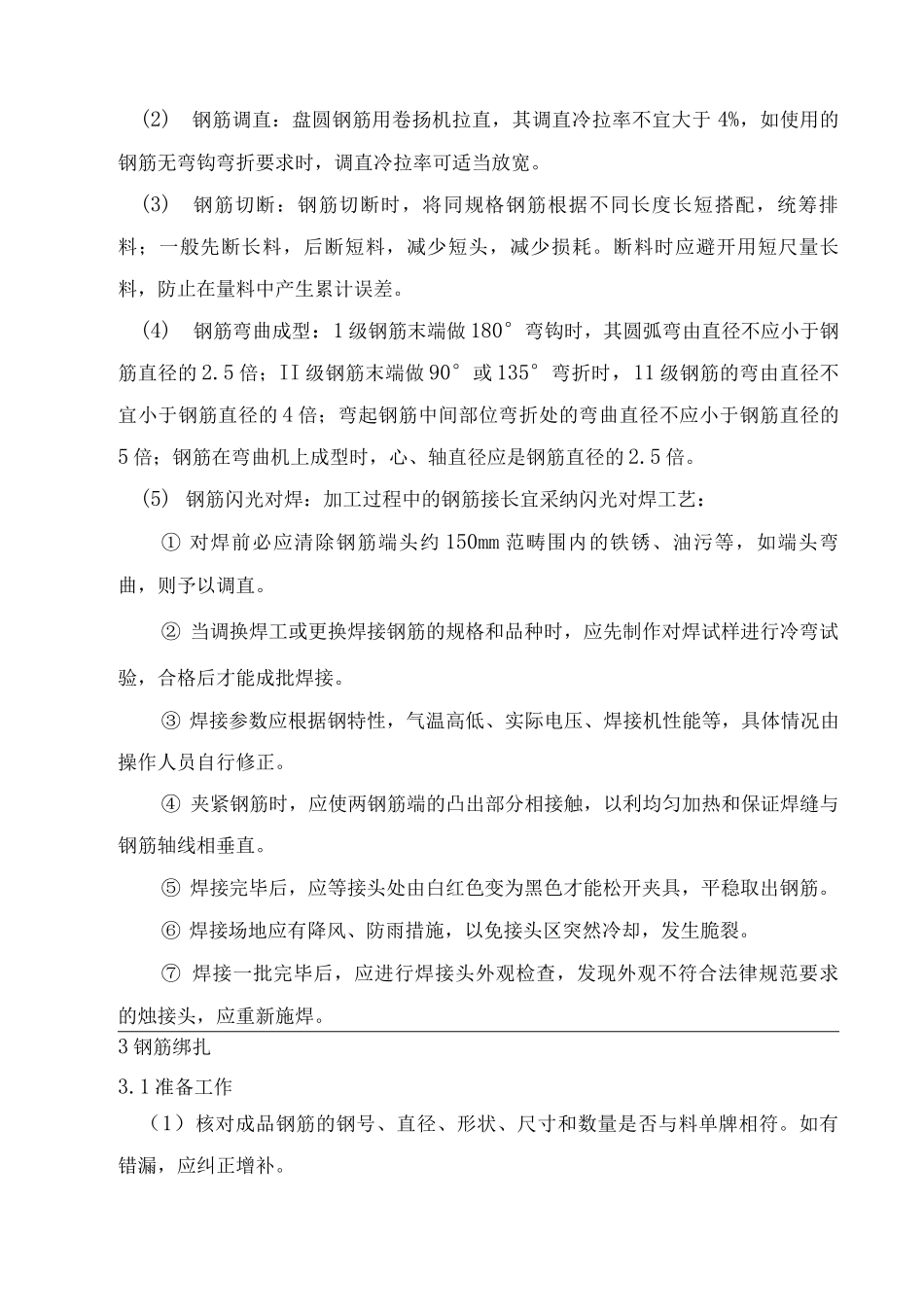

(4)钢筋弯曲成型:1 级钢筋末端做 180°弯钩时,其圆弧弯由直径不应小于钢筋直径的 2

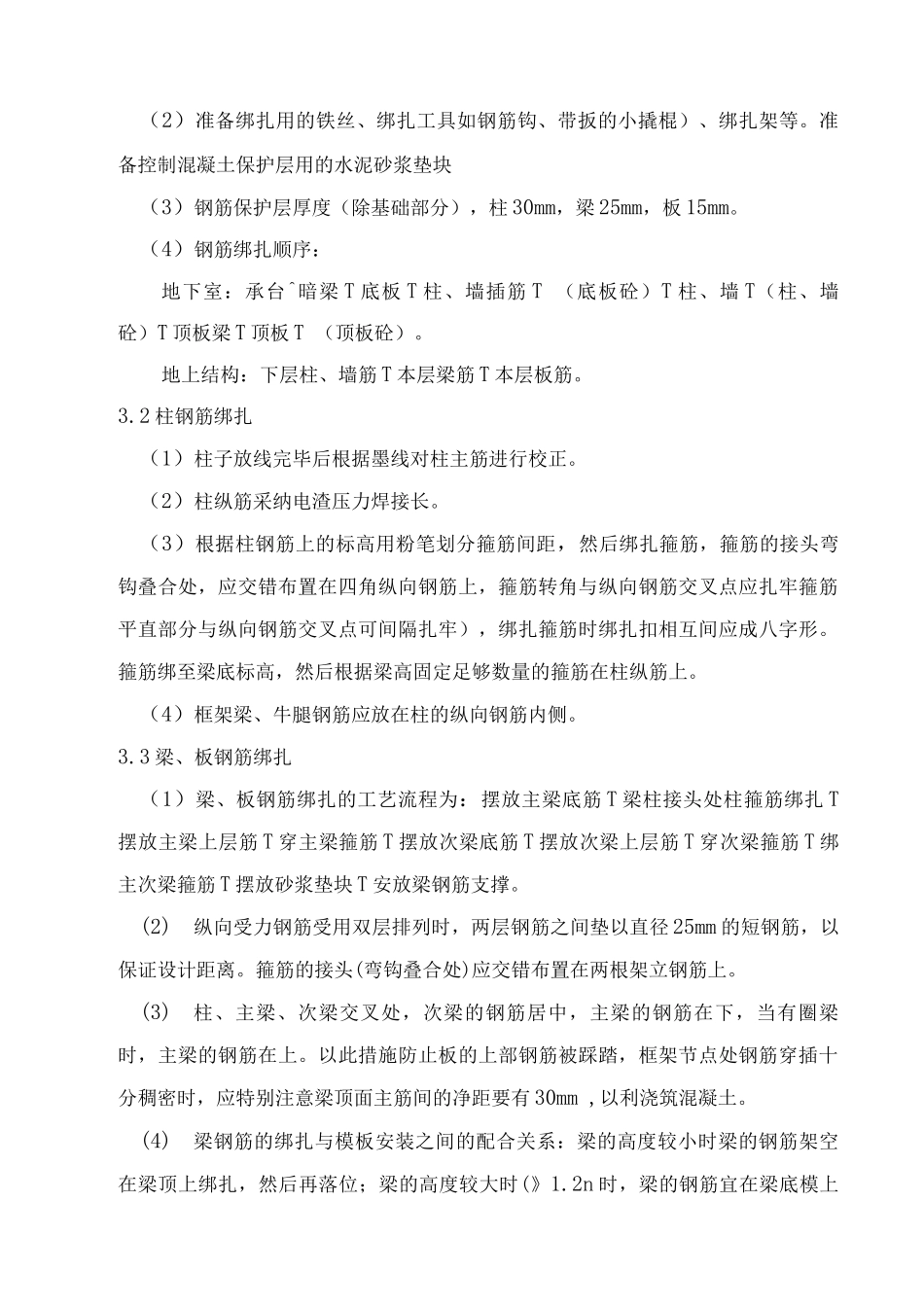

5 倍;II 级
