钢筋工程施工方案6

钢筋工程施工方案6_第1页
1/6
钢筋工程施工方案6_第2页
2/6
钢筋工程施工方案6_第3页
3/6

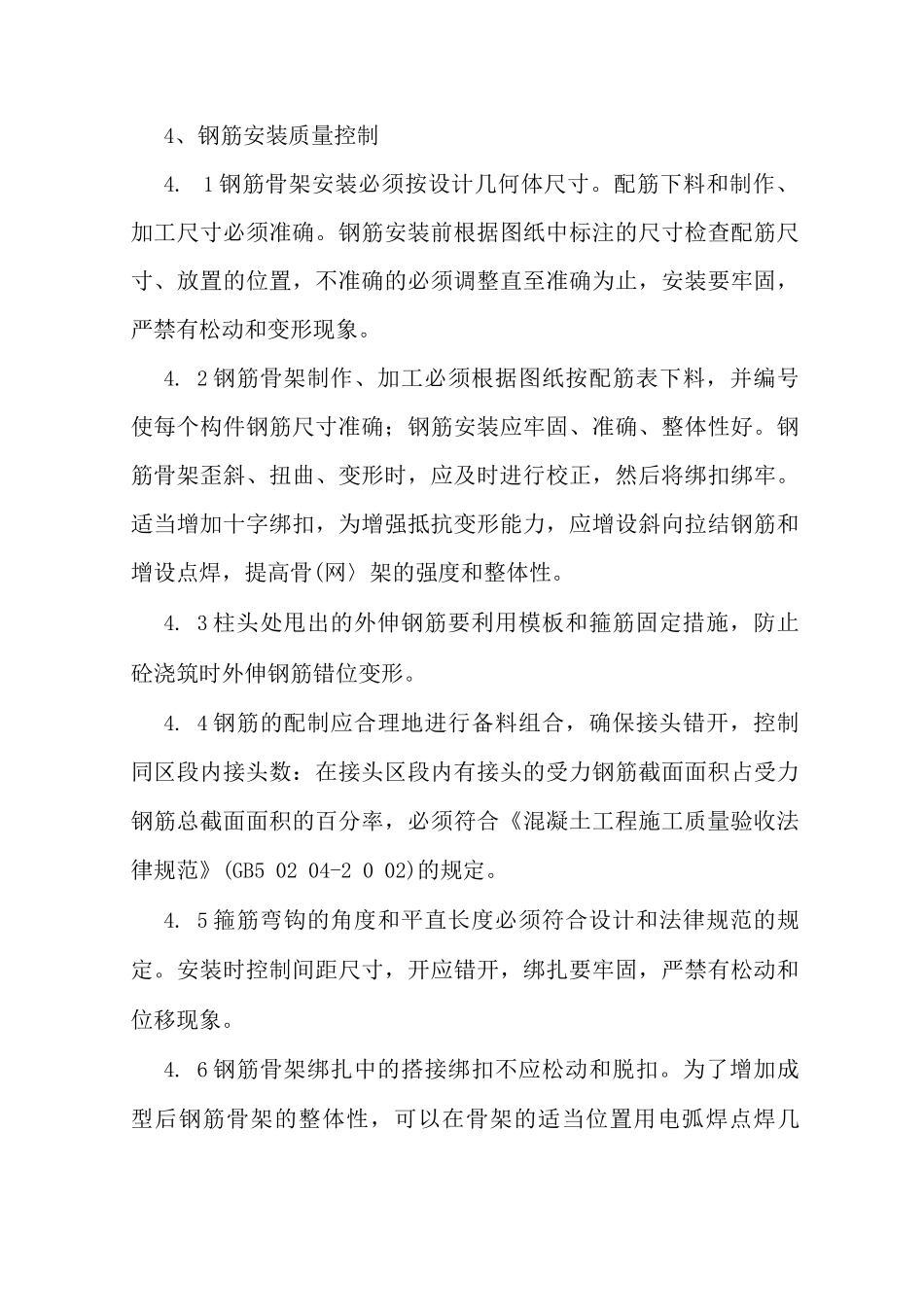

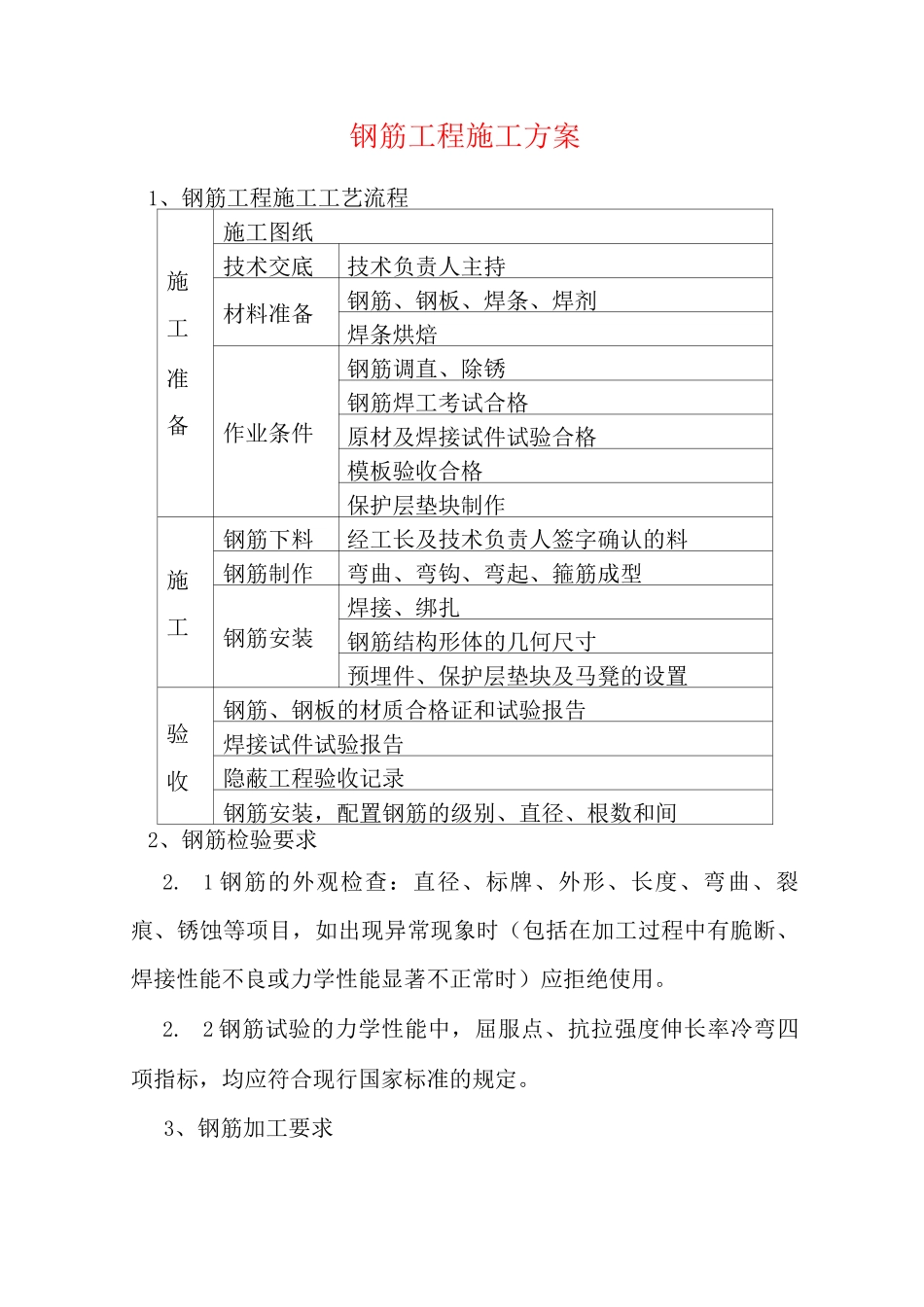

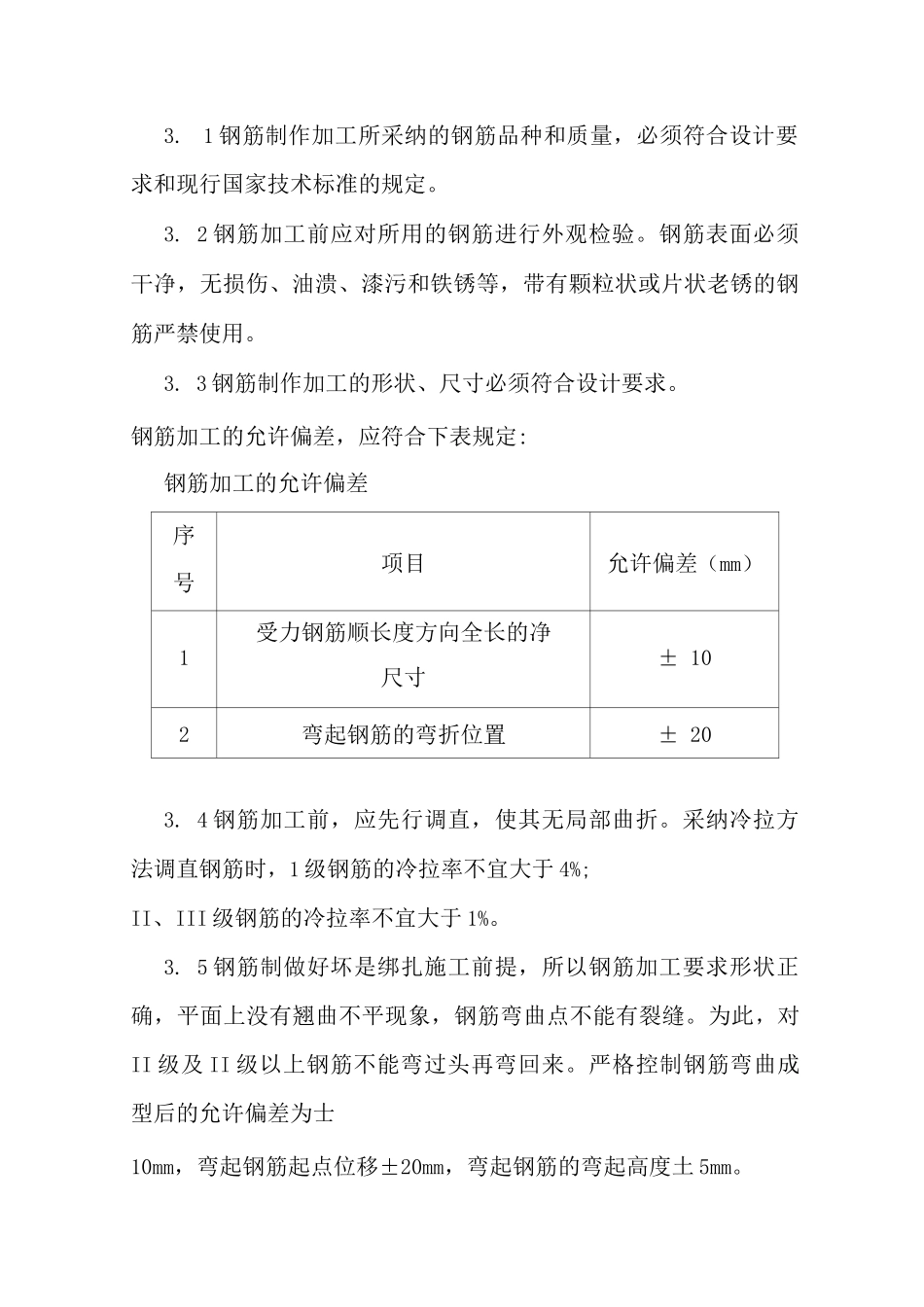

钢筋工程施工方案1、钢筋工程施工工艺流程施工准备施工图纸技术交底技术负责人主持材料准备钢筋、钢板、焊条、焊剂焊条烘焙作业条件钢筋调直、除锈钢筋焊工考试合格原材及焊接试件试验合格模板验收合格保护层垫块制作施工钢筋下料经工长及技术负责人签字确认的料钢筋制作弯曲、弯钩、弯起、箍筋成型钢筋安装焊接、绑扎钢筋结构形体的几何尺寸预埋件、保护层垫块及马凳的设置验收钢筋、钢板的材质合格证和试验报告焊接试件试验报告隐蔽工程验收记录钢筋安装,配置钢筋的级别、直径、根数和间2、钢筋检验要求2.1 钢筋的外观检查:直径、标牌、外形、长度、弯曲、裂痕、锈蚀等项目,如出现异常现象时(包括在加工过程中有脆断、焊接性能不良或力学性能显著不正常时)应拒绝使用。2.2 钢筋试验的力学性能中,屈服点、抗拉强度伸长率冷弯四项指标,均应符合现行国家标准的规定。3、钢筋加工要求3.1 钢筋制作加工所采纳的钢筋品种和质量,必须符合设计要求和现行国家技术标准的规定。3. 2 钢筋加工前应对所用的钢筋进行外观检验。钢筋表面必须干净,无损伤、油溃、漆污和铁锈等,带有颗粒状或片状老锈的钢筋严禁使用。3. 3 钢筋制作加工的形状、尺寸必须符合设计要求。钢筋加工的允许偏差,应符合下表规定:钢筋加工的允许偏差序号项目允许偏差(mm)受力钢筋顺长度方向全长的净1尺寸± 102弯起钢筋的弯折位置± 203. 4 钢筋加工前,应先行调直,使其无局部曲折。采纳冷拉方法调直钢筋时,1 级钢筋的冷拉率不宜大于 4%;II、III 级钢筋的冷拉率不宜大于 1%。3. 5 钢筋制做好坏是绑扎施工前提,所以钢筋加工要求形状正确,平面上没有翘曲不平现象,钢筋弯曲点不能有裂缝。为此,对II 级及 II 级以上钢筋不能弯过头再弯回来。严格控制钢筋弯曲成型后的允许偏差为士10mm,弯起钢筋起点位移±20mm,弯起钢筋的弯起高度土 5mm。4、钢筋安装质量控制4.1 钢筋骨架安装必须按设计几何体尺寸。配筋下料和制作、加工尺寸必须准确。钢筋安装前根据图纸中标注的尺寸检查配筋尺寸、放置的位置,不准确的必须调整直至准确为止,安装要牢固,严禁有松动和变形现象。4. 2 钢筋骨架制作、加工必须根据图纸按配筋表下料,并编号使每个构件钢筋尺寸准确;钢筋安装应牢固、准确、整体性好。钢筋骨架歪斜、扭曲、变形时,应及时进行校正,然后将绑扣绑牢。适当增加十字绑扣,为增强抵抗变形能力,应增设斜向拉结钢筋和增设点焊,提高骨(网〉架的强度和整...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

钢筋工程施工方案6

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
