钢筋工程施工方案钢筋工程重难点分析根 据 图 纸 , 本 工 程 钢 筋 采 纳 HPB3 、 HRB335 、 HRB4 级 钢 筋 , 直 径① 8、10、12、14、16、18、20、22、25、28、32
钢筋工程的重点在于控制好钢筋采购、试验、加工及现场安装 4 个环节的施工
对进场的钢筋严格检查和进行二次复试,对不合格钢筋立即清理出场,不得用于本工程
钢筋在现场加工场集中加工制作,塔吊吊运至施工安装地点后人工安装、绑扎
钢筋采购及验收1、原材料供应为了保证本工程钢筋材料的质量,选择长期合作、社会信誉好的钢材供应厂家
2、钢筋进场要求及试验钢筋进场须出具产品质量证明书,钢筋牌号和化学成分符合国家标准要求
按国家标准《钢筋混凝土用热扎带肋钢筋》等的规定按炉罐(批)号、钢筋等级、规格,在监理人员见证下取样、送检,且每个试验取样代表数量不超过 60t
钢筋的抗拉强度实测值与屈服强度实测值的比值不应小于 1
25;且钢筋的屈服强度实测值与钢筋的强度标准值的比值不得大于 1
3;钢筋最大拉力下总伸长率不小于 9%
复试合格后方可验收使用
钢筋运输及加工1、钢筋运输钢筋加工前由技术部门做出钢筋配料单,由项目技术负责人审批后进行下料加工
场内运输以塔吊作为垂直运输工具

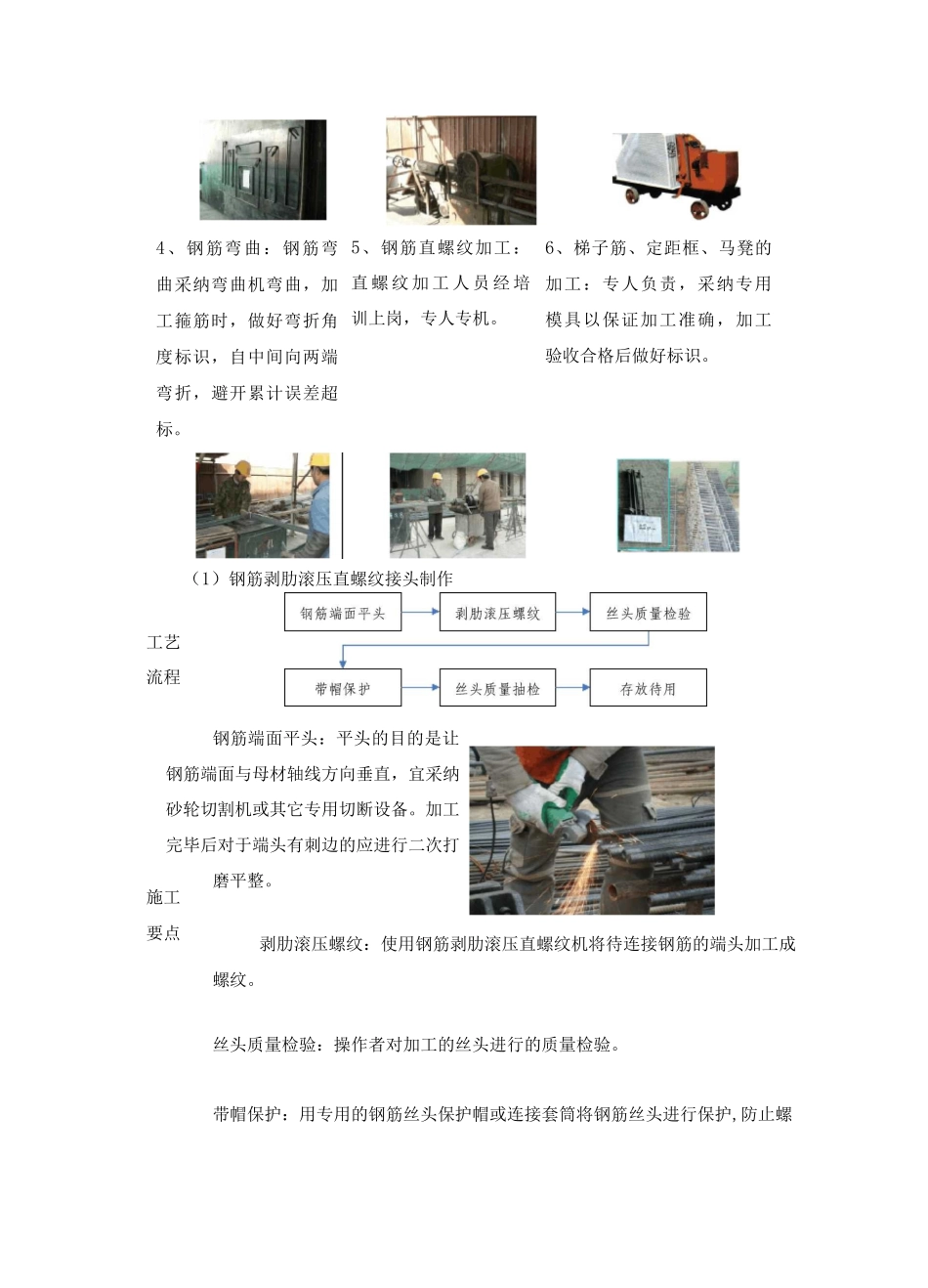

2、钢筋加工1、钢筋放样与下料:提前校核图纸严格按图纸及法律规范进行放样,进行样板引路施工
2、钢筋调直:HPB3 级钢筋调直用钢筋调直机调直,确保钢筋表面光滑,无明显轧痕
3、钢筋切断:钢筋切断采纳切断机,其中冷挤压用钢筋采纳无齿锯切断,飞边用砂轮磨平

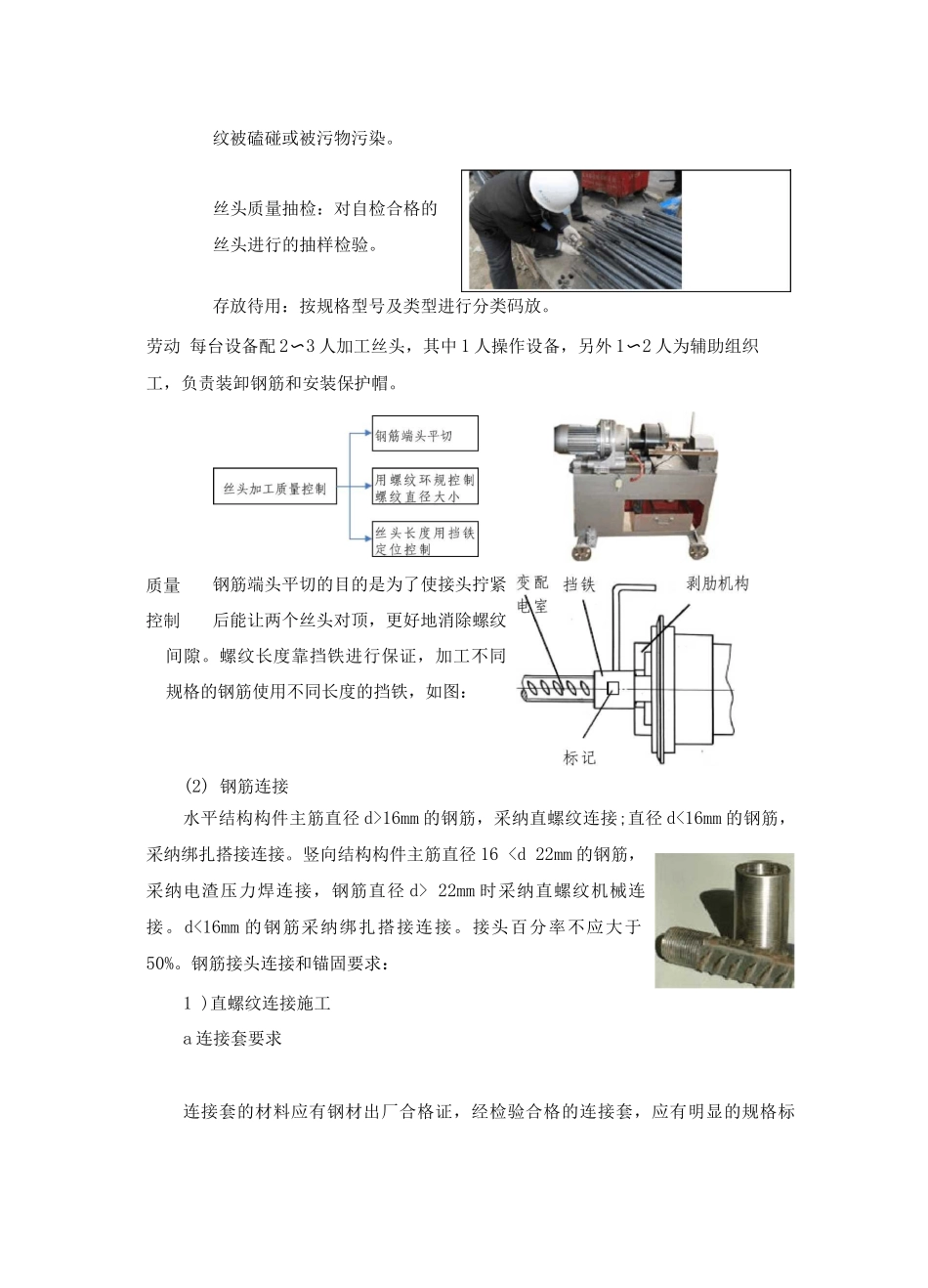

(1)钢筋剥肋滚压直螺纹接头制作钢筋端面平头:平头的目的是让钢筋端面与母材轴线方向垂直,宜采纳砂轮切割机或其它专用切断设备
加工完毕后对于端头有刺边的应进行二次打磨平整
剥肋滚压螺纹:使用钢筋剥肋滚压直螺纹机将待连接钢筋的端头加工成螺纹
丝头质量检验:操作者对加
