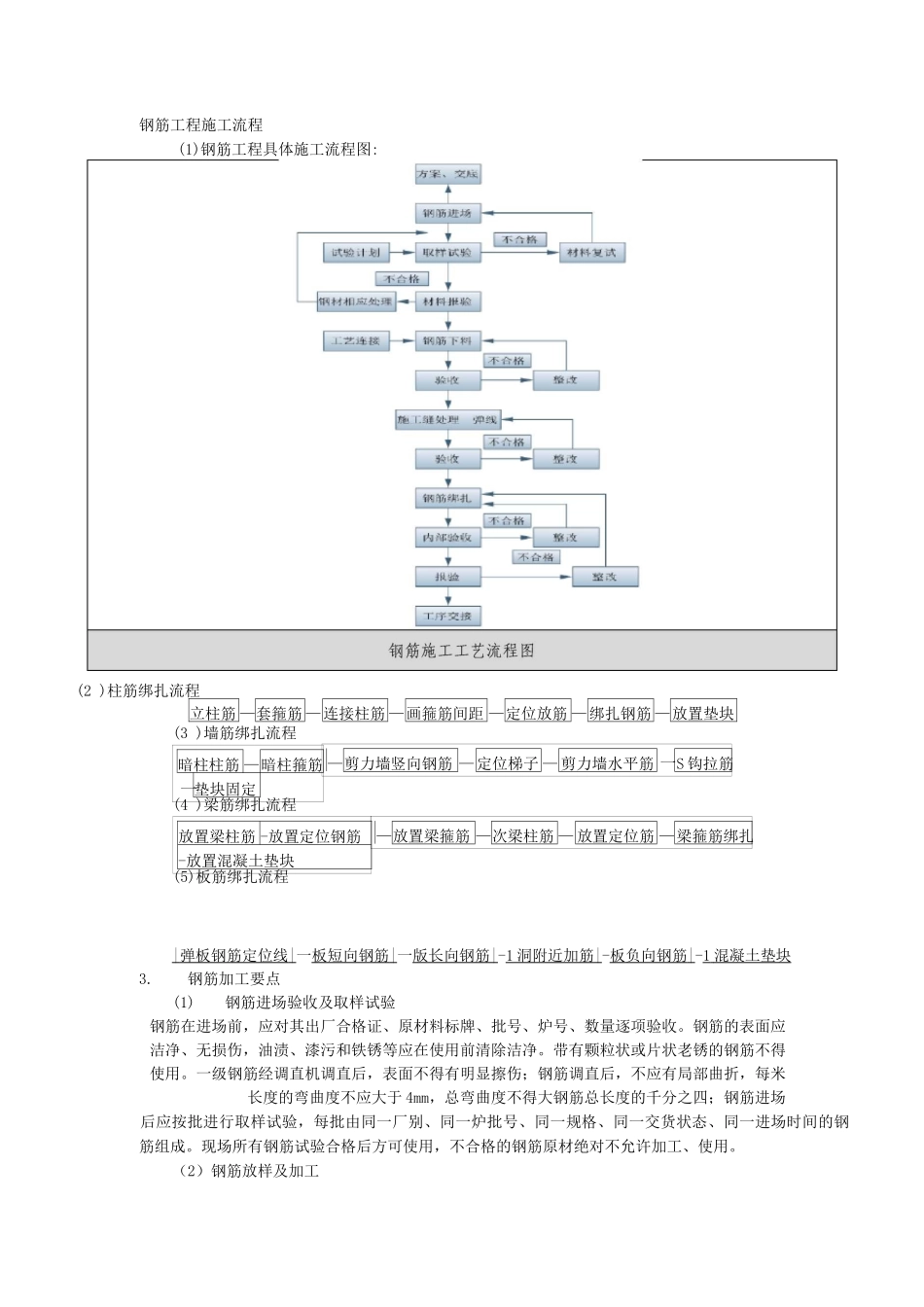

(2 )柱筋绑扎流程立柱筋 —套箍筋 — 连接柱筋 —画箍筋间距 —定位放筋 — 绑扎钢筋 —放置垫块| 弹板钢筋定位线 | 一板短向钢筋 | 一版长向钢筋 | -1 洞附近加筋 | -板负向钢筋 | -1 混凝土垫块 3
钢筋加工要点(1)钢筋进场验收及取样试验钢筋在进场前,应对其出厂合格证、原材料标牌、批号、炉号、数量逐项验收
钢筋的表面应洁净、无损伤,油渍、漆污和铁锈等应在使用前清除洁净
带有颗粒状或片状老锈的钢筋不得使用
一级钢筋经调直机调直后,表面不得有明显擦伤;钢筋调直后,不应有局部曲折,每米长度的弯曲度不应大于 4mm,总弯曲度不得大钢筋总长度的千分之四;钢筋进场后应按批进行取样试验,每批由同一厂别、同一炉批号、同一规格、同一交货状态、同一进场时间的钢筋组成
现场所有钢筋试验合格后方可使用,不合格的钢筋原材绝对不允许加工、使用
(2)钢筋放样及加工钢筋工程施工流程(1)钢筋工程具体施工流程图:暗柱柱筋 —暗柱箍筋一垫块固定(3 )墙筋绑扎流程—剪力墙竖向钢筋 — 定位梯子 — 剪力墙水平筋 一 S 钩拉筋放置梁柱筋 -放置定位钢筋-放置混凝土垫块(4 )梁筋绑扎流程(5)板筋绑扎流程—放置梁箍筋 —次梁柱筋 — 放置定位筋 —梁箍筋绑扎1)BIM 钢筋放样本工程将引进 BIM 钢筋放样技术,通过集团公司和分公司的强大技术支持,建立一道长效的 BIM 钢筋放样机制,针对地下室结构复杂的钢筋节点,通过三维的方式展示节点,直接清楚的对施工班组进行技术交底,辅助钢筋下料

2)钢筋下料所有放样料单均须符合设计及施工法律规范要求,对设计中没有确定的部分,征求设计同意后,以设计为准或以《混凝土结构工程施工及验收法律规范》(GB50204-22(2025 版))及《混凝土结构施工图平面整体表示方法制图规则和构造详图(16G101-1、16G101-2、16G101-3),《混
