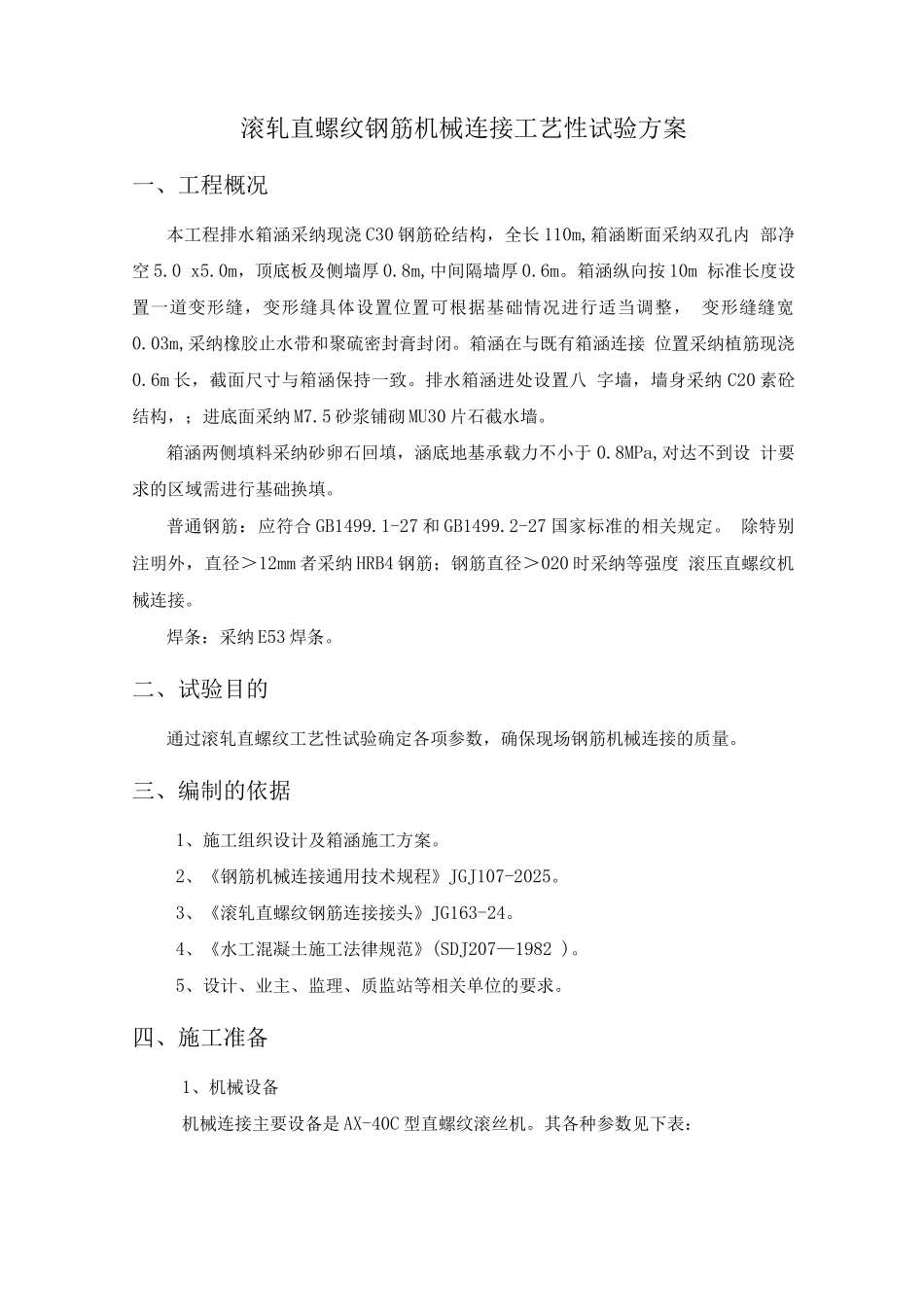

一、工程概况 2二、试验目的 2三、编制的依据 2四、施工准备 2五、适用范围 3六、工艺原理 3七、工艺流程及操作要点 3八、质量要求 5九、钢筋连接接头检验 6十、结论 7十一、安全及环保措施 8十二、附页 8滚轧直螺纹钢筋机械连接工艺性试验方案一、工程概况本工程排水箱涵采纳现浇 C30 钢筋砼结构,全长 110m,箱涵断面采纳双孔内 部净空 5

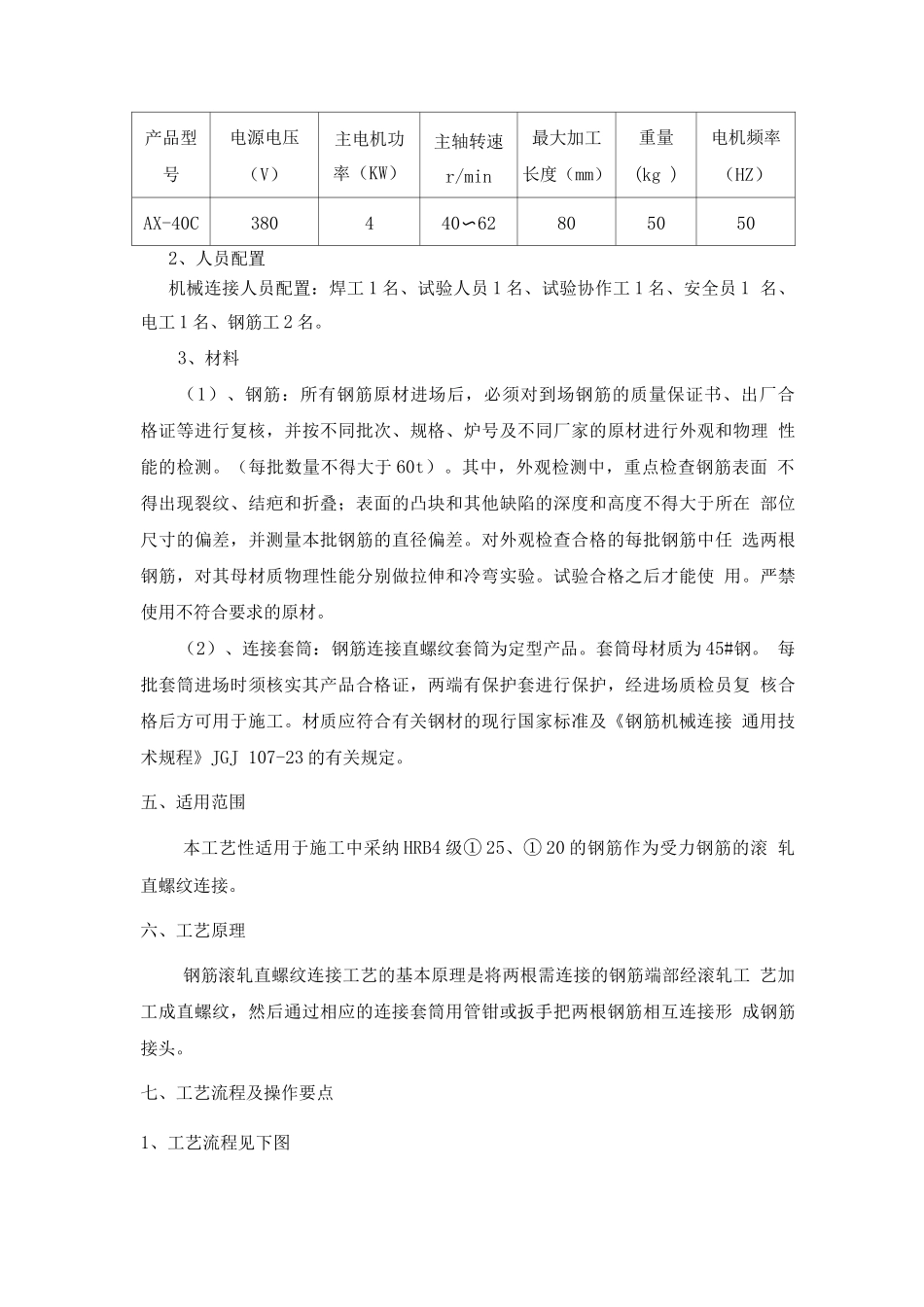

0m,顶底板及侧墙厚 0
8m,中间隔墙厚 0
箱涵纵向按 10m 标准长度设置一道变形缝,变形缝具体设置位置可根据基础情况进行适当调整, 变形缝缝宽0
03m,采纳橡胶止水带和聚硫密封膏封闭
箱涵在与既有箱涵连接 位置采纳植筋现浇0
6m 长,截面尺寸与箱涵保持一致
排水箱涵进处设置八 字墙,墙身采纳 C20 素砼结构,;进底面采纳 M7
5 砂浆铺砌 MU30 片石截水墙
箱涵两侧填料采纳砂卵石回填,涵底地基承载力不小于 0
8MPa,对达不到设 计要求的区域需进行基础换填
普通钢筋:应符合 GB1499
1-27 和 GB1499
2-27 国家标准的相关规定
除特别注明外,直径>12mm 者采纳 HRB4 钢筋;钢筋直径>020 时采纳等强度 滚压直螺纹机械连接
焊条:采纳 E53 焊条
二、试验目的通过滚轧直螺纹工艺性试验确定各项参数,确保现场钢筋机械连接的质量
三、编制的依据1、施工组织设计及箱涵施工方案
2、《钢筋机械连接通用技术规程》JGJ107-2025
3、《滚轧直螺纹钢筋连接接头》JG163-24
4、《水工混凝土施工法律规范》(SDJ207—1982 )
5、设计、业主、监理、质监站等相关单位的要求
四、施工准备1、机械设备机械连接主要设备是 AX-40C 型直螺纹滚丝机
其各种参数见下表:产品型号电源电压(V)主电机功率(KW)主轴转速 r/min最大加工长度(mm)重量(kg )电
