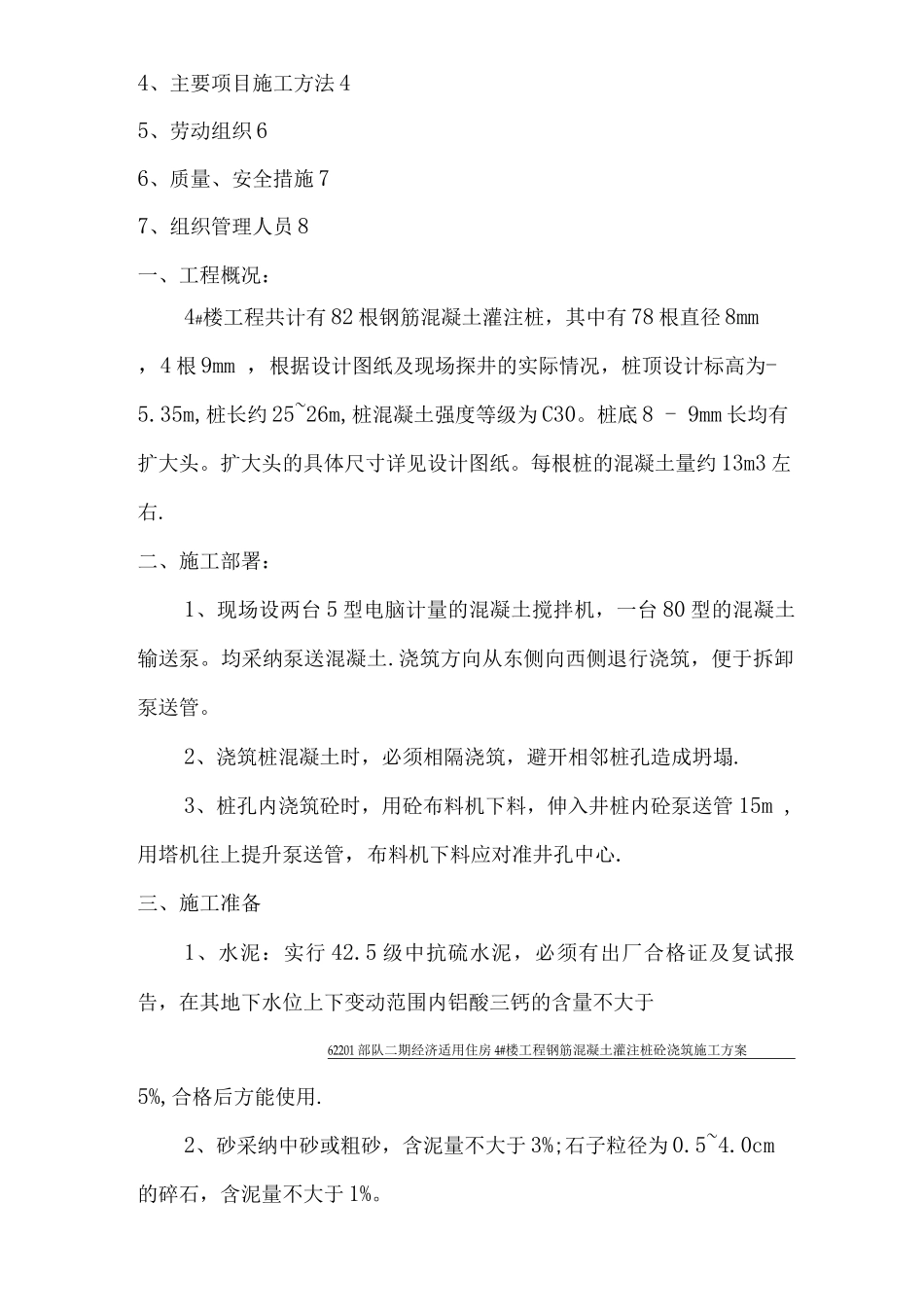

62201 部队二期经济适用住房 4#楼工程钢筋混凝土灌注桩砼浇筑施工方案62201 部队二期经济适用住房 4#住宅楼工程钢筋混凝土灌注桩砼浇筑施工补充方案项目经理:审 核:编 制:编制单位:中国第四冶金建设公司二六年十一月三日目 录1、工程概况 32、施工部署 362201 部队二期经济适用住房 4#楼工程钢筋混凝土灌注桩砼浇筑施工方案3、施工准备 34、主要项目施工方法 45、劳动组织 66、质量、安全措施 77、组织管理人员 8一、工程概况:4#楼工程共计有 82 根钢筋混凝土灌注桩,其中有 78 根直径 8mm ,4 根 9mm ,根据设计图纸及现场探井的实际情况,桩顶设计标高为-5
35m,桩长约 25~26m,桩混凝土强度等级为 C30
桩底 8 - 9mm 长均有扩大头
扩大头的具体尺寸详见设计图纸
每根桩的混凝土量约 13m3 左右
二、施工部署:1、现场设两台 5 型电脑计量的混凝土搅拌机,一台 80 型的混凝土输送泵
均采纳泵送混凝土
浇筑方向从东侧向西侧退行浇筑,便于拆卸泵送管
2、浇筑桩混凝土时,必须相隔浇筑,避开相邻桩孔造成坍塌
3、桩孔内浇筑砼时,用砼布料机下料,伸入井桩内砼泵送管 15m ,用塔机往上提升泵送管,布料机下料应对准井孔中心
三、施工准备1、水泥:实行 42
5 级中抗硫水泥,必须有出厂合格证及复试报告,在其地下水位上下变动范围内铝酸三钙的含量不大于62201 部队二期经济适用住房 4#楼工程钢筋混凝土灌注桩砼浇筑施工方案5%,合格后方能使用
2、砂采纳中砂或粗砂,含泥量不大于 3%;石子粒径为 0
0cm的碎石,含泥量不大于 1%
3、外加剂应通过试验选用,粉煤灰掺合料按试验室的规定确定
4、钢筋的级别、直径必须符合设计要求,有出厂证明书及复试报告
合格后方能使用
5、以上各种原材料具备齐全后方能进行施工

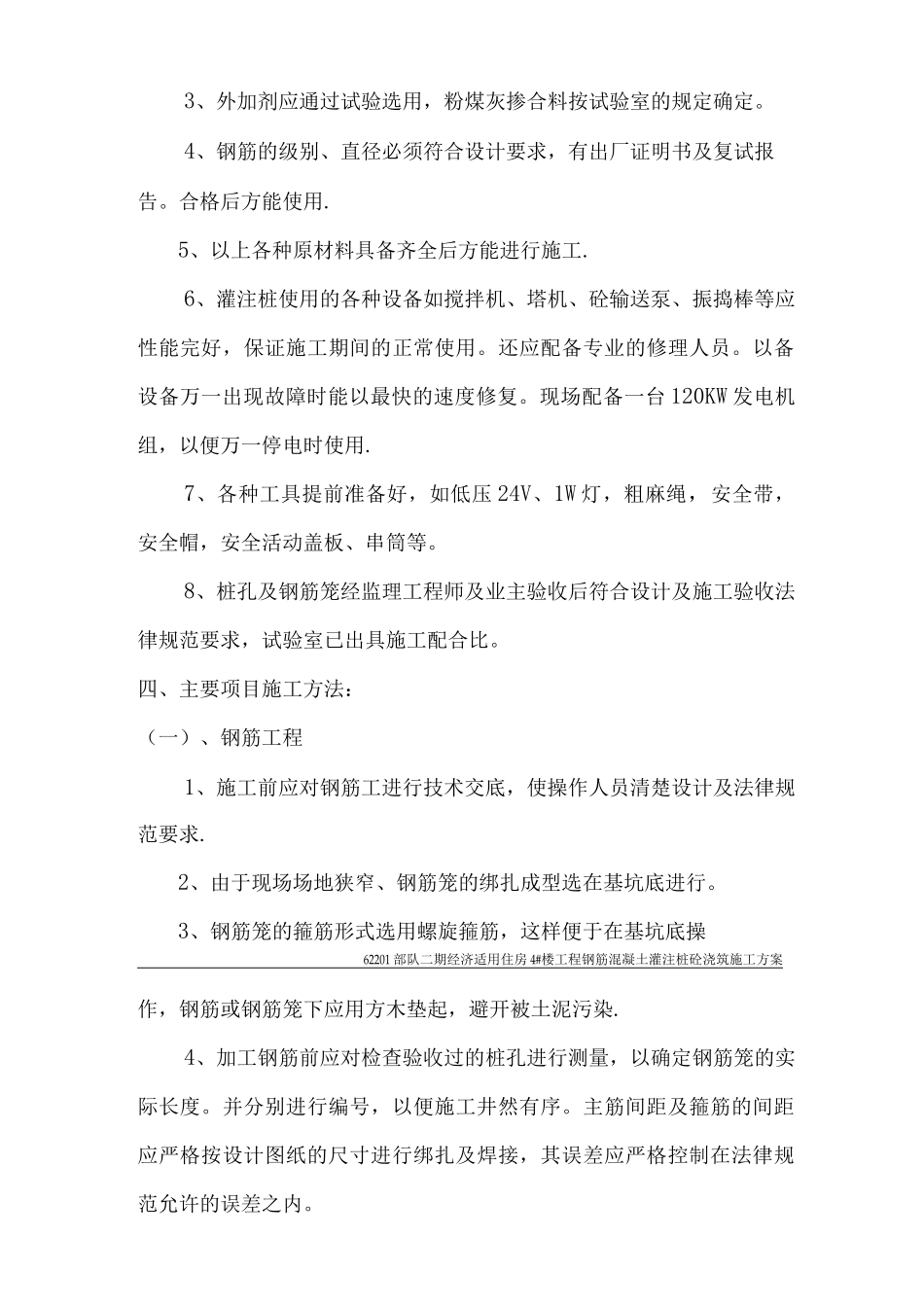

6、灌注桩使用的
