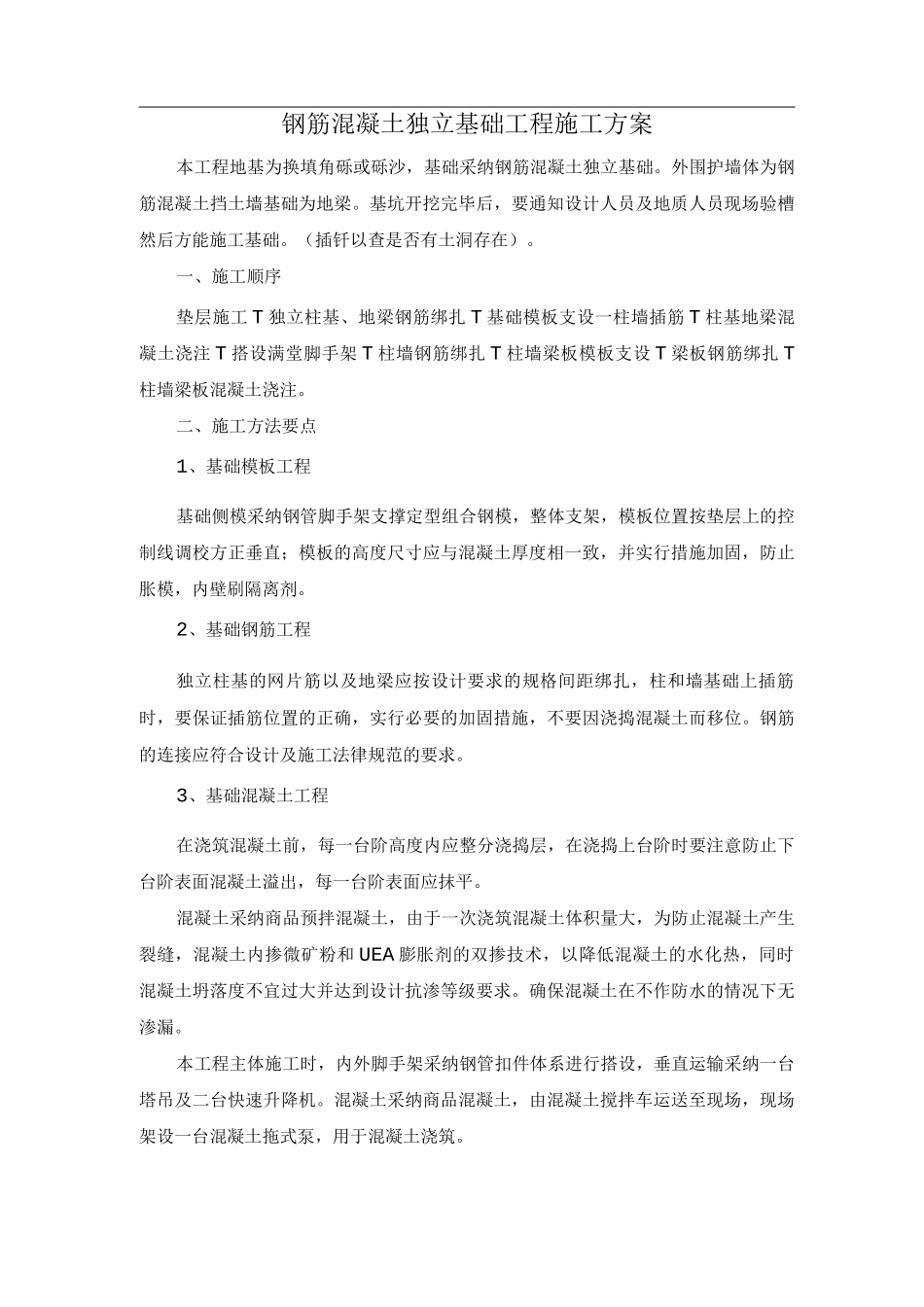

钢筋混凝土独立基础工程施工方案本工程地基为换填角砾或砾沙,基础采纳钢筋混凝土独立基础。外围护墙体为钢筋混凝土挡土墙基础为地梁。基坑开挖完毕后,要通知设计人员及地质人员现场验槽然后方能施工基础。(插钎以查是否有土洞存在)。一、施工顺序垫层施工 T 独立柱基、地梁钢筋绑扎 T 基础模板支设一柱墙插筋 T 柱基地梁混凝土浇注 T 搭设满堂脚手架 T 柱墙钢筋绑扎 T 柱墙梁板模板支设 T 梁板钢筋绑扎 T柱墙梁板混凝土浇注。二、施工方法要点1、基础模板工程基础侧模采纳钢管脚手架支撑定型组合钢模,整体支架,模板位置按垫层上的控制线调校方正垂直;模板的高度尺寸应与混凝土厚度相一致,并实行措施加固,防止胀模,内壁刷隔离剂。2、基础钢筋工程独立柱基的网片筋以及地梁应按设计要求的规格间距绑扎,柱和墙基础上插筋时,要保证插筋位置的正确,实行必要的加固措施,不要因浇捣混凝土而移位。钢筋的连接应符合设计及施工法律规范的要求。3、基础混凝土工程在浇筑混凝土前,每一台阶高度内应整分浇捣层,在浇捣上台阶时要注意防止下台阶表面混凝土溢出,每一台阶表面应抹平。混凝土采纳商品预拌混凝土,由于一次浇筑混凝土体积量大,为防止混凝土产生裂缝,混凝土内掺微矿粉和 UEA 膨胀剂的双掺技术,以降低混凝土的水化热,同时混凝土坍落度不宜过大并达到设计抗渗等级要求。确保混凝土在不作防水的情况下无渗漏。本工程主体施工时,内外脚手架采纳钢管扣件体系进行搭设,垂直运输采纳一台塔吊及二台快速升降机。混凝土采纳商品混凝土,由混凝土搅拌车运送至现场,现场架设一台混凝土拖式泵,用于混凝土浇筑。
