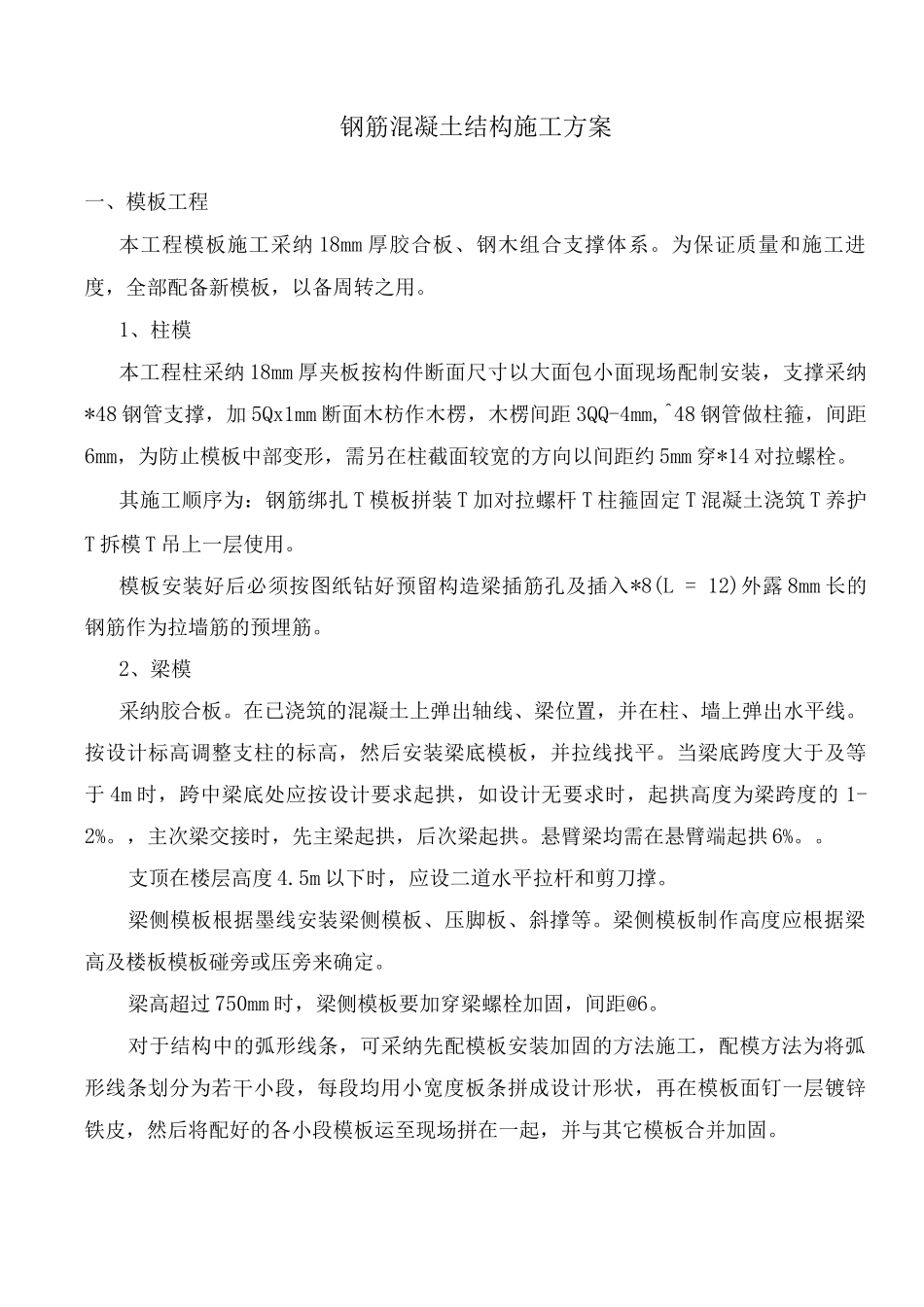

钢筋混凝土结构施工方案一、模板工程本工程模板施工采纳 18mm 厚胶合板、钢木组合支撑体系
为保证质量和施工进度,全部配备新模板,以备周转之用
1、柱模本工程柱采纳 18mm 厚夹板按构件断面尺寸以大面包小面现场配制安装,支撑采纳*48 钢管支撑,加 5Qx1mm 断面木枋作木楞,木楞间距 3QQ-4mm,^48 钢管做柱箍,间距6mm,为防止模板中部变形,需另在柱截面较宽的方向以间距约 5mm 穿*14 对拉螺栓
其施工顺序为:钢筋绑扎 T 模板拼装 T 加对拉螺杆 T 柱箍固定 T 混凝土浇筑 T 养护T 拆模 T 吊上一层使用
模板安装好后必须按图纸钻好预留构造梁插筋孔及插入*8(L = 12)外露 8mm 长的钢筋作为拉墙筋的预埋筋
2、梁模采纳胶合板
在已浇筑的混凝土上弹出轴线、梁位置,并在柱、墙上弹出水平线
按设计标高调整支柱的标高,然后安装梁底模板,并拉线找平
当梁底跨度大于及等于 4m 时,跨中梁底处应按设计要求起拱,如设计无要求时,起拱高度为梁跨度的 1-2%
,主次梁交接时,先主梁起拱,后次梁起拱
悬臂梁均需在悬臂端起拱 6%
支顶在楼层高度 4
5m 以下时,应设二道水平拉杆和剪刀撑
梁侧模板根据墨线安装梁侧模板、压脚板、斜撑等
梁侧模板制作高度应根据梁高及楼板模板碰旁或压旁来确定
梁高超过 750mm 时,梁侧模板要加穿梁螺栓加固,间距@6
对于结构中的弧形线条,可采纳先配模板安装加固的方法施工,配模方法为将弧形线条划分为若干小段,每段均用小宽度板条拼成设计形状,再在模板面钉一层镀锌铁皮,然后将配好的各小段模板运至现场拼在一起,并与其它模板合并加固

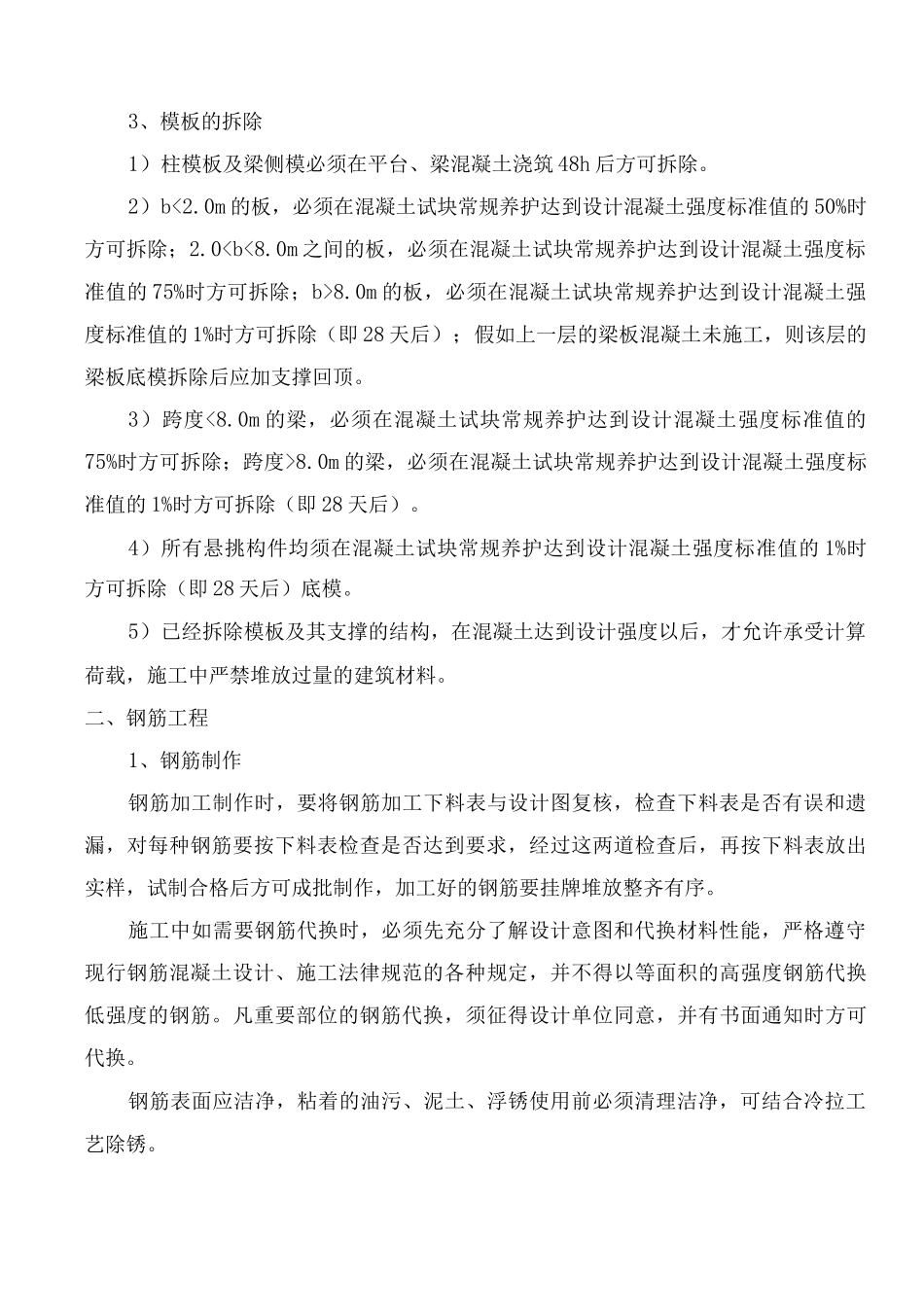

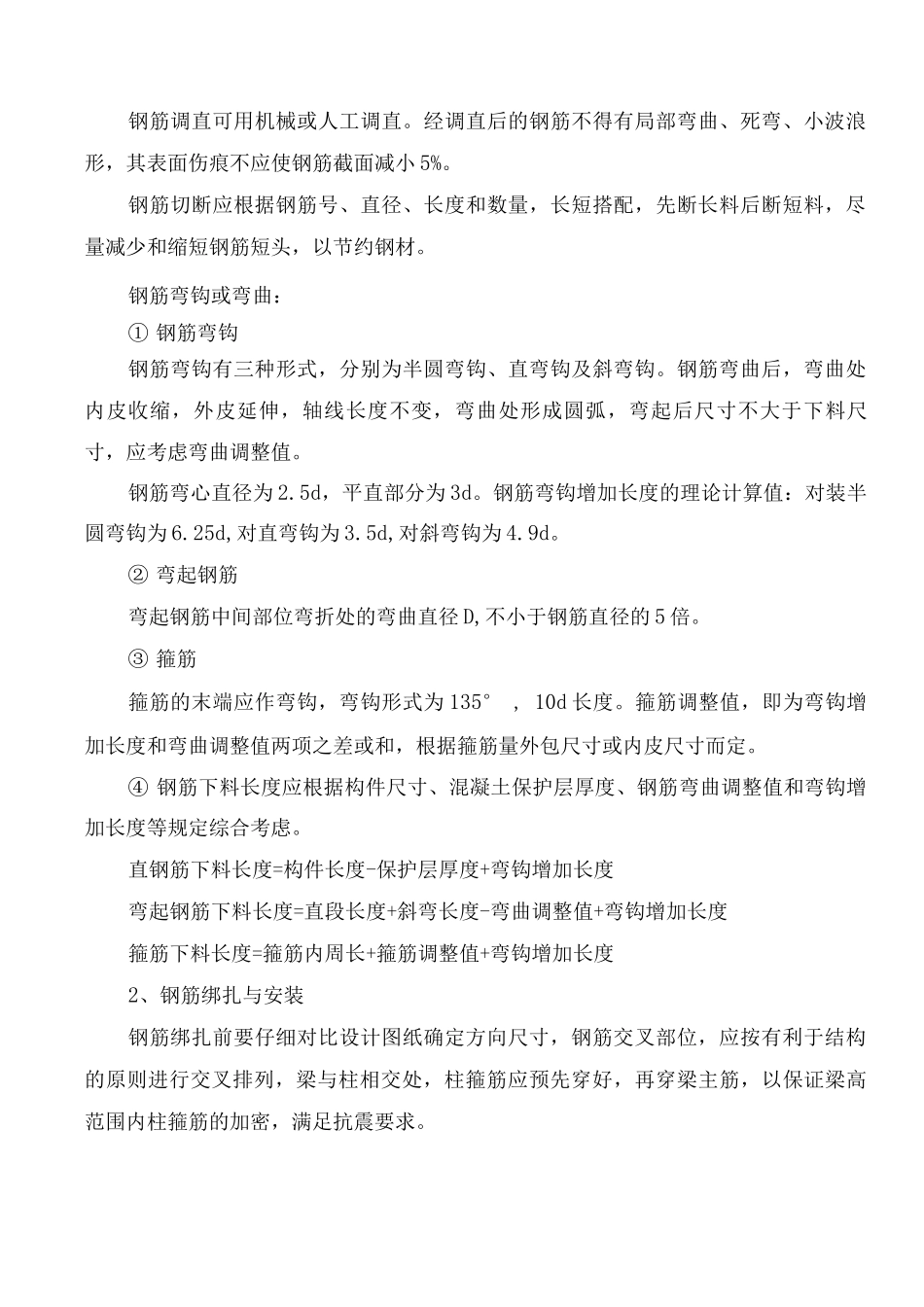

3、模板的拆除1)柱模板及梁侧模必须在平台、梁混凝土浇筑 48h 后方可拆除
