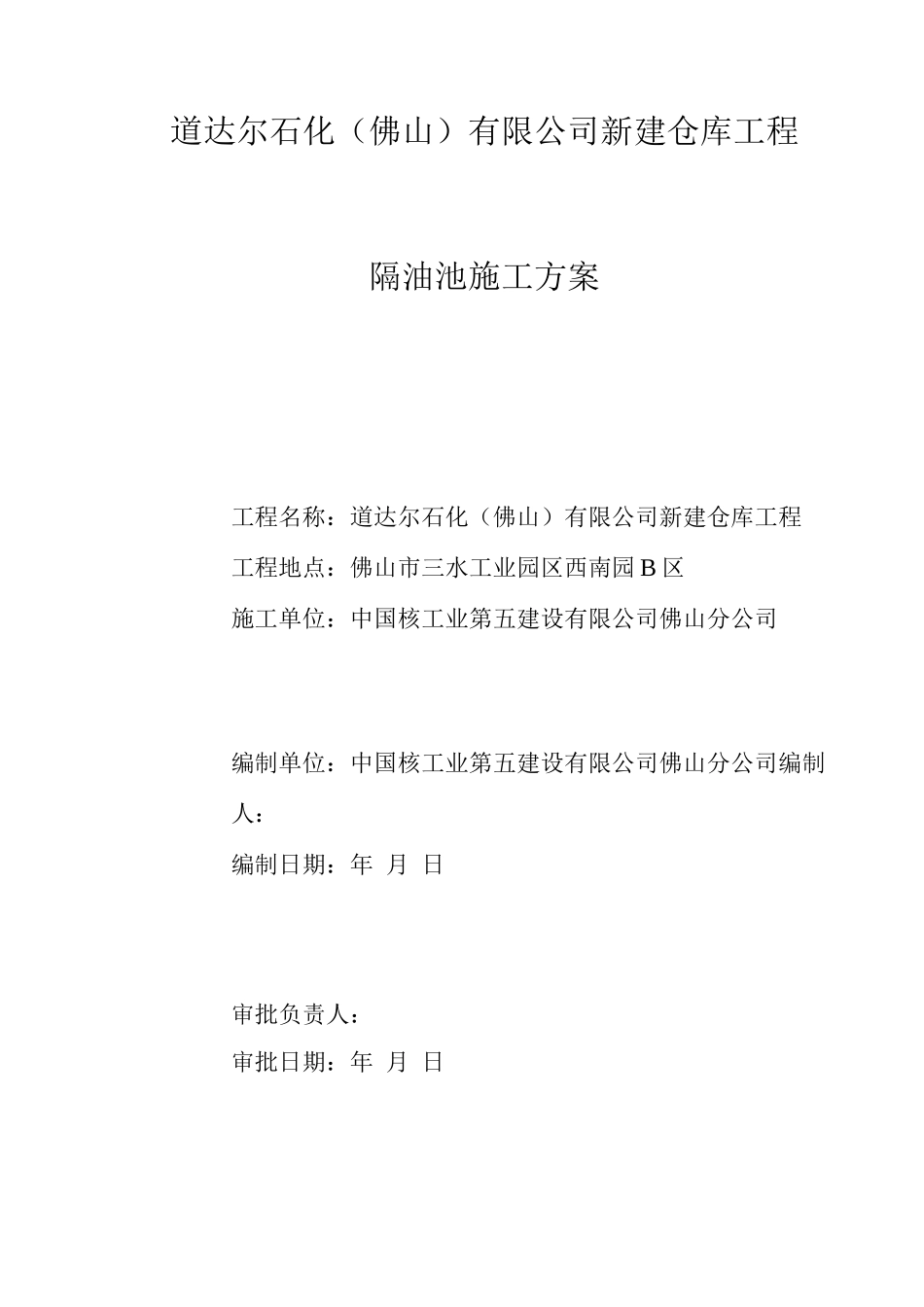

道达尔石化(佛山)有限公司新建仓库工程隔油池施工方案工程名称:道达尔石化(佛山)有限公司新建仓库工程工程地点:佛山市三水工业园区西南园 B 区施工单位:中国核工业第五建设有限公司佛山分公司编制单位:中国核工业第五建设有限公司佛山分公司编制人:编制日期:年 月 日审批负责人:审批日期:年 月 日一

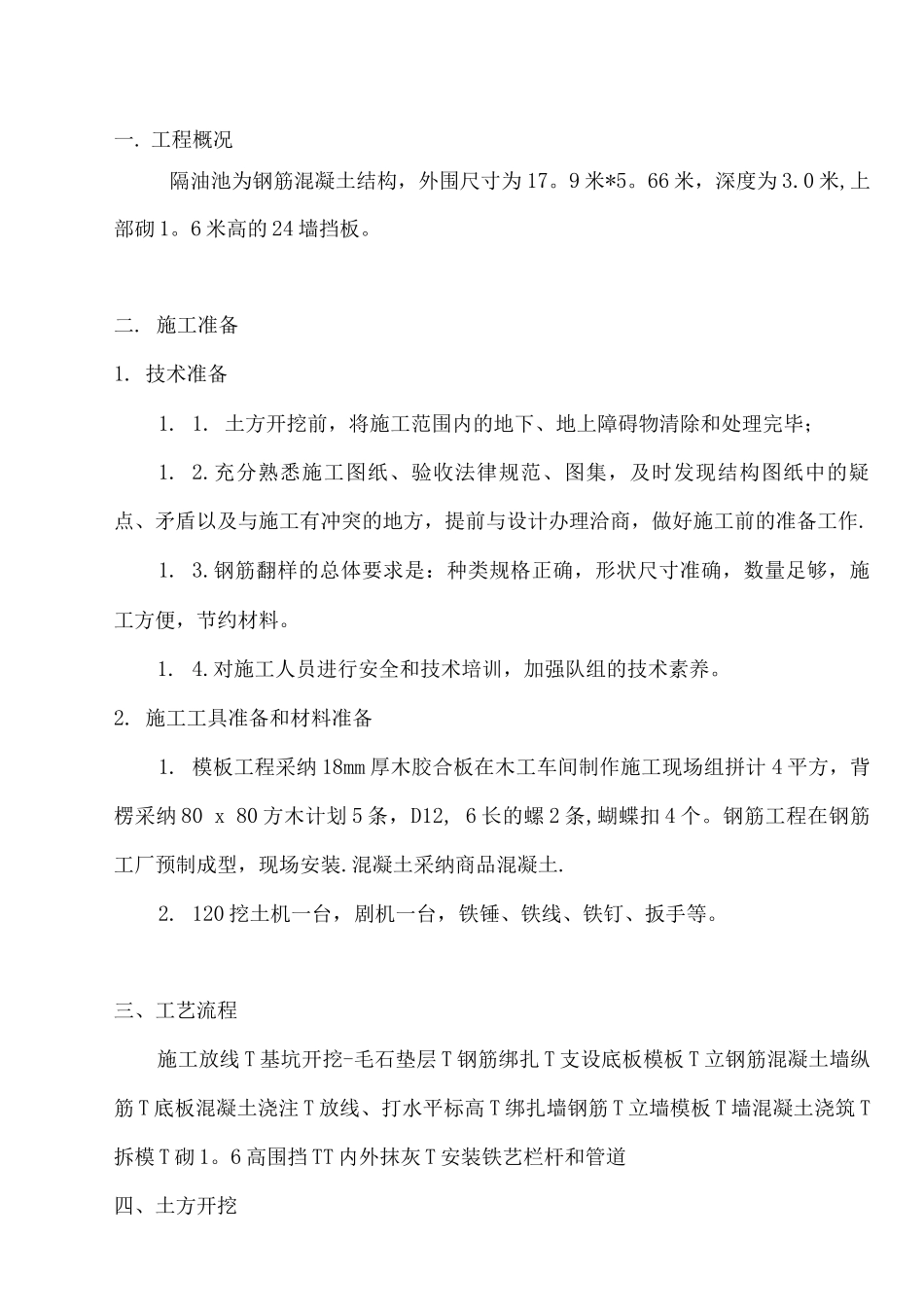

工程概况隔油池为钢筋混凝土结构,外围尺寸为 17
66 米,深度为 3
0 米,上部砌 1
6 米高的 24 墙挡板
土方开挖前,将施工范围内的地下、地上障碍物清除和处理完毕;1
充分熟悉施工图纸、验收法律规范、图集,及时发现结构图纸中的疑点、矛盾以及与施工有冲突的地方,提前与设计办理洽商,做好施工前的准备工作
钢筋翻样的总体要求是:种类规格正确,形状尺寸准确,数量足够,施工方便,节约材料
对施工人员进行安全和技术培训,加强队组的技术素养
施工工具准备和材料准备1
模板工程采纳 18mm 厚木胶合板在木工车间制作施工现场组拼计 4 平方,背楞采纳 80 x 80 方木计划 5 条,D12, 6 长的螺 2 条,蝴蝶扣 4 个
钢筋工程在钢筋工厂预制成型,现场安装
混凝土采纳商品混凝土
120 挖土机一台,剧机一台,铁锤、铁线、铁钉、扳手等
三、工艺流程施工放线 T 基坑开挖-毛石垫层 T 钢筋绑扎 T 支设底板模板 T 立钢筋混凝土墙纵筋 T 底板混凝土浇注 T 放线、打水平标高 T 绑扎墙钢筋 T 立墙模板 T 墙混凝土浇筑 T拆模 T 砌 1

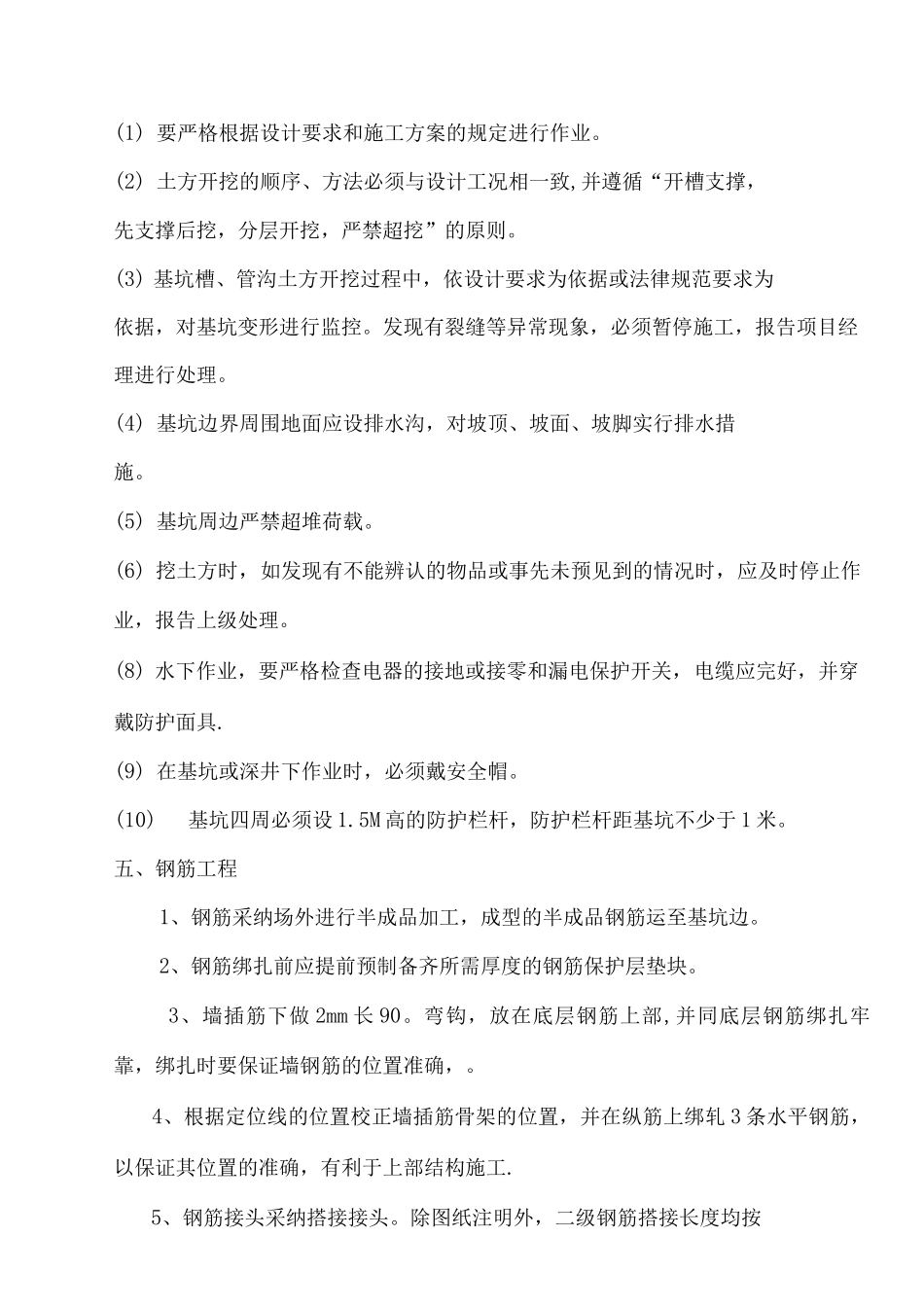

6 高围挡 TT 内外抹灰 T 安装铁艺栏杆和管道四、土方开挖(1) 要严格根据设计要求和施工方案的规定进行作业
(2) 土方开挖的顺序、方法必须与设计工况相一致,并遵循“开槽支撑,先支撑后挖,分层开挖,严禁超挖”的原则
(3) 基坑槽、管沟土方
