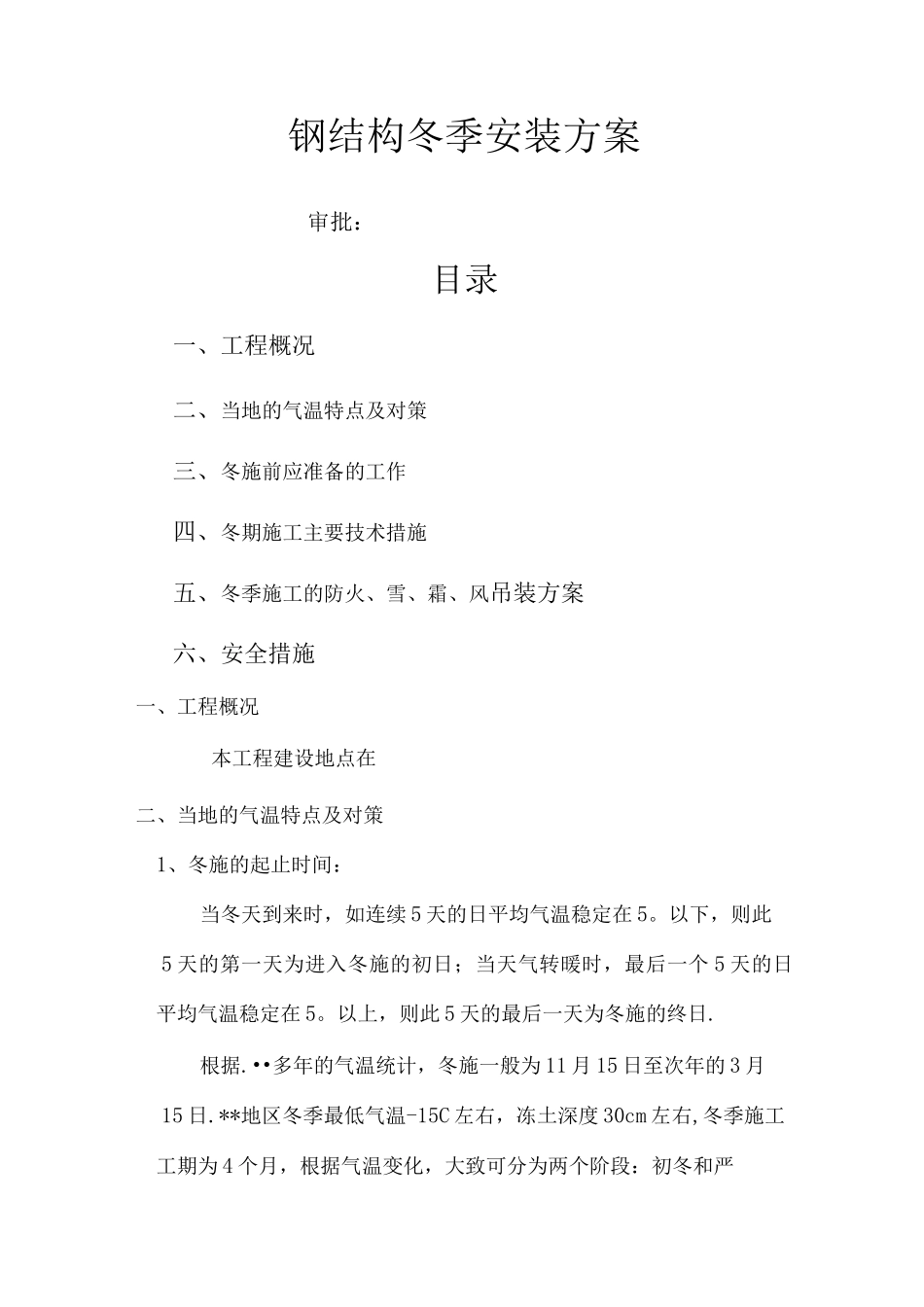

钢结构冬季安装方案审批:目录一、工程概况二、当地的气温特点及对策三、冬施前应准备的工作四、冬期施工主要技术措施五、冬季施工的防火、雪、霜、风吊装方案六、安全措施一、工程概况本工程建设地点在二、当地的气温特点及对策1、冬施的起止时间:当冬天到来时,如连续 5 天的日平均气温稳定在 5。以下,则此5 天的第一天为进入冬施的初日;当天气转暖时,最后一个 5 天的日平均气温稳定在 5。以上,则此 5 天的最后一天为冬施的终日.根据.••多年的气温统计,冬施一般为 11 月 15 日至次年的 3 月15 日.**地区冬季最低气温-15C 左右,冻土深度 30cm 左右,冬季施工工期为 4 个月,根据气温变化,大致可分为两个阶段:初冬和严冬阶段.2、低温施工阶段<初冬阶段〉:大气平均温度 0°C 左右.**地区全年约 60 天,占冬施工期的56%, 一般自 11 月中旬开始至 12 月中旬,次年 2 月中旬至 3 月中旬,这 60 天虽然已进入冬期施工,但日作业环境温度基本处于正温,钢构安装基本根据常温施工即可.3、严冬施工阶段:指大气平均温度在-5C 左右,**地区全年为 50 天左右,占整个冬期施工的 44%, 一般自 12 月下旬至次年 2 月上旬,这 50 天内除有寒流外,一般日作业环境温度为-5C 以上.根据钢结构的特点,并结合本工程的实际情况,在严冬阶段把焊接和高强螺栓施工作为冬季施工的控制重点.三、冬施前应准备的工作1、人员组织1.1 冬季施前仔细组织有关人员分析冬季施工作业计划,并组织编制冬季施工措施,所需材料在冬季施工前准备好.1.2 项目夜间均设专职的值班人员,保证昼夜有人值班并做好值班记录,同时负责收听和发布天气情况.1.3、应做好施工人员的冬季施培训工作,组织相关人员进行一次全面检查,施工现场的准备工作,包括临时设施、临电、机械设备、安装等工作.2、物资准备:2.1 冬季施工前将所用到的材料准备齐全,主要包括:温度计,焊条烘干箱,焊条保温桶,保温防火石棉布,汽油喷灯或氧乙炔烤枪等.2.2 材料进场后设专人保管.四、冬期施工主要技术措施1、钢构件正温制作负温安装时,应根据环境温度的差异考虑构件收缩量,并在施工中将偏差进行调整.2、焊条烘焙:焊条往往会因吸潮而使工艺性能变坏,造成电弧不稳、飞溅增大,并容易产生气孔、裂纹等缺陷.因此,焊条使用前必须严格烘干.一般酸性焊条:结 422、结 502的烘干温度为 150-2C,时间 1 小时;烘干后放在 1-150。的保...
