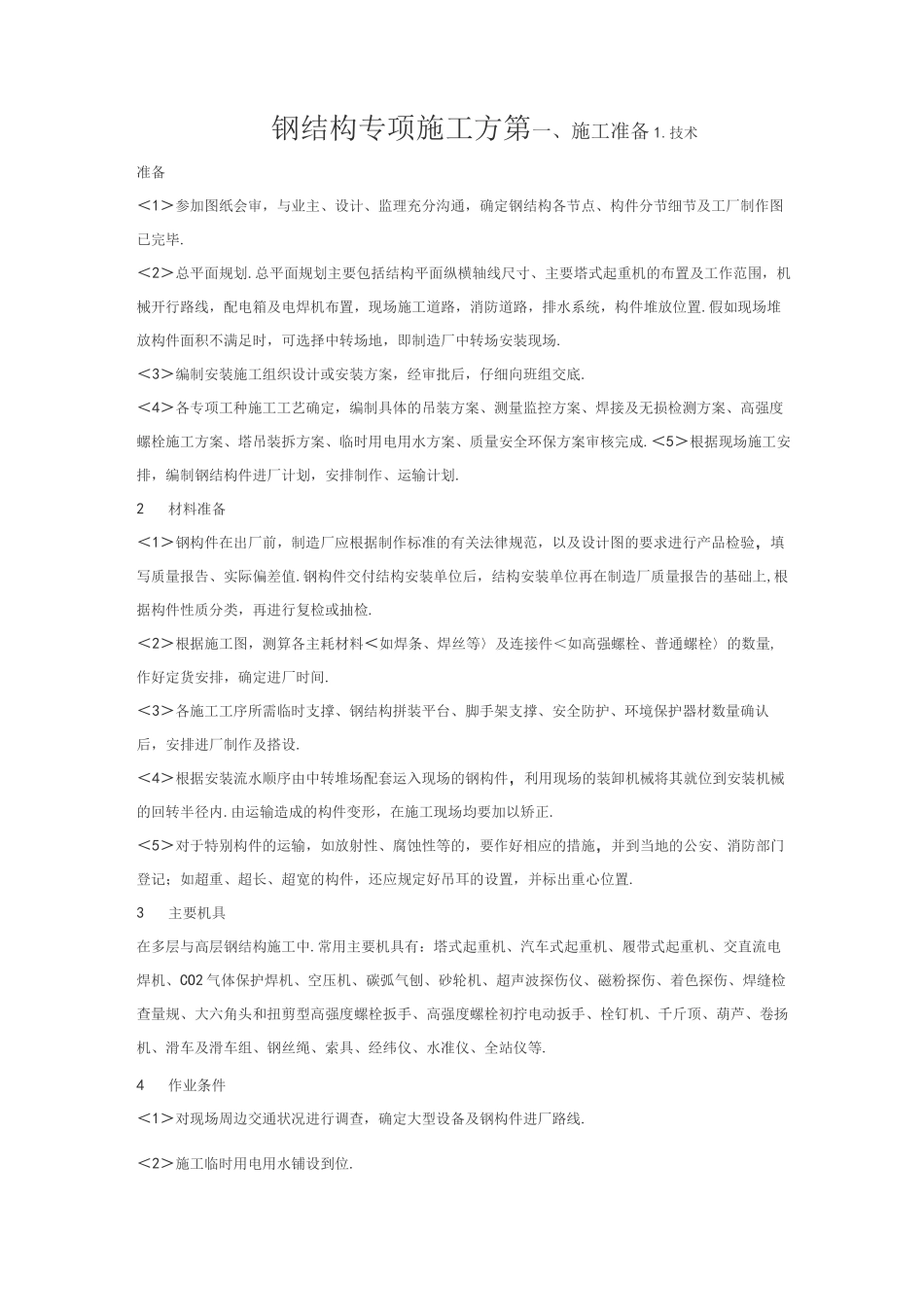

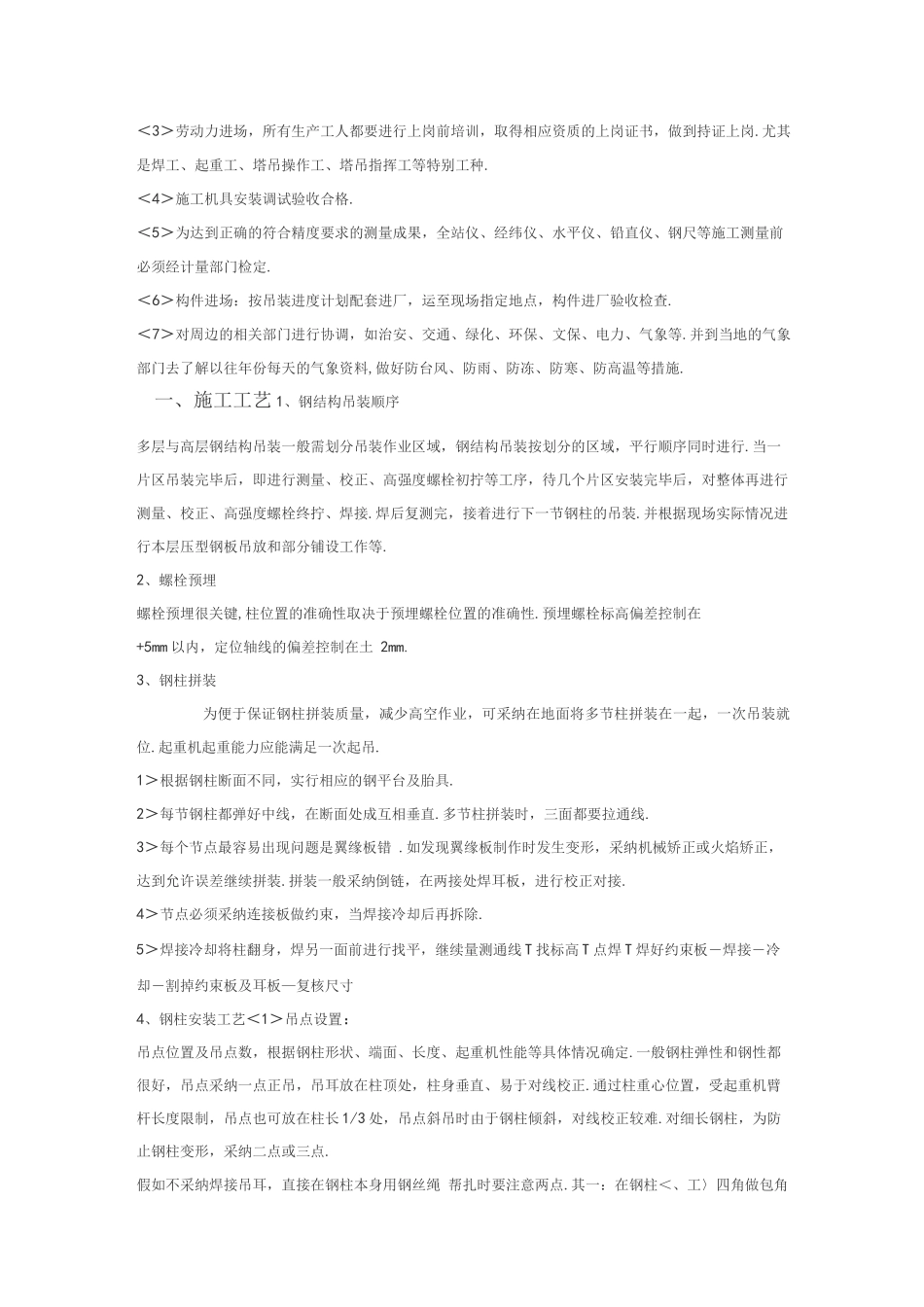

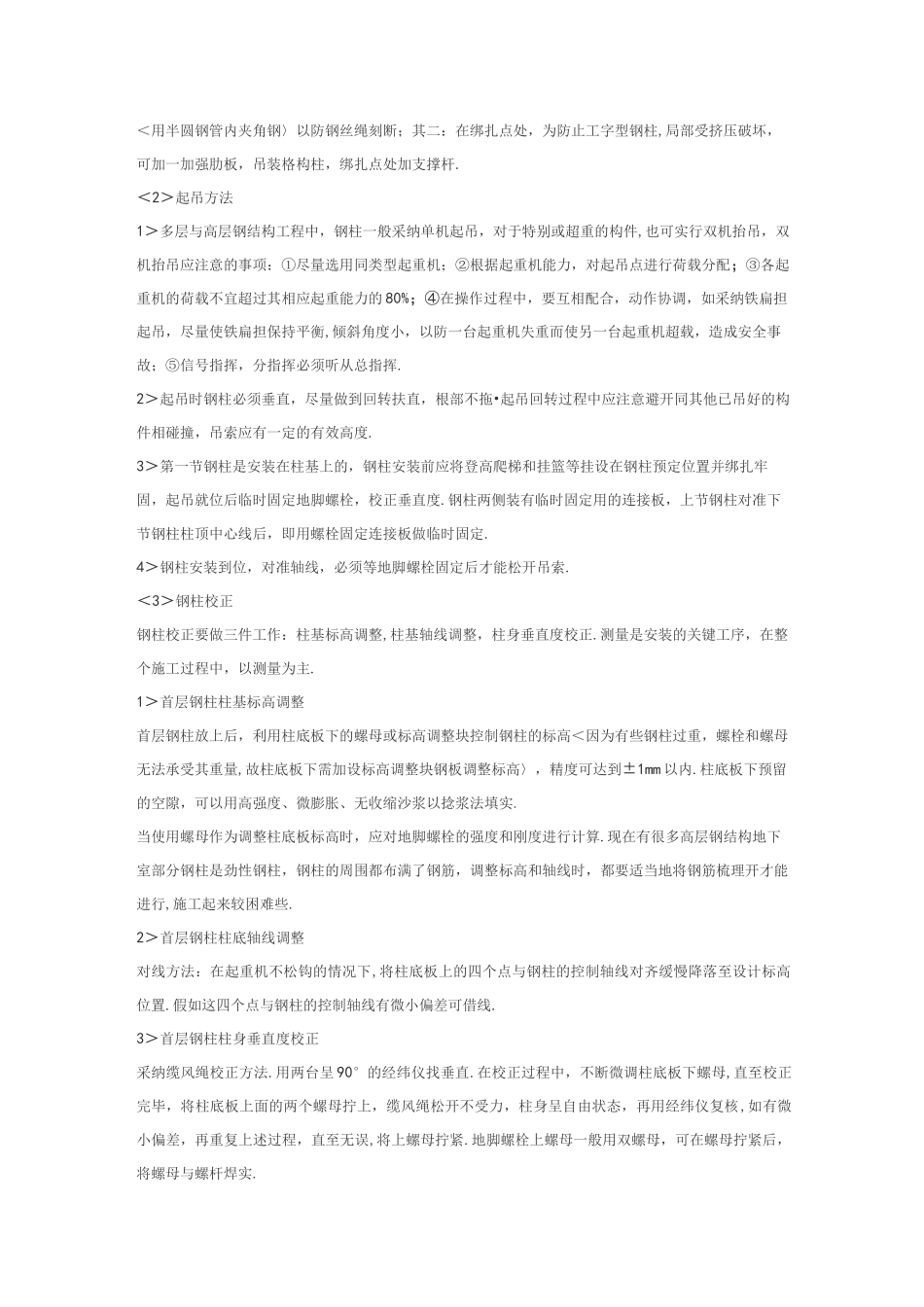

钢结构专项施工方第一、施工准备 1.技术准备<1>参加图纸会审,与业主、设计、监理充分沟通,确定钢结构各节点、构件分节细节及工厂制作图已完毕.<2>总平面规划.总平面规划主要包括结构平面纵横轴线尺寸、主要塔式起重机的布置及工作范围,机械开行路线,配电箱及电焊机布置,现场施工道路,消防道路,排水系统,构件堆放位置.假如现场堆放构件面积不满足时,可选择中转场地,即制造厂中转场安装现场.<3>编制安装施工组织设计或安装方案,经审批后,仔细向班组交底.<4>各专项工种施工工艺确定,编制具体的吊装方案、测量监控方案、焊接及无损检测方案、高强度螺栓施工方案、塔吊装拆方案、临时用电用水方案、质量安全环保方案审核完成.<5>根据现场施工安排,编制钢结构件进厂计划,安排制作、运输计划.2材料准备<1>钢构件在出厂前,制造厂应根据制作标准的有关法律规范,以及设计图的要求进行产品检验,填写质量报告、实际偏差值.钢构件交付结构安装单位后,结构安装单位再在制造厂质量报告的基础上,根据构件性质分类,再进行复检或抽检.<2>根据施工图,测算各主耗材料<如焊条、焊丝等〉及连接件<如高强螺栓、普通螺栓〉的数量,作好定货安排,确定进厂时间.<3>各施工工序所需临时支撑、钢结构拼装平台、脚手架支撑、安全防护、环境保护器材数量确认后,安排进厂制作及搭设.<4>根据安装流水顺序由中转堆场配套运入现场的钢构件,利用现场的装卸机械将其就位到安装机械的回转半径内.由运输造成的构件变形,在施工现场均要加以矫正.<5>对于特别构件的运输,如放射性、腐蚀性等的,要作好相应的措施,并到当地的公安、消防部门登记;如超重、超长、超宽的构件,还应规定好吊耳的设置,并标出重心位置.3主要机具在多层与高层钢结构施工中.常用主要机具有:塔式起重机、汽车式起重机、履带式起重机、交直流电焊机、CO2 气体保护焊机、空压机、碳弧气刨、砂轮机、超声波探伤仪、磁粉探伤、着色探伤、焊缝检查量规、大六角头和扭剪型高强度螺栓扳手、高强度螺栓初拧电动扳手、栓钉机、千斤顶、葫芦、卷扬机、滑车及滑车组、钢丝绳、索具、经纬仪、水准仪、全站仪等.4作业条件<1>对现场周边交通状况进行调查,确定大型设备及钢构件进厂路线.<2>施工临时用电用水铺设到位.<3>劳动力进场,所有生产工人都要进行上岗前培训,取得相应资质的上岗证书,做到持证上岗.尤其是焊工、起重工、塔吊操作工、塔吊指挥工等特别工种.<4>施...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

钢筋结构专项施工组织方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
