电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

钢结构檩条安装施工方案

钢结构檩条安装施工方案_第1页
1/6
钢结构檩条安装施工方案_第2页
2/6
钢结构檩条安装施工方案_第3页
3/6

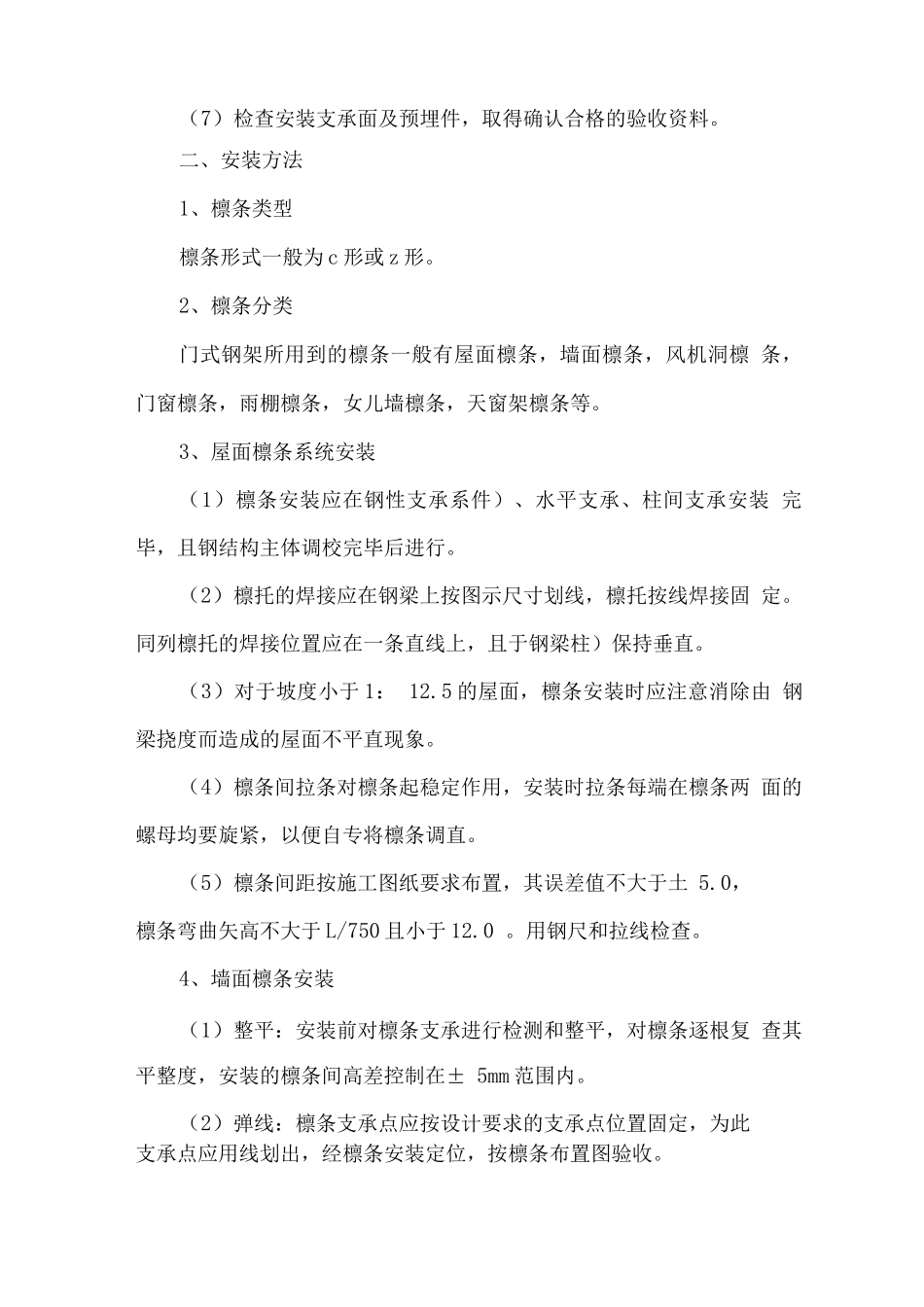

钢结构檩条安装施工方案一、施工准备1、材料、半成品(1)钢构件:钢构件型号、制作质量应符合设计要求和施工规 范的规定,应有出厂合格证并应符合有关技术条件。(2)连接材料:焊条、螺栓等材料应有质量证明书,并符合设 计要求及有关国家标准的规定。(3)涂料:防锈涂料技术性能应符合设计要求和有关标准规定, 应有产品质量证明书。(4)其它材料:各种规格连接件等满足施工要求。2、作业条件(1)按构件明细表,核对进场构件的数量,查验出厂合格证及 有关技术条件。(2)检查构件在装卸、运输及堆放中有无损坏或变形。损坏和 变形的构件应予矫正或重新加工。被损坏处的防锈涂料应补涂,并再 次检查办理验收手续。(3)对构件的外形尺寸、制孔、焊接等进行检查,做出记录。(4)钢结构构件应按安装程序成套供应,现场堆放场地能满足 现场顺序安装及起重设备进退场地的需要。(5)钢构件分类堆放,刚度较大的构件可以铺设垫木水平堆放。 多层叠放时垫木应在一条垂线上。(6)编制钢结构安装施工方案,经审批后向施工队技术交底。(7)检查安装支承面及预埋件,取得确认合格的验收资料。二、安装方法1、檩条类型檩条形式一般为 c 形或 z 形。2、檩条分类门式钢架所用到的檩条一般有屋面檩条,墙面檩条,风机洞檩 条,门窗檩条,雨棚檩条,女儿墙檩条,天窗架檩条等。3、屋面檩条系统安装(1)檩条安装应在钢性支承系件)、水平支承、柱间支承安装 完毕,且钢结构主体调校完毕后进行。(2)檩托的焊接应在钢梁上按图示尺寸划线,檩托按线焊接固 定。同列檩托的焊接位置应在一条直线上,且于钢梁柱)保持垂直。(3)对于坡度小于 1: 12.5 的屋面,檩条安装时应注意消除由 钢梁挠度而造成的屋面不平直现象。(4)檩条间拉条对檩条起稳定作用,安装时拉条每端在檩条两 面的螺母均要旋紧,以便自专将檩条调直。(5)檩条间距按施工图纸要求布置,其误差值不大于土 5.0,檩条弯曲矢高不大于 L/750 且小于 12.0 。用钢尺和拉线检查。4、墙面檩条安装(1)整平:安装前对檩条支承进行检测和整平,对檩条逐根复 查其平整度,安装的檩条间高差控制在± 5mm 范围内。(2)弹线:檩条支承点应按设计要求的支承点位置固定,为此支承点应用线划出,经檩条安装定位,按檩条布置图验收。(3)固定:檩条安装选择吊车或人工就位,然后用焊机把檩条 与主钢结构上的檩托件用螺栓固定,按设计要求进行焊接或螺栓固定, 固定前再次调整...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

钢结构檩条安装施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
