钢结构脚手架专项施工方案

钢结构脚手架专项施工方案_第1页
1/5
钢结构脚手架专项施工方案_第2页
2/5
钢结构脚手架专项施工方案_第3页
3/5

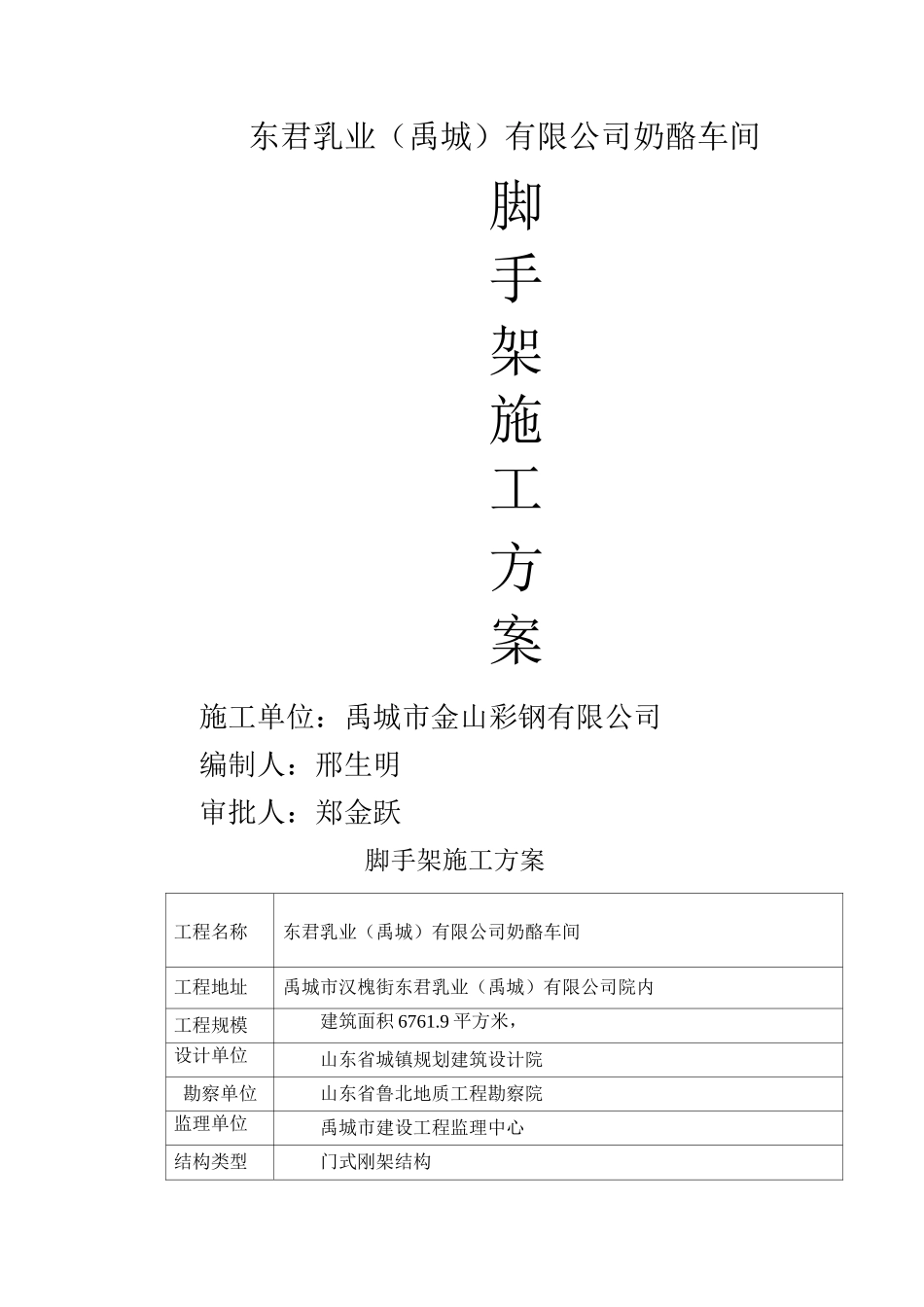

东君乳业(禹城)有限公司奶酪车间脚手架施工方案施工单位:禹城市金山彩钢有限公司编制人:邢生明审批人:郑金跃脚手架施工方案工程名称东君乳业(禹城)有限公司奶酪车间工程地址禹城市汉槐街东君乳业(禹城)有限公司院内工程规模建筑面积 6761.9 平方米,设计单位山东省城镇规划建筑设计院勘察单位山东省鲁北地质工程勘察院监理单位禹城市建设工程监理中心结构类型门式刚架结构(1 )选择排距 1。05m、纵距 1。5m、步距 1.8m、连墙件竖向间距 3.6m、水平间距 3.6m,(二步三跨)立面采纳全封闭式安全密目网(1.8x5。4 m)封闭防护。(2 )立杆构造要求:立杆接头采纳对接且要求将接头交错布置,二个相邻立杆接头不应设在同步跨内,且在高度方向错开的距离不小于 5 ,各接头中心距主节点距离不大于步距的 1/3,每根立杆均设置底座及垫木板.设置纵横扫地杆,纵向扫地杆采纳直角扣件固定在距底座下皮不大于2 处的立杆上,横向扫地杆采纳直角扣件固定在紧靠纵向扫地杆下方的立杆上。当立杆基础不在同一底标高时,将高处的纵向扫地杆向低处延长两跨与立柱固定。纵向水平杆纵向水平杆设于横向水平杆之上,并以直角扣件扣紧,每层架设 4 根纵向水平杆。一般采纳对接扣件连接,也可采纳搭接连接,接头应交错布置,相邻接头水平距离不小于 5 ,不应设在同跨内,且不得设在立平杆跨中,搭接接头高度不小于 10 ,并设 3 个旋转扣件固定,端部扣件盖板边缘至杆端距离不小于 1 。横向水平杆每一主节点处须设置一根横向水平杆,每侧外伸长度不应小于 1。脚手板要求:采纳竹芭脚板,长宽为 1.0 x1.2m,采纳平铺法,铺设在 4 根纵向水平杆上,四个角采纳直径为 12#铁丝绑扎固定在纵向水平杆上.根据法律规范要求第一步架满铺竹脚手板,操作层须铺设往上,每隔4 步架至少满铺一层。连墙件采纳钢性连接,主要由短钢管、直角扣件组成,先将短钢管预埋在楼层砼边梁(或柱墙),锚入砼内长度不小于 1 ,竖向每层横向间距为3.6m 设置预埋件,在搭设脚手架时用短管连接,连墙件采纳梅花形布置,且一拉或一撑宜靠近主节点位置,偏离主节点不应大于 3 ,必须从底步第一根纵向水平杆处开始设置。连墙件呈水平且垂直于墙面设置,与脚手架连接一端可略微下斜,但不容许上翘。剪刀撑每道剪刀撑为 9mx9m,斜杆与地面的斜角 45°〜60°之间,采纳整个立面连续设置,斜杆的有效搭接长度不小于 10 (设 3 个旋转扣件固定二扣件间净距 4 扣件外不小于...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

钢结构脚手架专项施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
