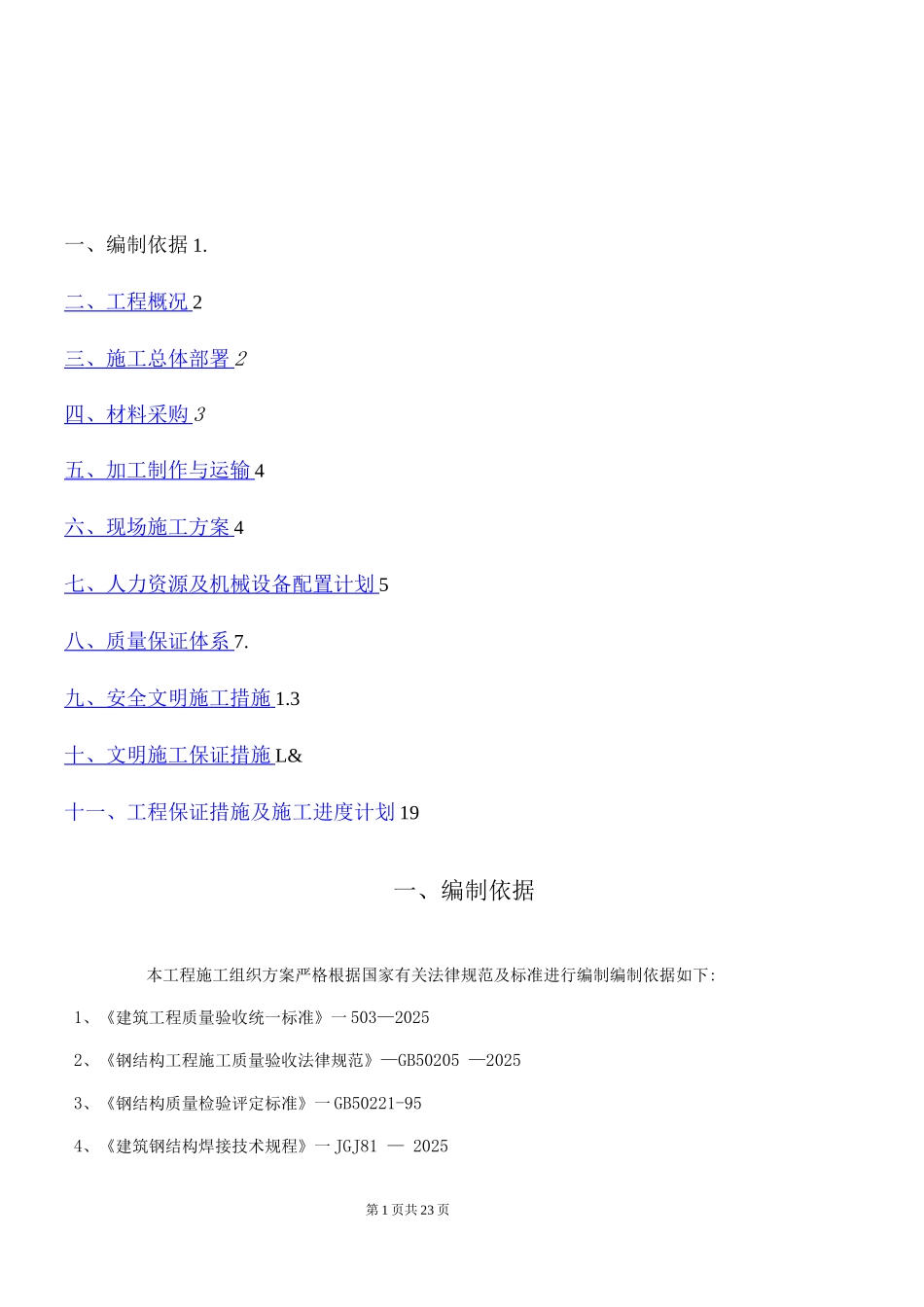

一、编制依据 1
二 、工程概况 2三 、施工总体部署 2四 、材料采购 3五 、加工制作与运输 4六 、现场施工方案 4七 、人力资源及机械设备配置计划 5八 、质量保证体系 7
九 、安全文明施工措施 1

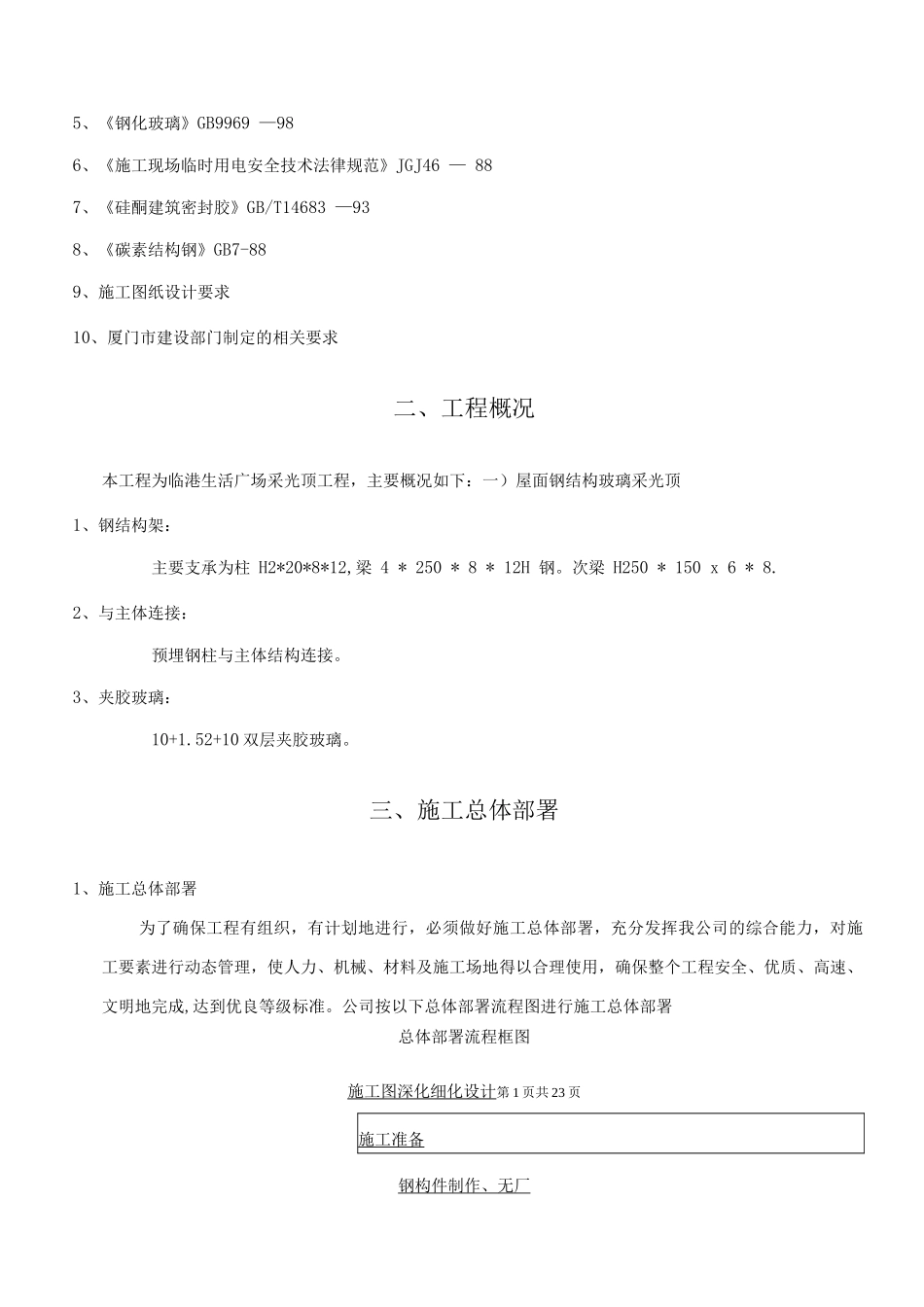

3十、文明施工保证措施 L&十一、工程保证措施及施工进度计划 19一、编制依据本工程施工组织方案严格根据国家有关法律规范及标准进行编制编制依据如下:1、《建筑工程质量验收统一标准》一 503—20252、《钢结构工程施工质量验收法律规范》—GB50205 —20253、《钢结构质量检验评定标准》一 GB50221-954、《建筑钢结构焊接技术规程》一 JGJ81 — 2025第 1 页共 23 页5、《钢化玻璃》GB9969 —986、《施工现场临时用电安全技术法律规范》JGJ46 — 887、《硅酮建筑密封胶》GB/T14683 —938、《碳素结构钢》GB7-889、施工图纸设计要求10、厦门市建设部门制定的相关要求二、工程概况本工程为临港生活广场采光顶工程,主要概况如下:一)屋面钢结构玻璃采光顶1、钢结构架:主要支承为柱 H2*20*8*12,梁 4 * 250 * 8 * 12H 钢
次梁 H250 * 150 x 6 * 8
2、与主体连接:预埋钢柱与主体结构连接
3、夹胶玻璃:10+1
52+10 双层夹胶玻璃
三、施工总体部署1、施工总体部署为了确保工程有组织,有计划地进行,必须做好施工总体部署,充分发挥我公司的综合能力,对施工要素进行动态管理,使人力、机械、材料及施工场地得以合理使用,确保整个工程安全、优质、高速、文明地完成,达到优良等级标准

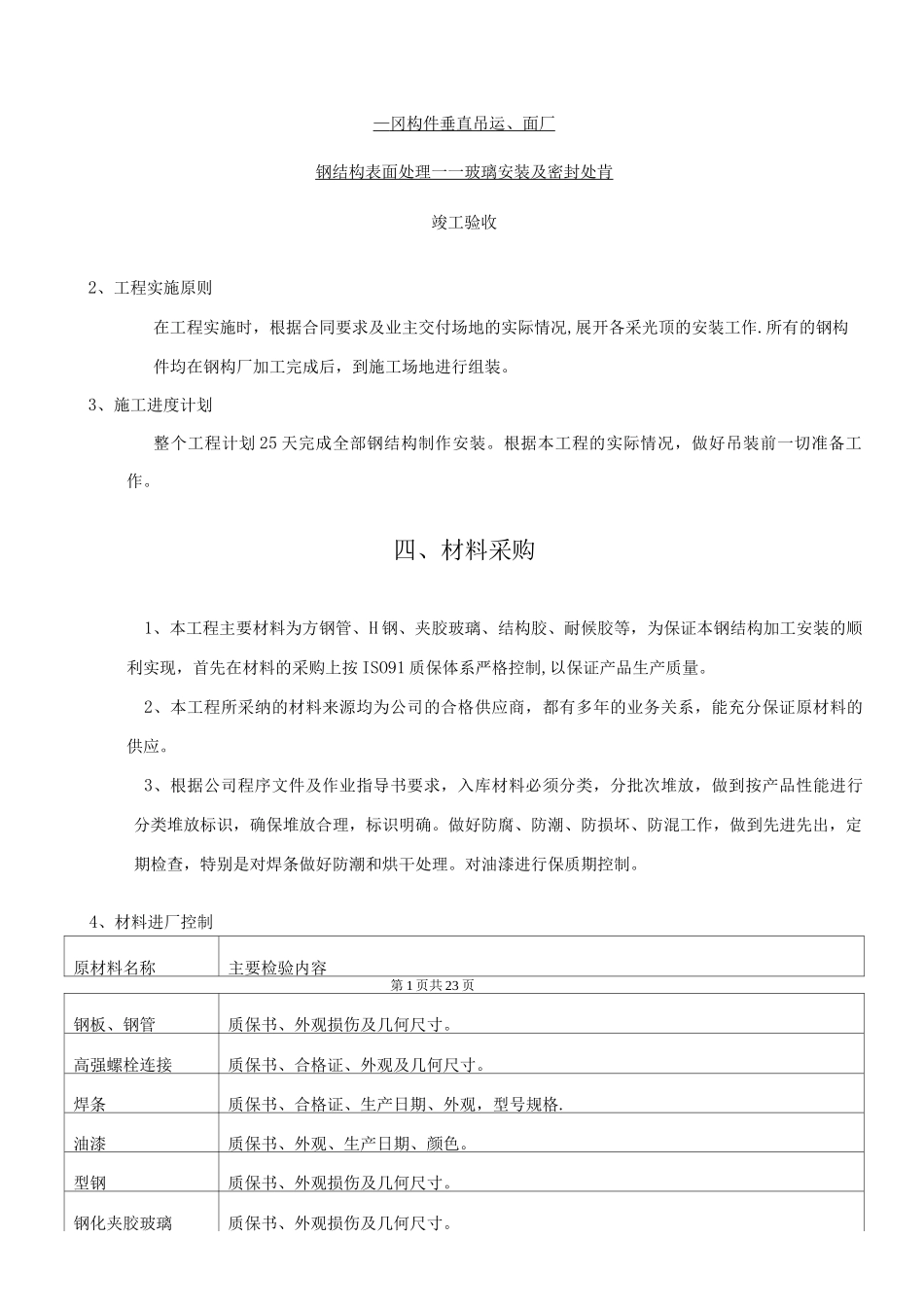

公司按以下总体部署流程图进行施工总体部署总体部署流程框图施工图深化细化设计第 1 页共 23 页施工准备钢构件制作、无厂— 冈构件垂直吊运、面厂 钢结构表面处理一一玻璃安装及密封处肯竣工验收2、工程实施原则在工程
