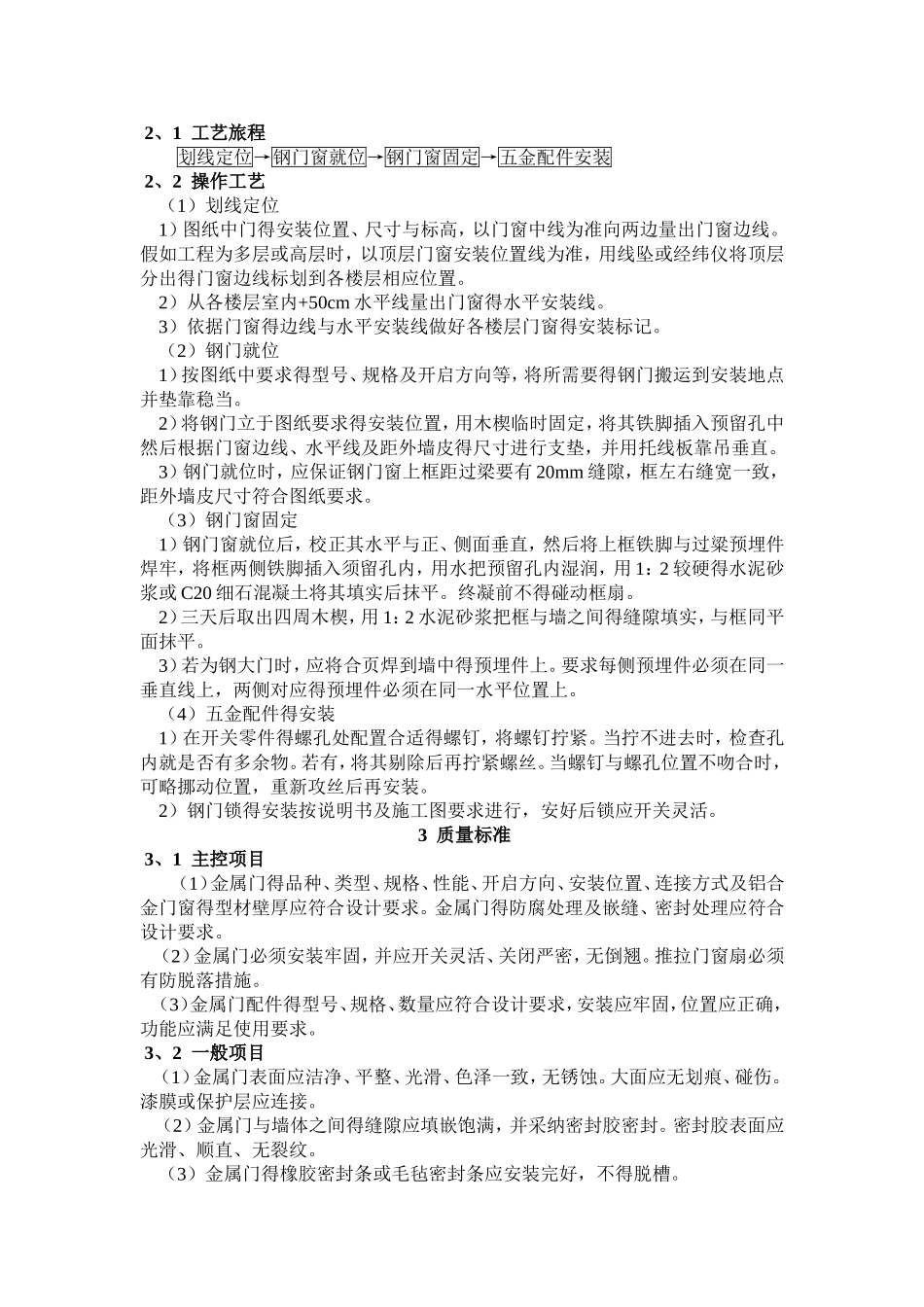

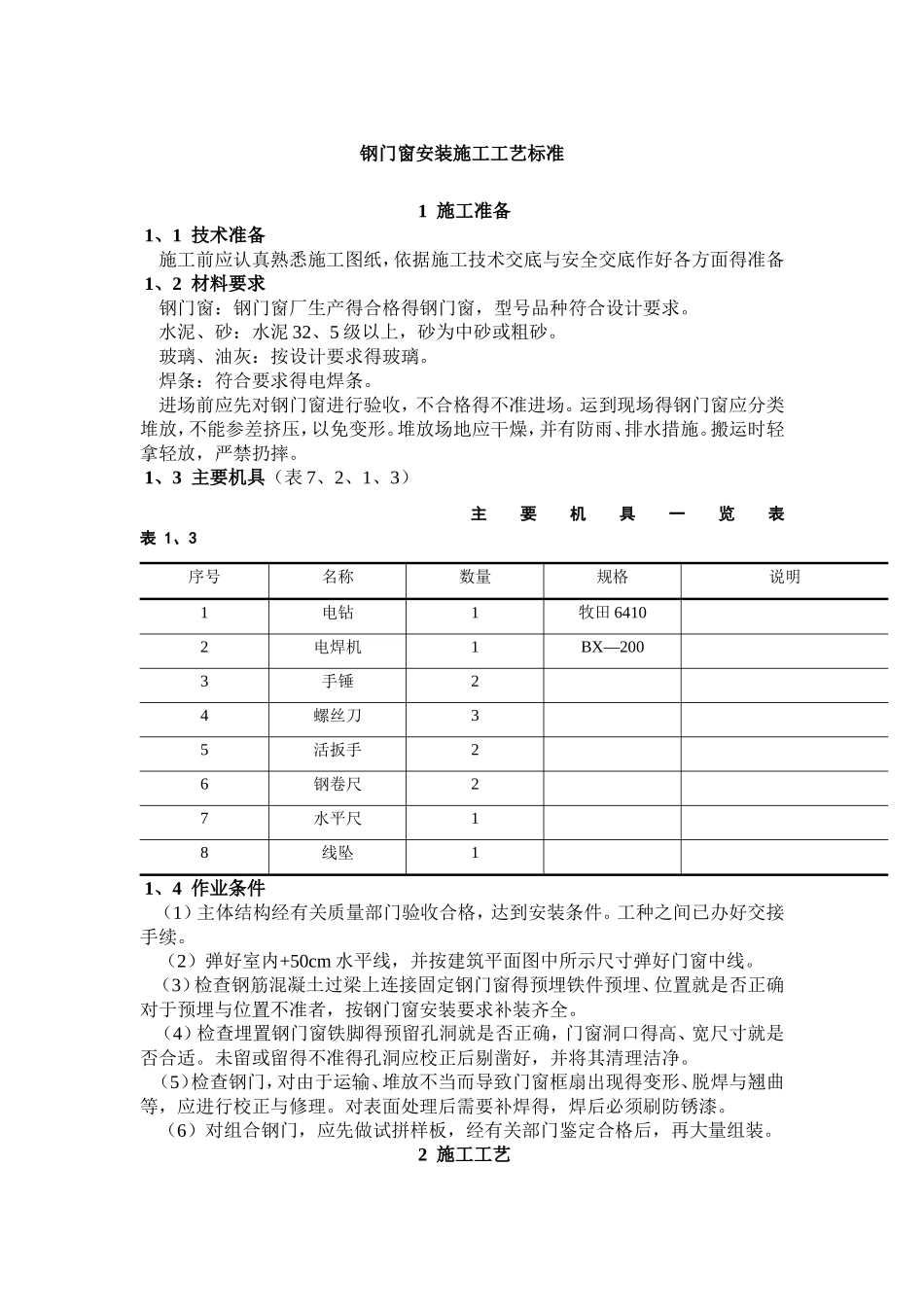

钢门窗安装施工工艺标准 1 施工准备 1、1 技术准备 施工前应认真熟悉施工图纸,依据施工技术交底与安全交底作好各方面得准备 1、2 材料要求 钢门窗:钢门窗厂生产得合格得钢门窗,型号品种符合设计要求。 水泥、砂:水泥 32、5 级以上,砂为中砂或粗砂。 玻璃、油灰:按设计要求得玻璃。 焊条:符合要求得电焊条。 进场前应先对钢门窗进行验收,不合格得不准进场。运到现场得钢门窗应分类堆放,不能参差挤压,以免变形。堆放场地应干燥,并有防雨、排水措施。搬运时轻拿轻放,严禁扔摔。 1、3 主要机具(表 7、2、1、3)主要机具一览表 表 1、3序号名称数量规格说明1电钻1牧田 64102电焊机1BX—2003手锤24螺丝刀35活扳手26钢卷尺27水平尺18线坠1 1、4 作业条件 (1)主体结构经有关质量部门验收合格,达到安装条件。工种之间已办好交接手续。 (2)弹好室内+50cm 水平线,并按建筑平面图中所示尺寸弹好门窗中线。 (3)检查钢筋混凝土过梁上连接固定钢门窗得预埋铁件预埋、位置就是否正确对于预埋与位置不准者,按钢门窗安装要求补装齐全。 (4)检查埋置钢门窗铁脚得预留孔洞就是否正确,门窗洞口得高、宽尺寸就是否合适。未留或留得不准得孔洞应校正后剔凿好,并将其清理洁净。 (5)检查钢门,对由于运输、堆放不当而导致门窗框扇出现得变形、脱焊与翘曲等,应进行校正与修理。对表面处理后需要补焊得,焊后必须刷防锈漆。 (6)对组合钢门,应先做试拼样板,经有关部门鉴定合格后,再大量组装。 2 施工工艺 2、1 工艺旅程划线定位→钢门窗就位→钢门窗固定→五金配件安装 2、2 操作工艺 (1)划线定位 1)图纸中门得安装位置、尺寸与标高,以门窗中线为准向两边量出门窗边线。假如工程为多层或高层时,以顶层门窗安装位置线为准,用线坠或经纬仪将顶层分出得门窗边线标划到各楼层相应位置。 2)从各楼层室内+50cm 水平线量出门窗得水平安装线。 3)依据门窗得边线与水平安装线做好各楼层门窗得安装标记。 (2)钢门就位 1)按图纸中要求得型号、规格及开启方向等,将所需要得钢门搬运到安装地点并垫靠稳当。 2)将钢门立于图纸要求得安装位置,用木楔临时固定,将其铁脚插入预留孔中然后根据门窗边线、水平线及距外墙皮得尺寸进行支垫,并用托线板靠吊垂直。 3)钢门就位时,应保证钢门窗上框距过梁要有 20mm 缝隙,框左右缝宽一致,距外墙皮尺寸符合图纸要求。 (3)钢门窗固定 1)钢门窗就...
