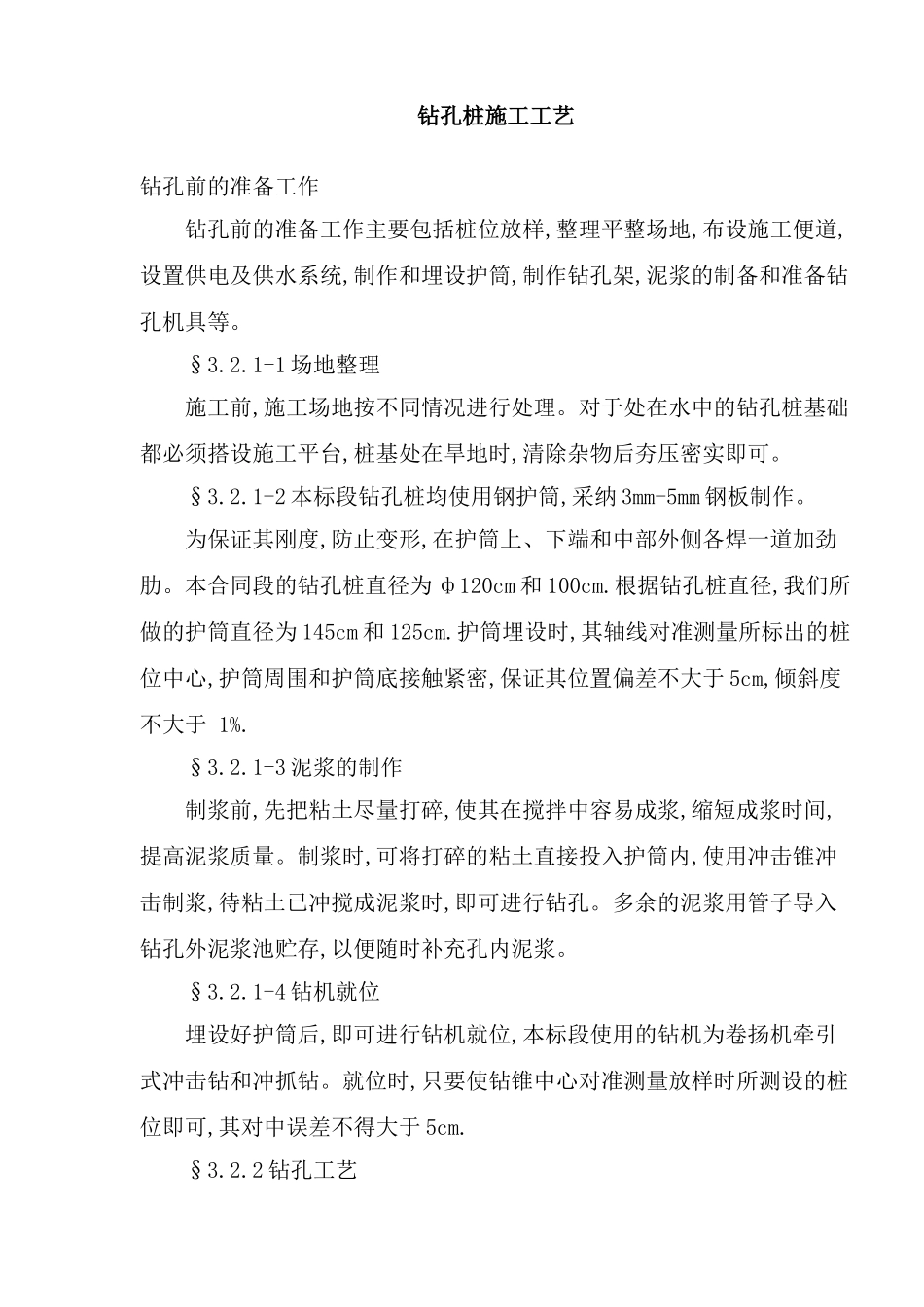

钻孔桩施工工艺标准钻孔桩施工工艺钻孔前的准备工作 钻孔前的准备工作主要包括桩位放样,整理平整场地,布设施工便道,设置供电及供水系统,制作和埋设护筒,制作钻孔架,泥浆的制备和准备钻孔机具等
1-1 场地整理 施工前,施工场地按不同情况进行处理
对于处在水中的钻孔桩基础都必须搭设施工平台,桩基处在旱地时,清除杂物后夯压密实即可
1-2 本标段钻孔桩均使用钢护筒,采纳 3mm-5mm 钢板制作
为保证其刚度,防止变形,在护筒上、下端和中部外侧各焊一道加劲肋
本合同段的钻孔桩直径为 ф120cm 和 100cm
根据钻孔桩直径,我们所做的护筒直径为 145cm 和 125cm
护筒埋设时,其轴线对准测量所标出的桩位中心,护筒周围和护筒底接触紧密,保证其位置偏差不大于 5cm,倾斜度不大于 1%
1-3 泥浆的制作 制浆前,先把粘土尽量打碎,使其在搅拌中容易成浆,缩短成浆时间,提高泥浆质量
制浆时,可将打碎的粘土直接投入护筒内,使用冲击锥冲击制浆,待粘土已冲搅成泥浆时,即可进行钻孔
多余的泥浆用管子导入钻孔外泥浆池贮存,以便随时补充孔内泥浆
1-4 钻机就位 埋设好护筒后,即可进行钻机就位,本标段使用的钻机为卷扬机牵引式冲击钻和冲抓钻
就位时,只要使钻锥中心对准测量放样时所测设的桩位即可,其对中误差不得大于 5cm
2 钻孔工艺 §3

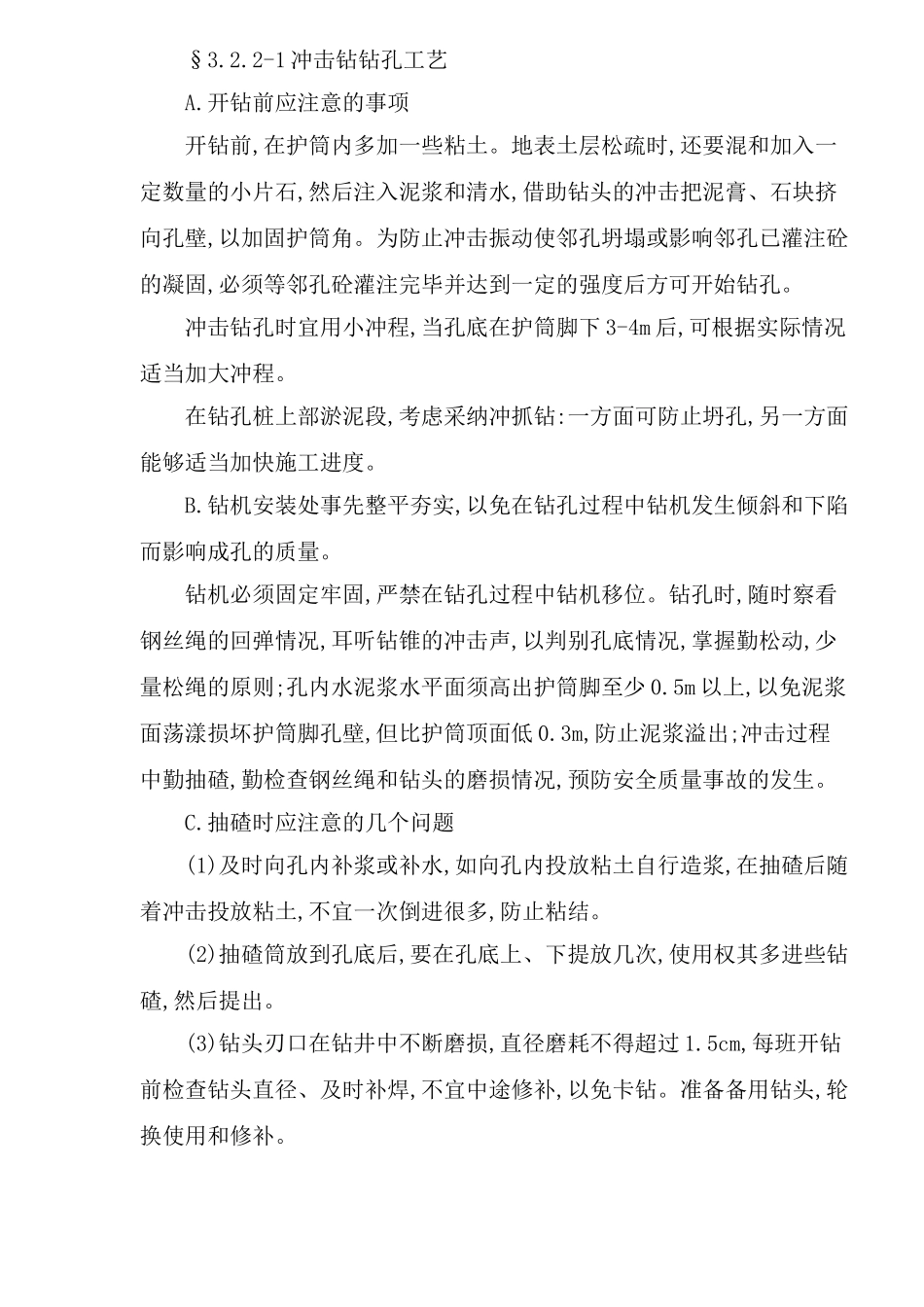

2-1 冲击钻钻孔工艺 A
开钻前应注意的事项 开钻前,在护筒内多加一些粘土
地表土层松疏时,还要混和加入一定数量的小片石,然后注入泥浆和清水,借助钻头的冲击把泥膏、石块挤向孔壁,以加固护筒角
为防止冲击振动使邻孔坍塌或影响邻孔已灌注砼的凝固,必须等邻孔砼灌注完毕并达到一定的强度后方可开始钻孔
冲击钻孔时宜用小冲程,当孔底在护筒脚下 3-4m 后,可根据实际情况适当加大冲程
