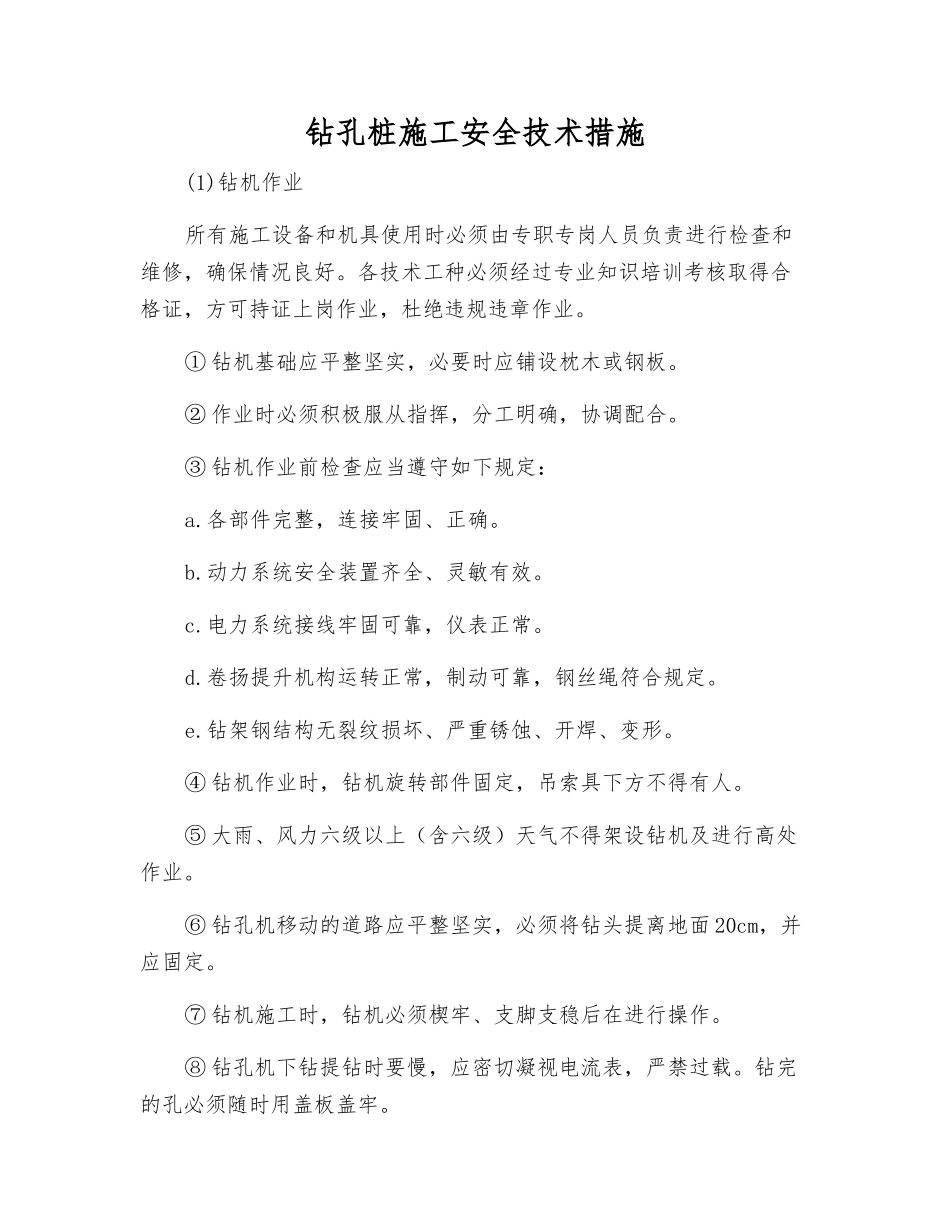

钻孔桩施工安全技术措施(1)钻机作业所有施工设备和机具使用时必须由专职专岗人员负责进行检查和维修,确保情况良好
各技术工种必须经过专业知识培训考核取得合格证,方可持证上岗作业,杜绝违规违章作业
① 钻机基础应平整坚实,必要时应铺设枕木或钢板
② 作业时必须积极服从指挥,分工明确,协调配合
③ 钻机作业前检查应当遵守如下规定:a
各部件完整,连接牢固、正确
动力系统安全装置齐全、灵敏有效
电力系统接线牢固可靠,仪表正常
卷扬提升机构运转正常,制动可靠,钢丝绳符合规定
钻架钢结构无裂纹损坏、严重锈蚀、开焊、变形
④ 钻机作业时,钻机旋转部件固定,吊索具下方不得有人
⑤ 大雨、风力六级以上(含六级)天气不得架设钻机及进行高处作业
⑥ 钻孔机移动的道路应平整坚实,必须将钻头提离地面 20cm,并应固定
⑦ 钻机施工时,钻机必须楔牢、支脚支稳后在进行操作
⑧ 钻孔机下钻提钻时要慢,应密切凝视电流表,严禁过载
钻完的孔必须随时用盖板盖牢

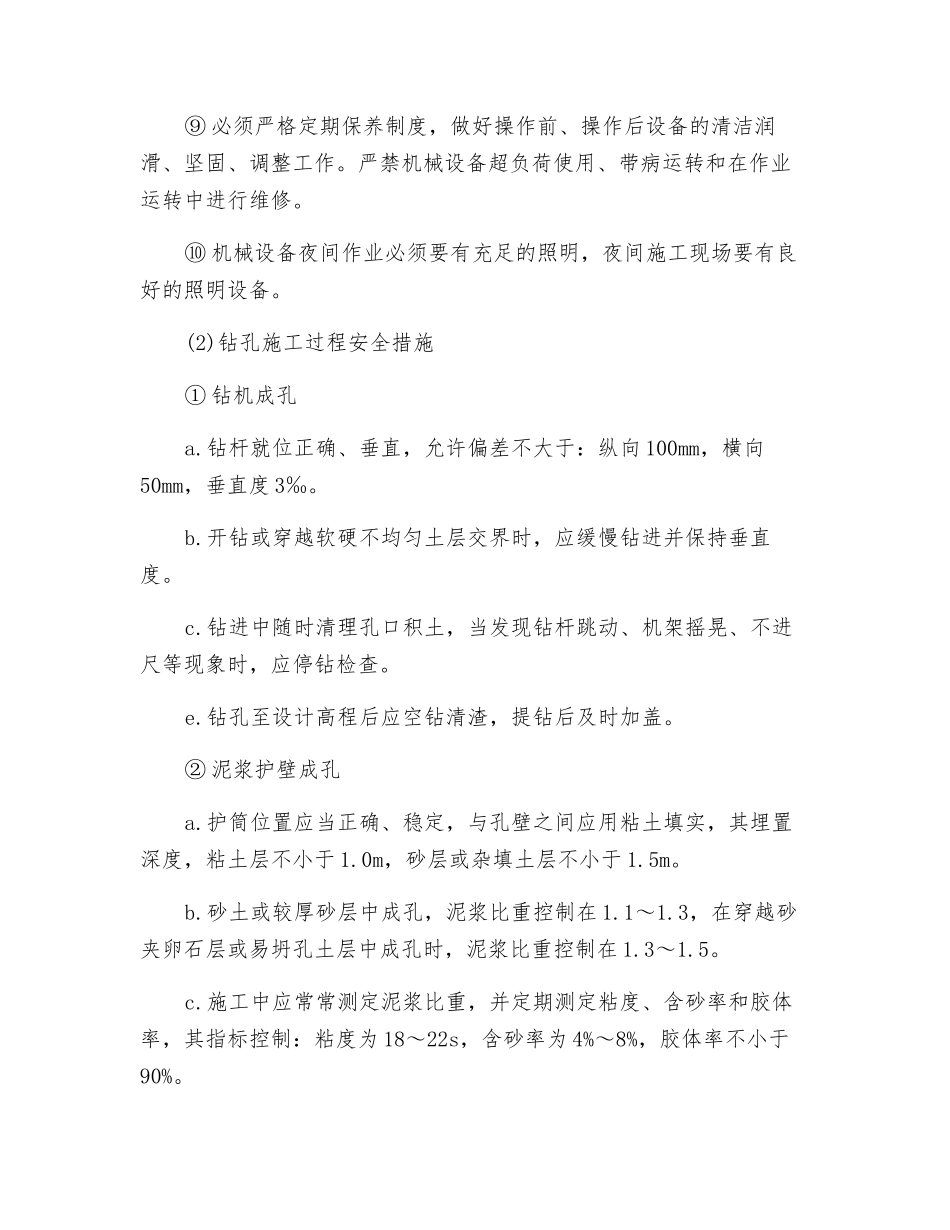

⑨ 必须严格定期保养制度,做好操作前、操作后设备的清洁润滑、坚固、调整工作
严禁机械设备超负荷使用、带病运转和在作业运转中进行维修
⑩ 机械设备夜间作业必须要有充足的照明,夜间施工现场要有良好的照明设备
(2)钻孔施工过程安全措施① 钻机成孔a
钻杆就位正确、垂直,允许偏差不大于:纵向 100mm,横向50mm,垂直度 3‰
开钻或穿越软硬不均匀土层交界时,应缓慢钻进并保持垂直度
钻进中随时清理孔口积土,当发现钻杆跳动、机架摇晃、不进尺等现象时,应停钻检查
钻孔至设计高程后应空钻清渣,提钻后及时加盖
② 泥浆护壁成孔a
护筒位置应当正确、稳定,与孔壁之间应用粘土填实,其埋置深度,粘土层不小于 1
0m,砂层或杂填土层不小于 1
砂土或较厚砂层中成孔,泥浆比重控制在 1

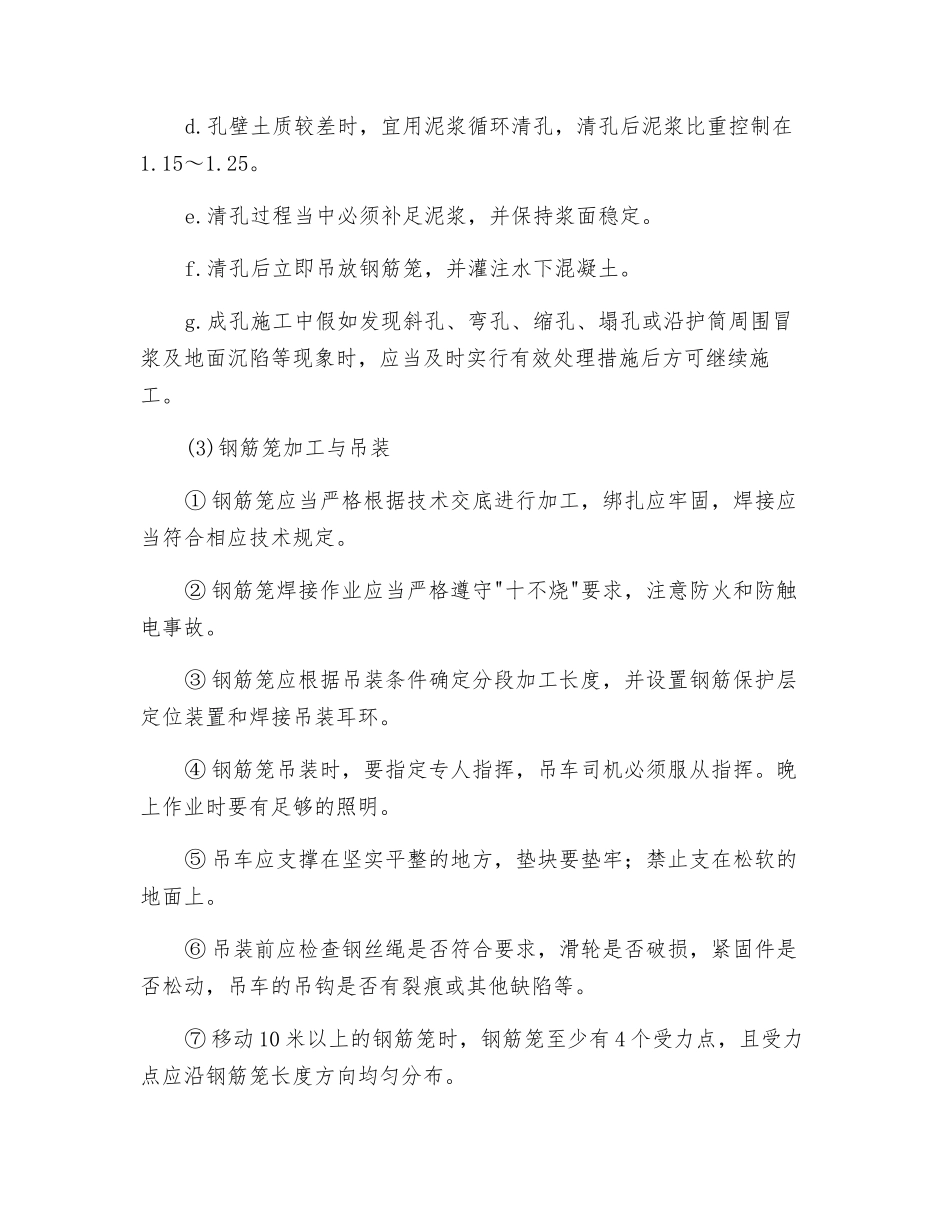

3,在穿越砂夹卵石层或易坍孔土层中成孔
