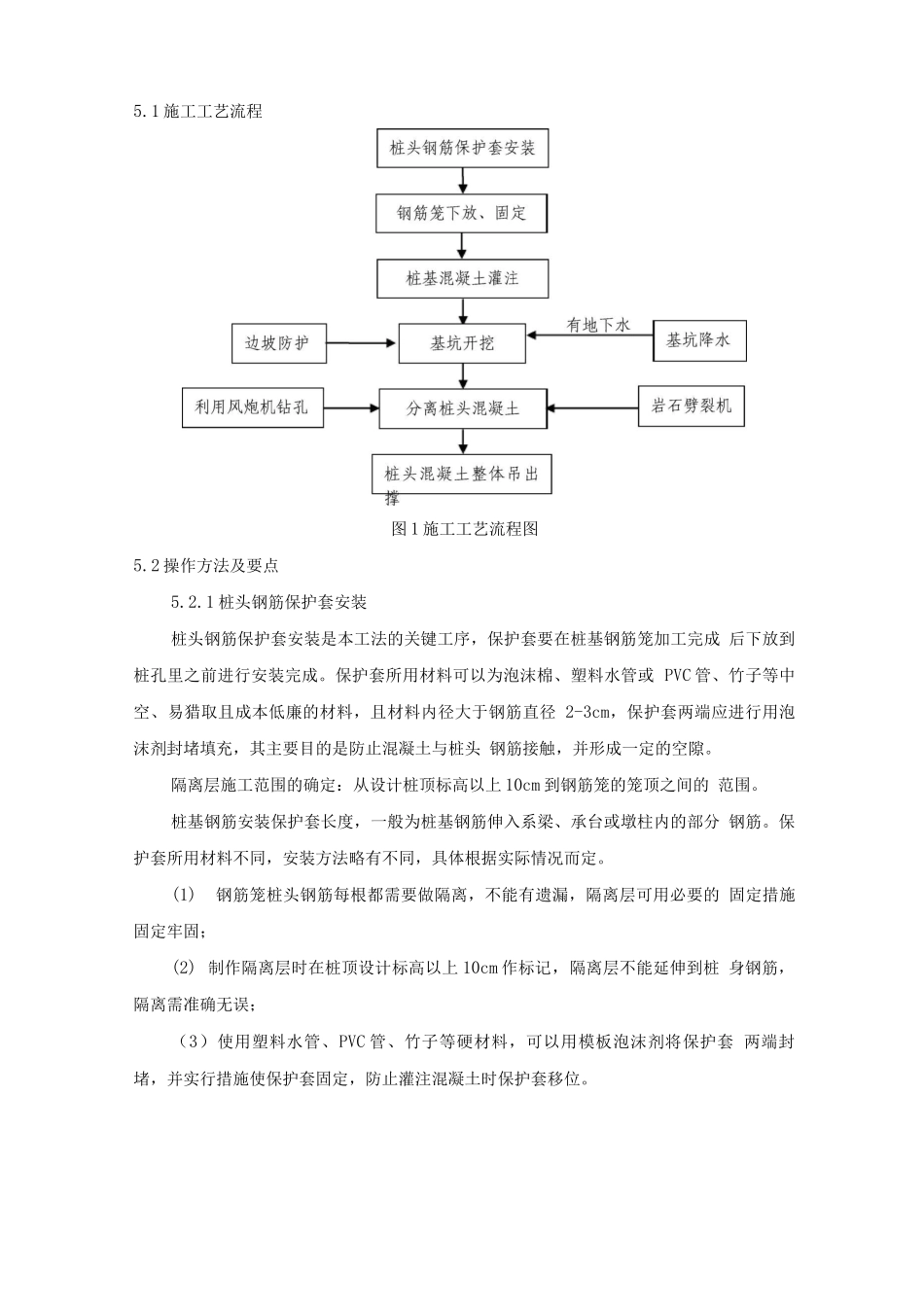

灌注桩先隔离桩头钢筋、后整体吊出桩头混凝土施工工法1、前言随着国家公路、铁路等交通基础设施的快速进展,桥梁在整个路线中的比重 逐渐增大,大部分桥梁都设计为混凝土灌注桩基础,且水下灌注桩占了很大一部 分比例;《公路桥涵施工技术法律规范》(JTG/T F50-2025)中 8.2.11 灌注水下混凝土 第 9 条规定:灌注的桩顶高程应比设计高程高出不小于 0.5m,当存在地质较差、 孔内泥浆密度过大、桩径较大等情况时,应适当提高其超灌的高度;超灌的多余 部分在承台施工前或接桩前应凿除,凿除后的桩头应密实、无松散层。我公司结合以往的桩头超灌混凝土凿除施工经验,研制出桩头钢筋设置保护 套整体吊出桩头超灌混凝土的施工工艺,获得了良好的经济效益和社会效益,现 总结形成本工法。2、工法特点2.0.1 施工工艺相对简单,施工效率高,破除桩头施工速度快,可以为后续 工序赢得时间,同时减少了基坑露天时间,有利于保证边坡稳定;2.0.2 与传统凿除桩头混凝土的方法相比,桩头钢筋与混凝土隔离,利用劈 裂机将桩头与桩身分离,然后整体吊出,有效避开桩头凿除过程中钢筋弯曲,确 保了桩基钢筋和墩柱钢筋的连接质量;2.0.3 保护套可以为泡沫棉、塑料水管或 PVC 管、竹子等材料,可就地取材, 替代品多,能有效降低施工成本;2.0.4 施工噪音和灰尘大大降低,施工环境改善,有效保护施工人员的健康。3、适用范围本工法适用所有需要破除桩头混凝土灌注桩。4、工艺原理本工法与制作蜂窝煤原理相似,用泡沫棉、塑料软管或 PVC 管、竹子等材 料作为保护套,在桩基钢筋笼制作时,将桩顶设计标高以上桩头钢筋套上保护套, 使混凝土无法与钢筋接触,对钢筋不能产生握裹力和黏结力,利用混凝土的抗拉 强度、抗剪强度较小的原理,在桩基设计标高以上 20cm 处,用风炮机在桩身一 周均匀的钻孔,用岩石劈裂机使桩头在钻孔位置水平断开,然后吊车吊住预埋在桩头混凝土中的吊环,将桩头混凝土整体吊出,达到破除桩头的目的。5、施工工艺流程及操作要点5.1 施工工艺流程图 1 施工工艺流程图5.2 操作方法及要点5.2.1 桩头钢筋保护套安装桩头钢筋保护套安装是本工法的关键工序,保护套要在桩基钢筋笼加工完成 后下放到桩孔里之前进行安装完成。保护套所用材料可以为泡沫棉、塑料水管或 PVC 管、竹子等中空、易猎取且成本低廉的材料,且材料内径大于钢筋直径 2-3cm,保护套两端应进行用泡沫剂封堵填充,其主要目的是防止混凝土与桩...
