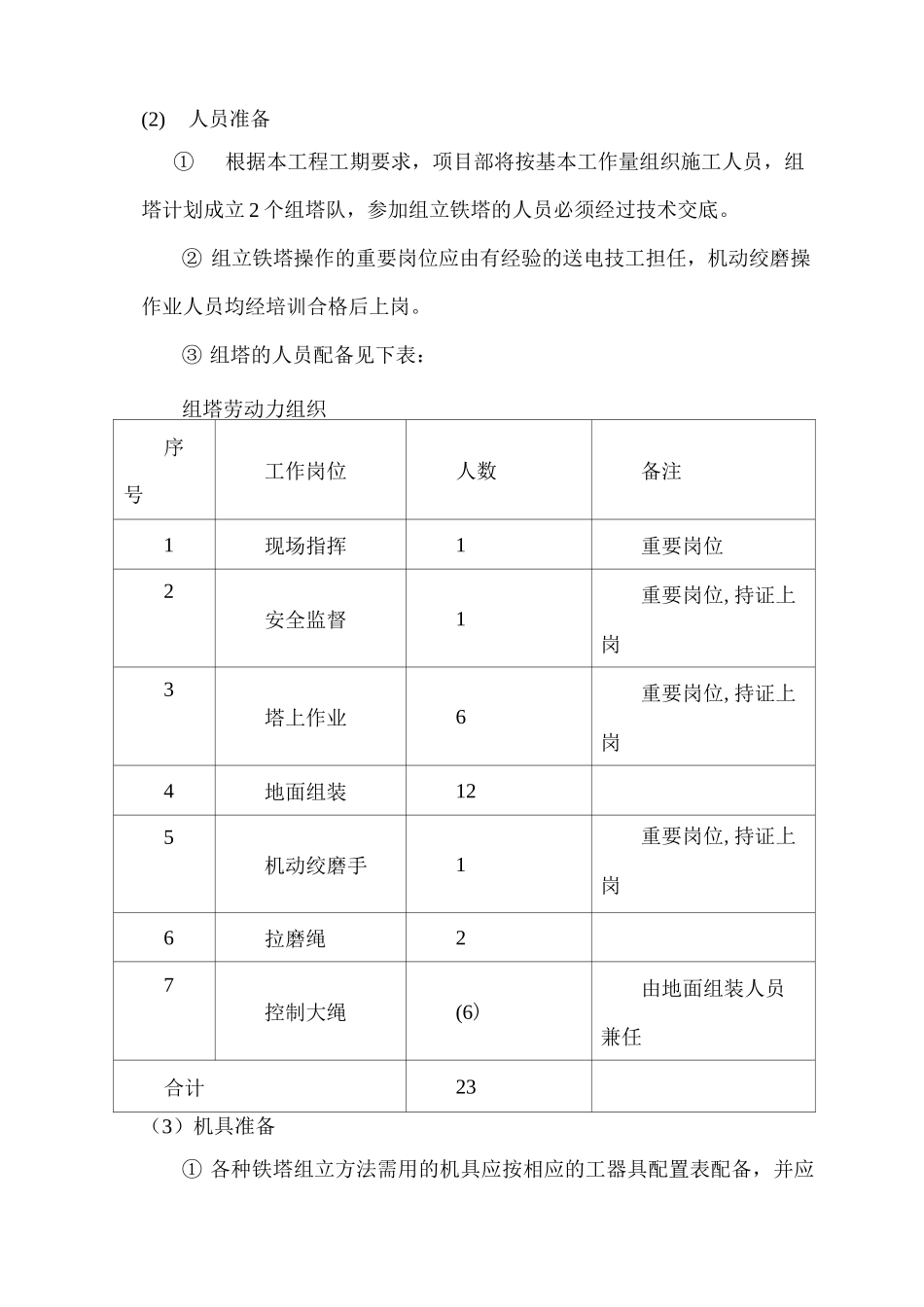

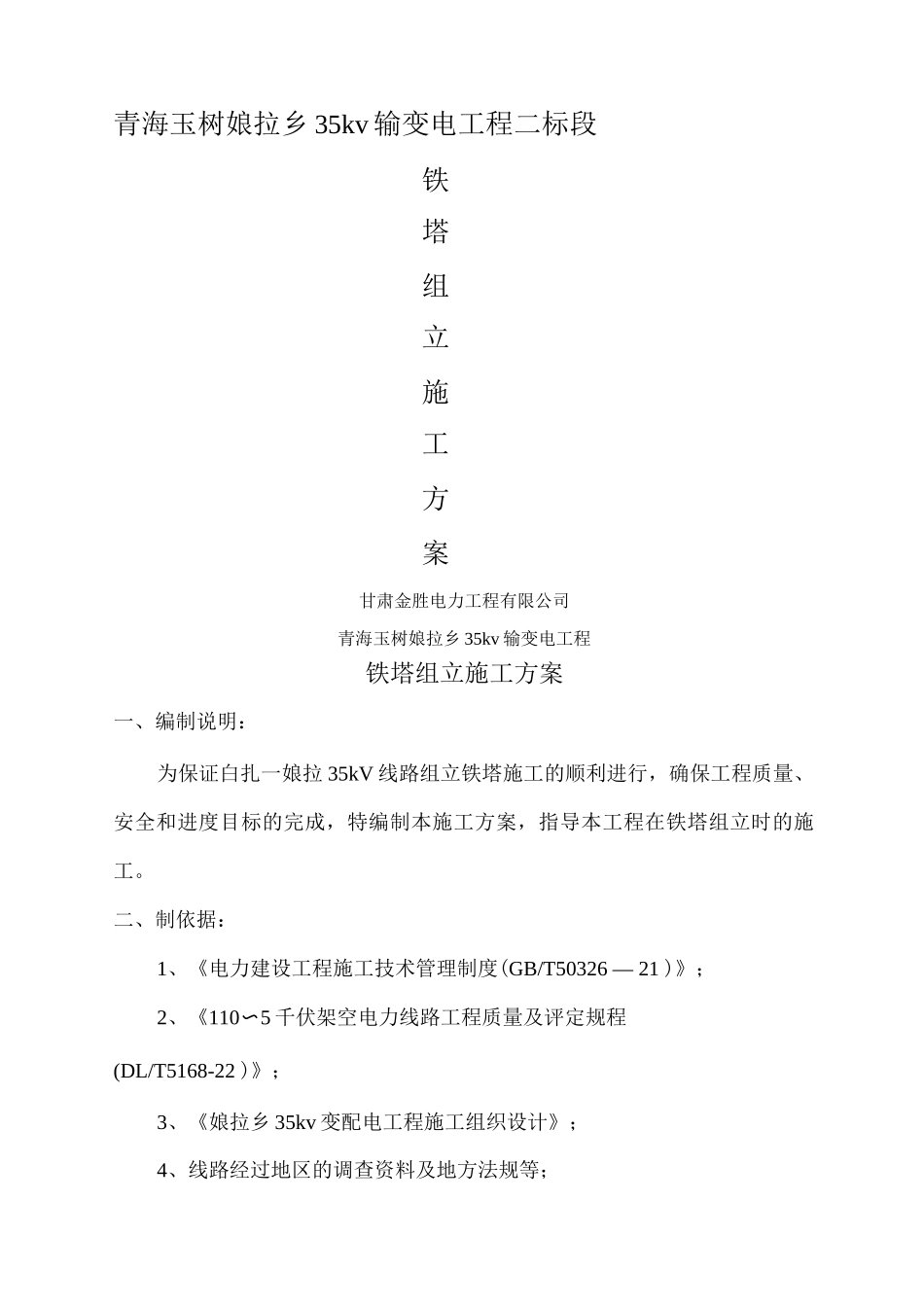

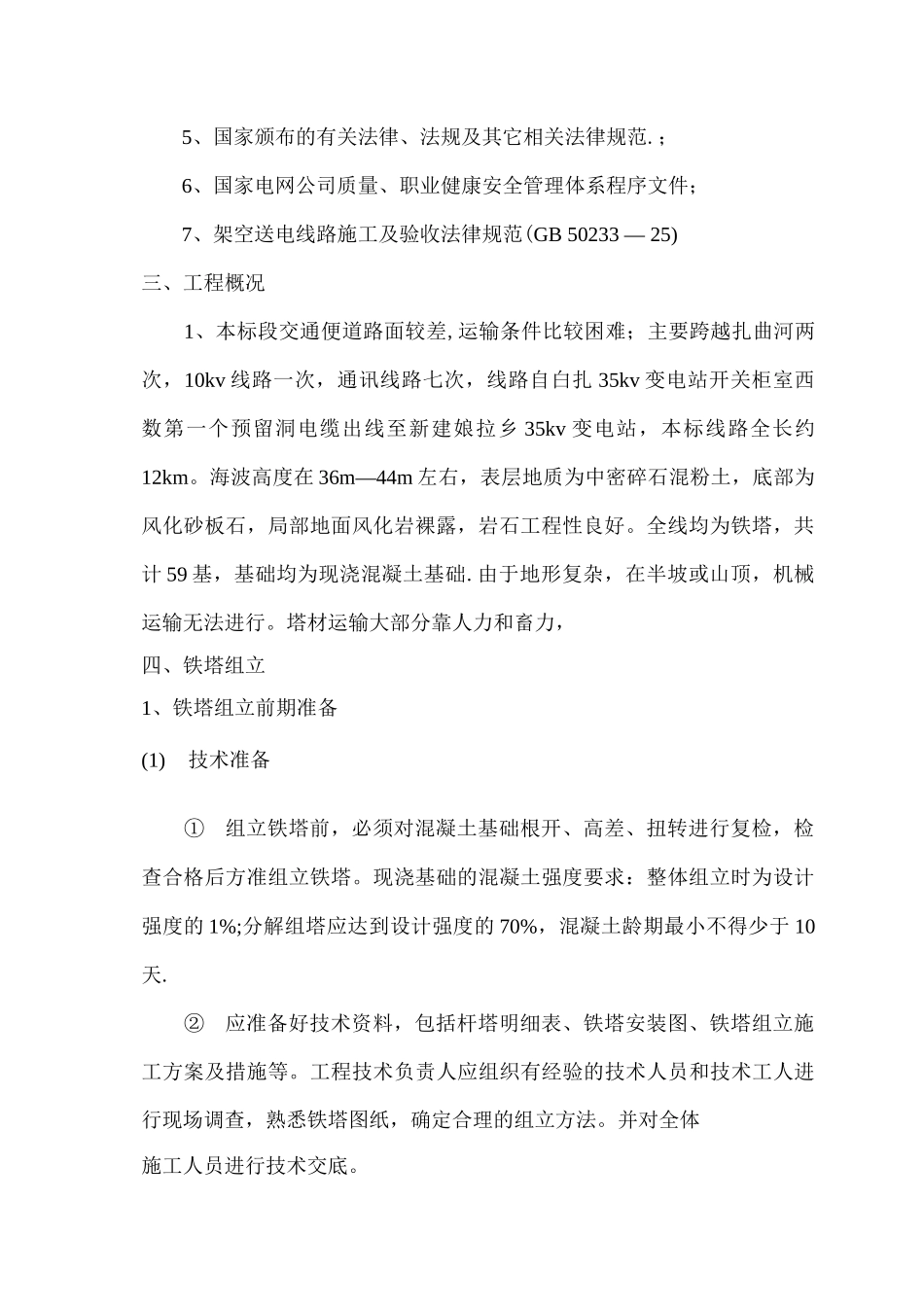

青海玉树娘拉乡 35kv 输变电工程二标段铁塔组立施工方案甘肃金胜电力工程有限公司青海玉树娘拉乡 35kv 输变电工程铁塔组立施工方案一、编制说明:为保证白扎一娘拉 35kV 线路组立铁塔施工的顺利进行,确保工程质量、安全和进度目标的完成,特编制本施工方案,指导本工程在铁塔组立时的施工。二、制依据:1、《电力建设工程施工技术管理制度(GB/T50326 — 21 )》;2、《110〜5 千伏架空电力线路工程质量及评定规程(DL/T5168-22 )》;3、《娘拉乡 35kv 变配电工程施工组织设计》;4、线路经过地区的调查资料及地方法规等;5、国家颁布的有关法律、法规及其它相关法律规范.;6、国家电网公司质量、职业健康安全管理体系程序文件;7、架空送电线路施工及验收法律规范(GB 50233 — 25)三、工程概况1、本标段交通便道路面较差,运输条件比较困难;主要跨越扎曲河两次,10kv 线路一次,通讯线路七次,线路自白扎 35kv 变电站开关柜室西数第一个预留洞电缆出线至新建娘拉乡 35kv 变电站,本标线路全长约12km。海波高度在 36m—44m 左右,表层地质为中密碎石混粉土,底部为风化砂板石,局部地面风化岩裸露,岩石工程性良好。全线均为铁塔,共计 59 基,基础均为现浇混凝土基础.由于地形复杂,在半坡或山顶,机械运输无法进行。塔材运输大部分靠人力和畜力,四、铁塔组立1、铁塔组立前期准备(1)技术准备①组立铁塔前,必须对混凝土基础根开、高差、扭转进行复检,检查合格后方准组立铁塔。现浇基础的混凝土强度要求:整体组立时为设计强度的 1%;分解组塔应达到设计强度的 70%,混凝土龄期最小不得少于 10天.②应准备好技术资料,包括杆塔明细表、铁塔安装图、铁塔组立施工方案及措施等。工程技术负责人应组织有经验的技术人员和技术工人进行现场调查,熟悉铁塔图纸,确定合理的组立方法。并对全体施工人员进行技术交底。(2)人员准备①根据本工程工期要求,项目部将按基本工作量组织施工人员,组塔计划成立 2 个组塔队,参加组立铁塔的人员必须经过技术交底。② 组立铁塔操作的重要岗位应由有经验的送电技工担任,机动绞磨操作业人员均经培训合格后上岗。③ 组塔的人员配备见下表:组塔劳动力组织序号工作岗位人数备注1现场指挥1重要岗位2安全监督1重要岗位,持证上岗3塔上作业6重要岗位,持证上岗4地面组装125机动绞磨手1重要岗位,持证上岗6拉磨绳27控制大绳(6)由地面组装人员兼任合计23(3)机具准备① 各种铁塔组立方法需用...
