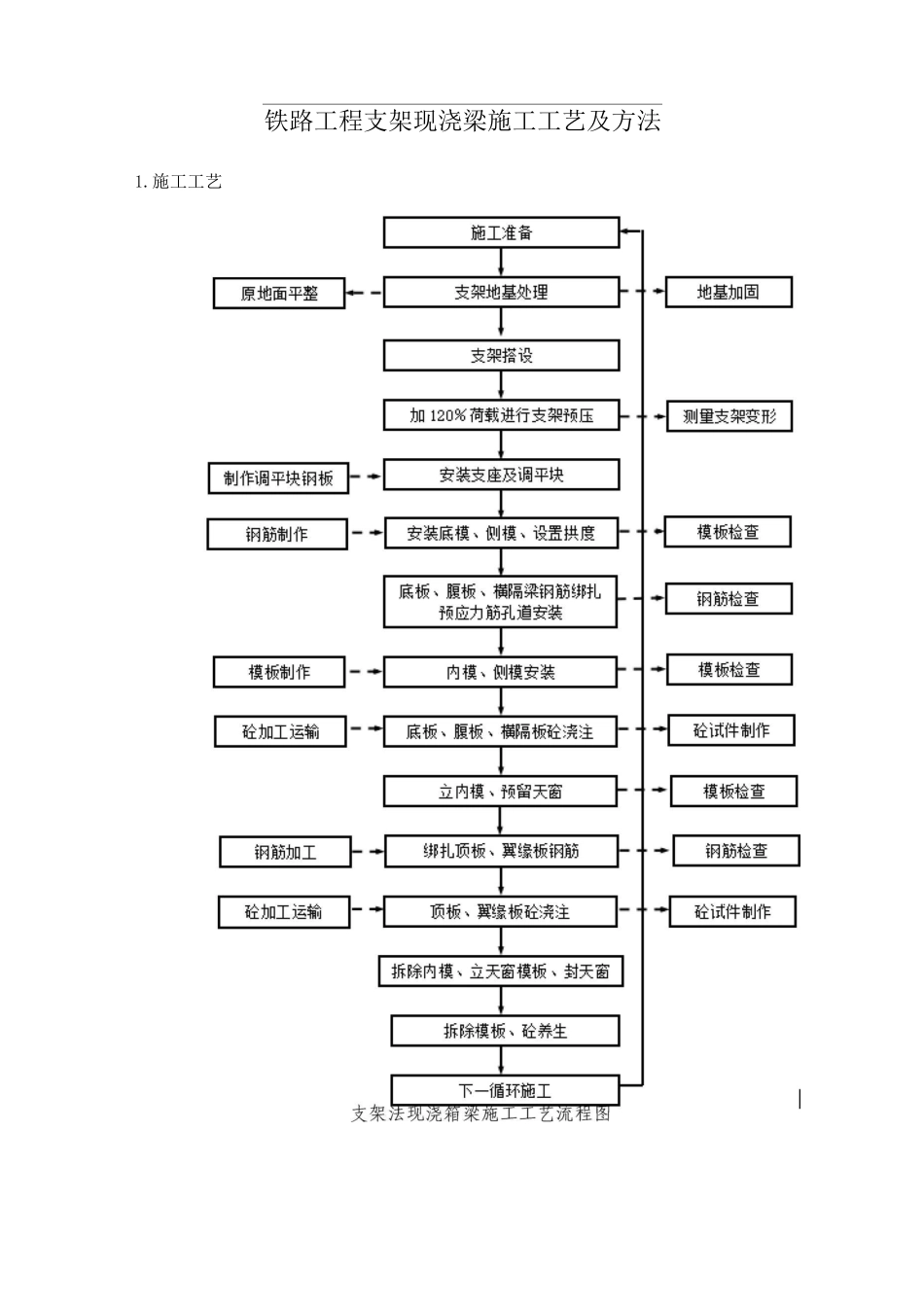

铁路工程支架现浇梁施工工艺及方法1

施工方法⑴ 支架搭设采纳碗扣式杆件搭设支架,立杆间距为 0
为确保公路车辆的通行,搭设支架结构时,在公路左右幅各留宽 5
0m 的车行道,车行道的顶部顺桥方向搭设 150 工字钢进行过渡,工字钢间距 1
地基处理:施工前先对搭设支架范围进行放样,将桥宽范围内地表用三七灰土换填 0
5 米,振动压路机碾压,确保压系数达到 0
95,横向设置 1%的“人”字形排水坡,其上灌注 0
15m 厚C20 混凝土作为支架基础
基础两侧设置明沟排水
支架立杆底采纳枕木下用粗砂找平,枕木顺桥纵向间距为 0
6m,横向满铺两侧各加 1
支架顶部纵、横向设两层方木,其尺寸为 12x14cm 和 6x8cm
作为底模板的下横梁并进行抄平,调整标高
⑵ 底模铺设现浇梁底模面板采纳厚 18mm 厚优质防水竹胶板
底模安装时要预留沉落量和预拱度调整装置
预拱度按圆弧或抛物线布置
模板底加设木楔来消除相邻模板的高差,模板钉装完成后用液体玻璃胶水填塞模板接缝,防止混凝土浇筑中漏浆
⑶ 支架预压加载预压:为了消除支架非弹性变形和地基不均匀沉降,预压荷载为箱梁自重的 1
2 倍,加载时间根据沉落确定,加载时间不少于 72 小时
加载物选用砂袋,吊车吊装,按浇筑次序分段分层进行,加载过程随时对支架和分配木的支承进行检查
测量支架变形,作为支架预留沉落量依据,据此重新调整底模板标高和设置预拱度,确保梁底线型流畅
⑷ 腹板及翼板模板安装侧模面板同底模模板
面板后用 4 x4cm 方木,间距 0
45m,与面板连接制作成大块模板
采纳两层钢管和撑杆加固
为防止漏浆,侧模安装采纳底包帮形式
先由测量人员进行放样,根据放样结果在底模上腹板外侧一定位置钉装限位板条,在板条内钉装腹板加劲肋方木,然后铺设模板
⑸ 安装支座和调平块支座进场前要检查验
