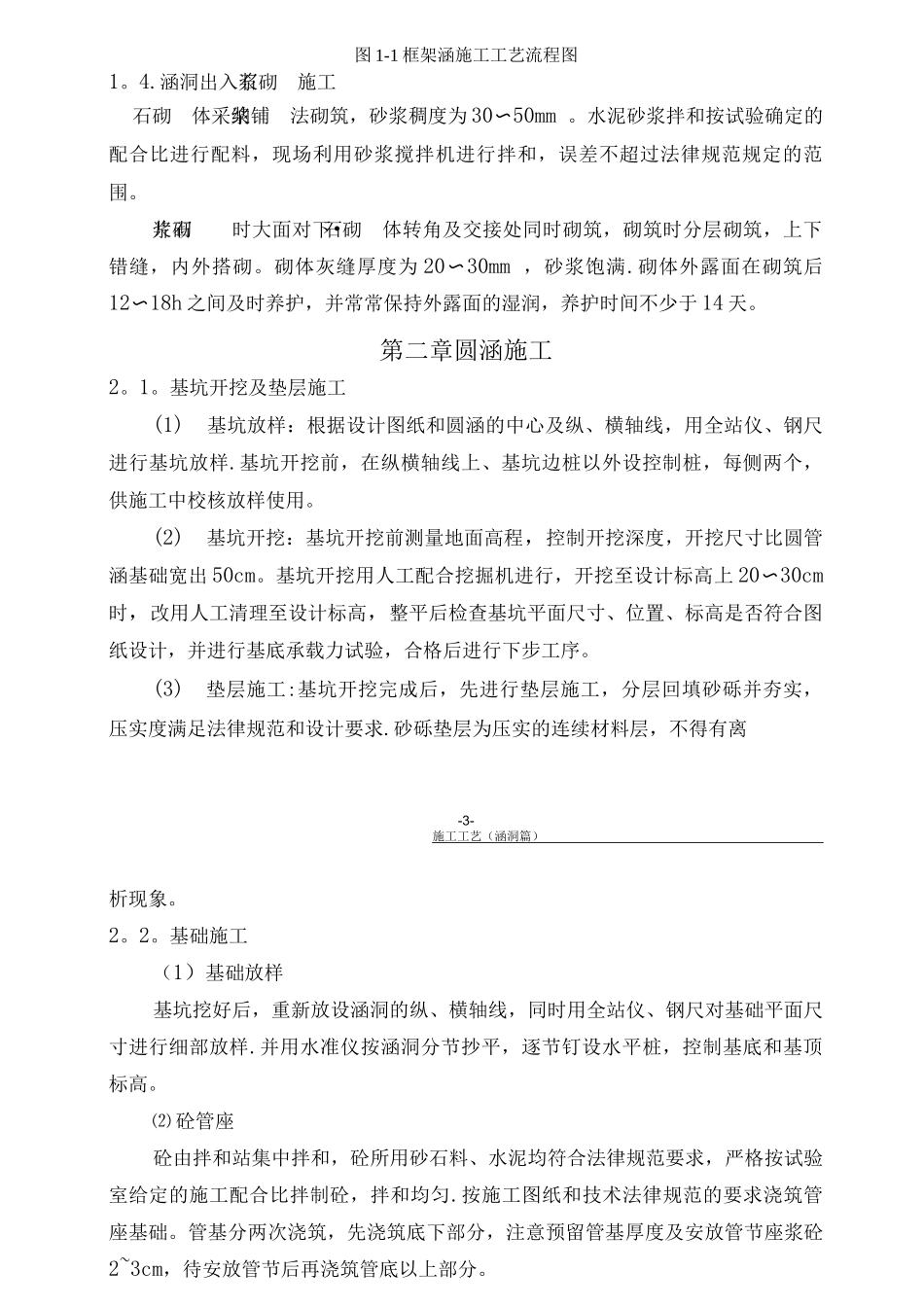

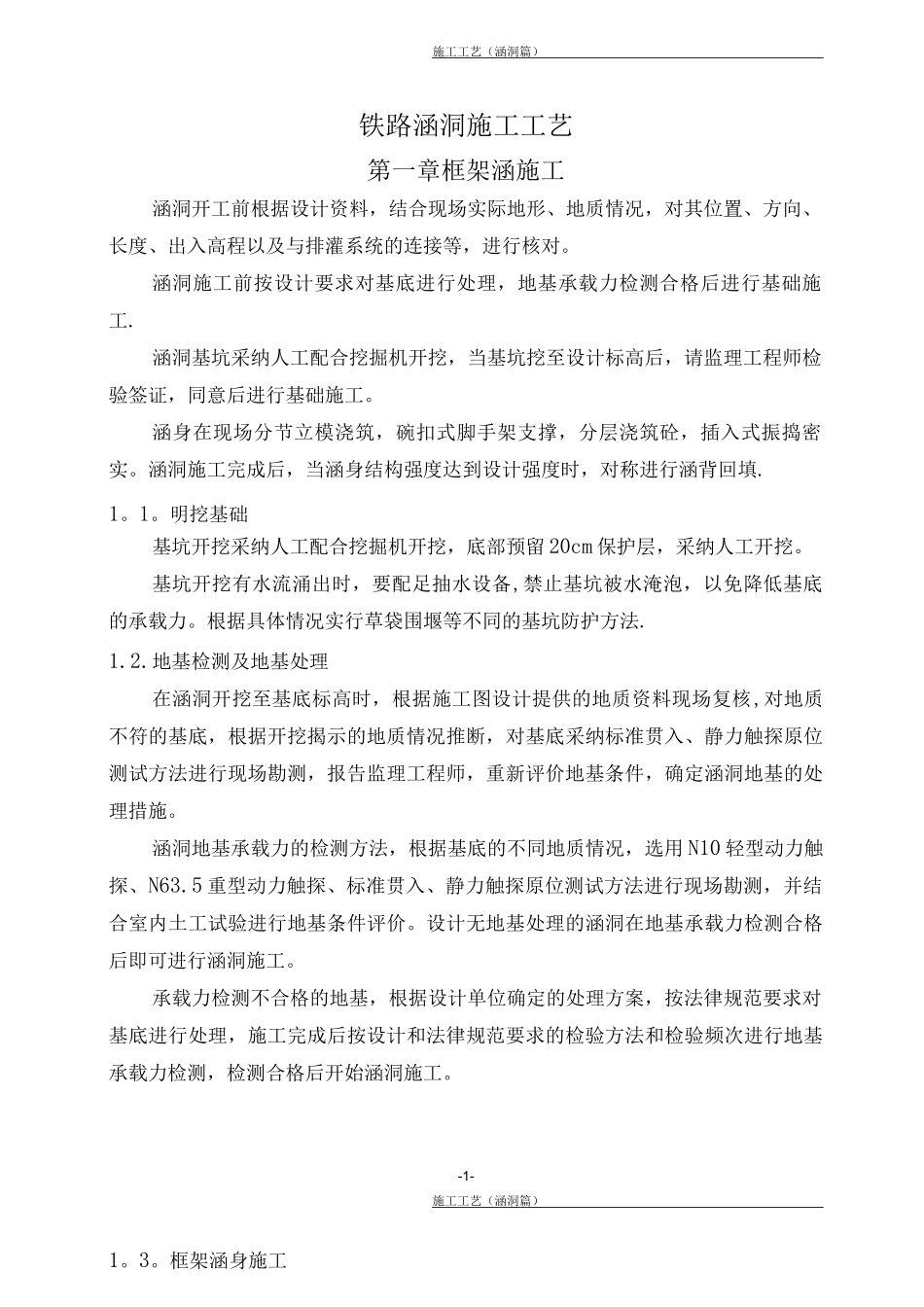

施工工艺(涵洞篇)铁路涵洞施工工艺第一章框架涵施工涵洞开工前根据设计资料,结合现场实际地形、地质情况,对其位置、方向、长度、出入高程以及与排灌系统的连接等,进行核对。涵洞施工前按设计要求对基底进行处理,地基承载力检测合格后进行基础施工.涵洞基坑采纳人工配合挖掘机开挖,当基坑挖至设计标高后,请监理工程师检验签证,同意后进行基础施工。涵身在现场分节立模浇筑,碗扣式脚手架支撑,分层浇筑砼,插入式振捣密实。涵洞施工完成后,当涵身结构强度达到设计强度时,对称进行涵背回填.1。1。明挖基础基坑开挖采纳人工配合挖掘机开挖,底部预留 20cm 保护层,采纳人工开挖。基坑开挖有水流涌出时,要配足抽水设备,禁止基坑被水淹泡,以免降低基底的承载力。根据具体情况实行草袋围堰等不同的基坑防护方法.1.2.地基检测及地基处理在涵洞开挖至基底标高时,根据施工图设计提供的地质资料现场复核,对地质不符的基底,根据开挖揭示的地质情况推断,对基底采纳标准贯入、静力触探原位测试方法进行现场勘测,报告监理工程师,重新评价地基条件,确定涵洞地基的处理措施。涵洞地基承载力的检测方法,根据基底的不同地质情况,选用 N10 轻型动力触探、N63.5 重型动力触探、标准贯入、静力触探原位测试方法进行现场勘测,并结合室内土工试验进行地基条件评价。设计无地基处理的涵洞在地基承载力检测合格后即可进行涵洞施工。承载力检测不合格的地基,根据设计单位确定的处理方案,按法律规范要求对基底进行处理,施工完成后按设计和法律规范要求的检验方法和检验频次进行地基承载力检测,检测合格后开始涵洞施工。-1-施工工艺(涵洞篇)1。3。框架涵身施工框架涵涵身断面按二次进行砼浇筑,第一次先浇筑底板砼含下梗肋),第二次浇筑边墙及顶板砼。框架涵施工工艺流程见图 1 —1。施工用模板,内模采纳定制大块钢模板,且模板内侧要密贴 PVC 板,内模支撑采纳三铰拱式桁架;外模采纳组合钢模拼装而成,并通过竖向工字钢、对拉钢筋及底板预埋钢筋构成支撑体系。在模板支立时,对上下梗肋的模板要加固牢靠,模板接缝处要紧塞较厚的双面胶带,慎防漏浆影响砼内实外美效果。当基础及垫层砼强度达到设计强度 70 %以上时,重新对涵位涵身进行测量放样,进行框构底板及下梗肋高度范围内边墙砼的浇筑,同时,预留与边墙连接钢筋高低槎。待其砼强度达到设计强度的 50%后,方可支立加固边墙内模和顶板底模、绑扎侧墙及顶板钢筋,再支立加固边墙...
