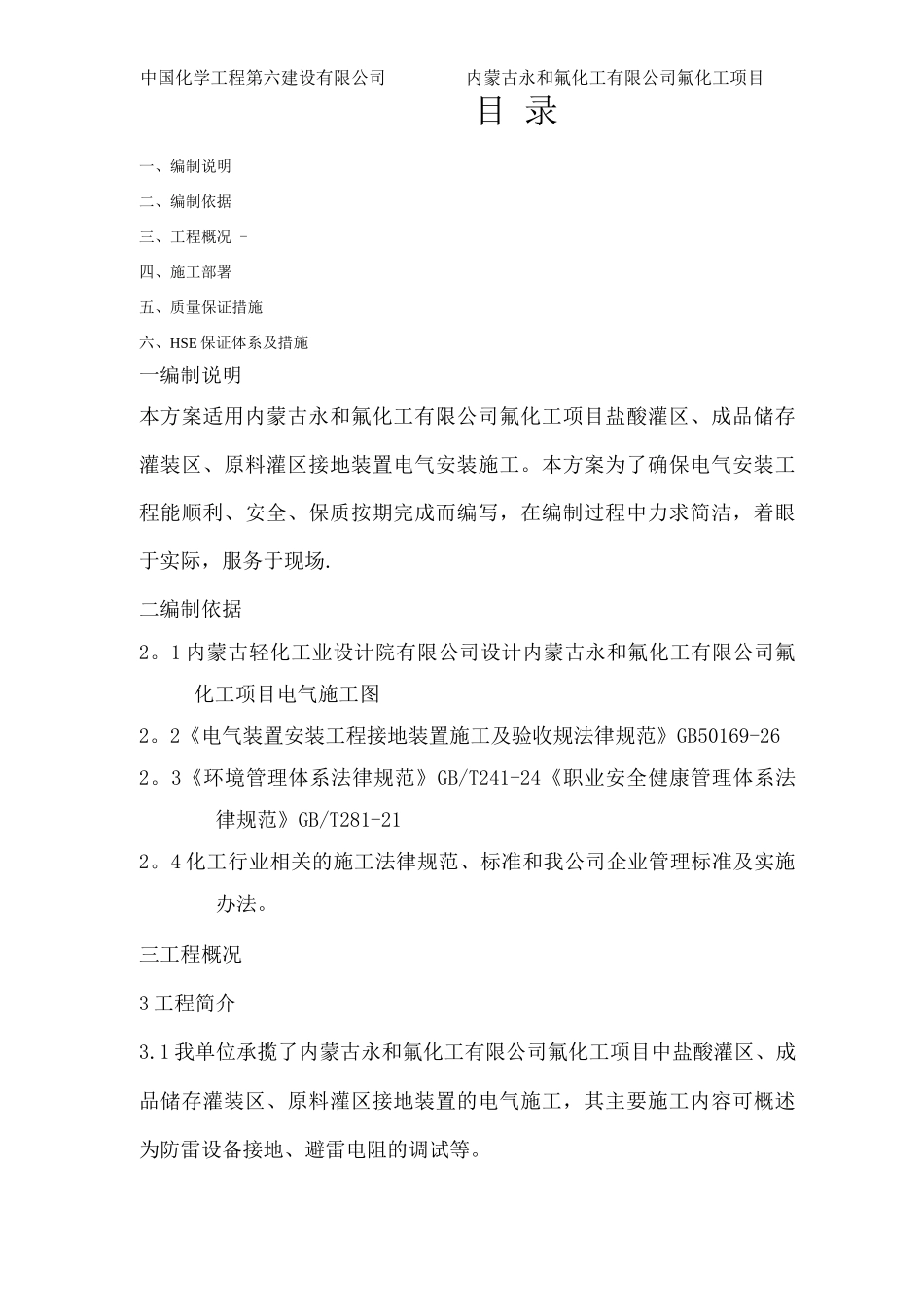

目 录一、编制说明 二、编制依据 三、工程概况 -四、施工部署 五、质量保证措施六、HSE 保证体系及措施 一编制说明本方案适用内蒙古永和氟化工有限公司氟化工项目盐酸灌区、成品储存灌装区、原料灌区接地装置电气安装施工
本方案为了确保电气安装工程能顺利、安全、保质按期完成而编写,在编制过程中力求简洁,着眼于实际,服务于现场

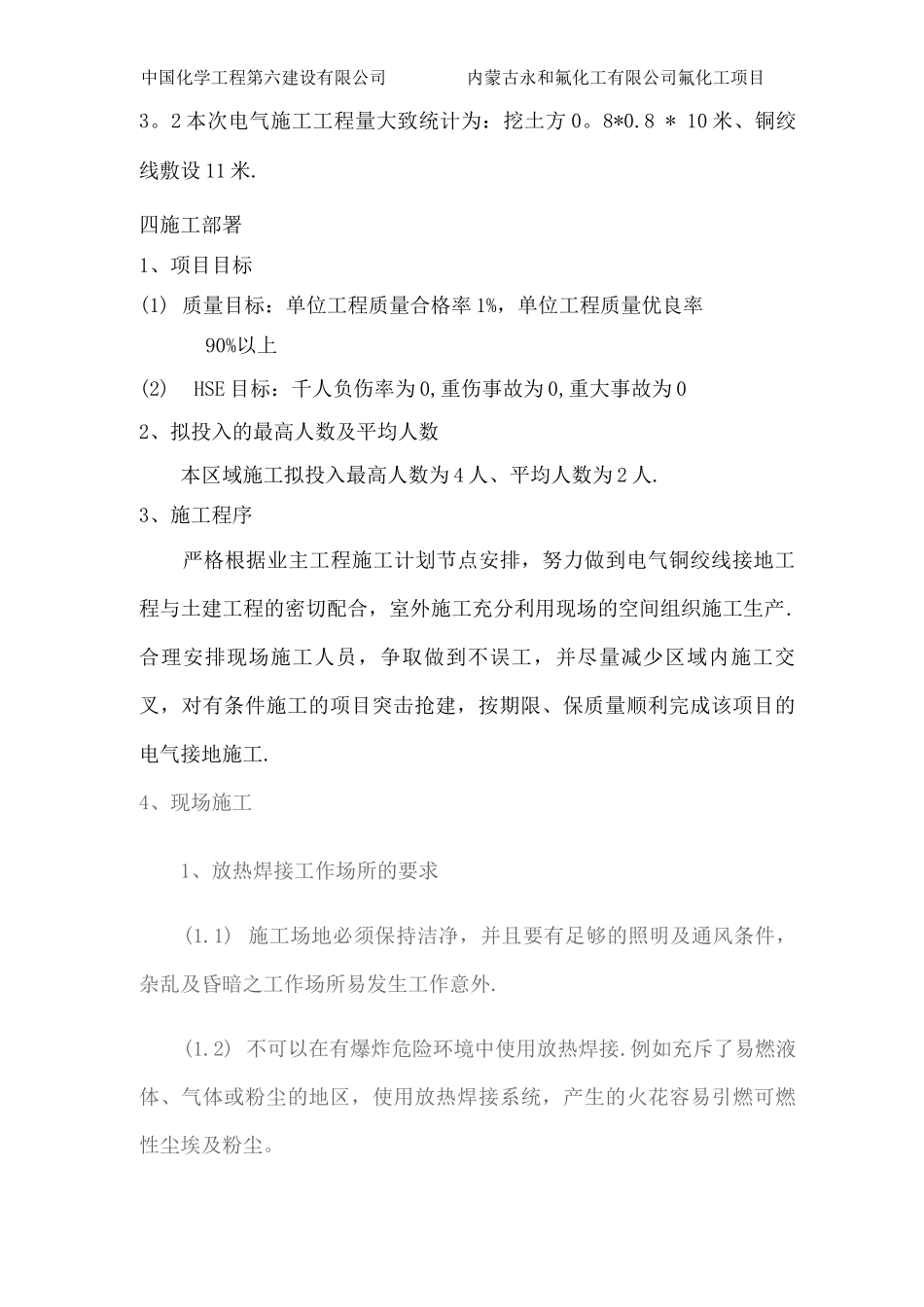

二编制依据2
1 内蒙古轻化工业设计院有限公司设计内蒙古永和氟化工有限公司氟化工项目电气施工图2
2《电气装置安装工程接地装置施工及验收规法律规范》GB50169-262
3《环境管理体系法律规范》GB/T241-24《职业安全健康管理体系法律规范》GB/T281-212
4 化工行业相关的施工法律规范、标准和我公司企业管理标准及实施办法
三工程概况3 工程简介3
1 我单位承揽了内蒙古永和氟化工有限公司氟化工项目中盐酸灌区、成品储存灌装区、原料灌区接地装置的电气施工,其主要施工内容可概述为防雷设备接地、避雷电阻的调试等
中国化学工程第六建设有限公司内蒙古永和氟化工有限公司氟化工项目3
2 本次电气施工工程量大致统计为:挖土方 0
8 * 10 米、铜绞线敷设 11 米
四施工部署1、项目目标(1) 质量目标:单位工程质量合格率 1%,单位工程质量优良率90%以上(2)HSE 目标:千人负伤率为 0,重伤事故为 0,重大事故为 02、拟投入的最高人数及平均人数本区域施工拟投入最高人数为 4 人、平均人数为 2 人
3、施工程序严格根据业主工程施工计划节点安排,努力做到电气铜绞线接地工程与土建工程的密切配合,室外施工充分利用现场的空间组织施工生产
合理安排现场施工人员,争取做到不误工,并尽量减少区域内施工交叉,对有条件施工的项目突击抢建,按期限、保质量顺利完成该项目的电气接地施工

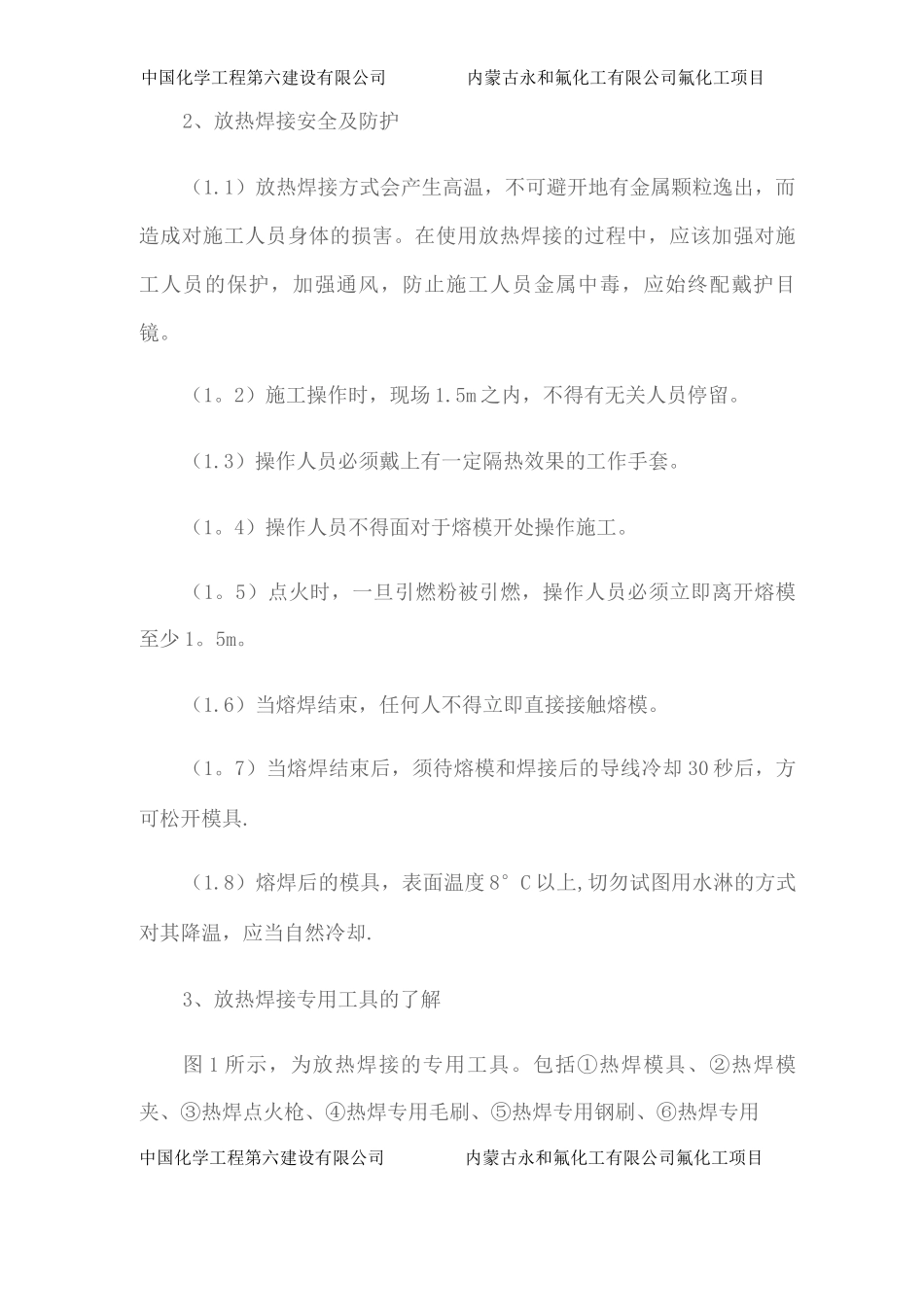

4、现场施工1、放热焊接工作场所的要求(1
1) 施工场地必须保持洁净
