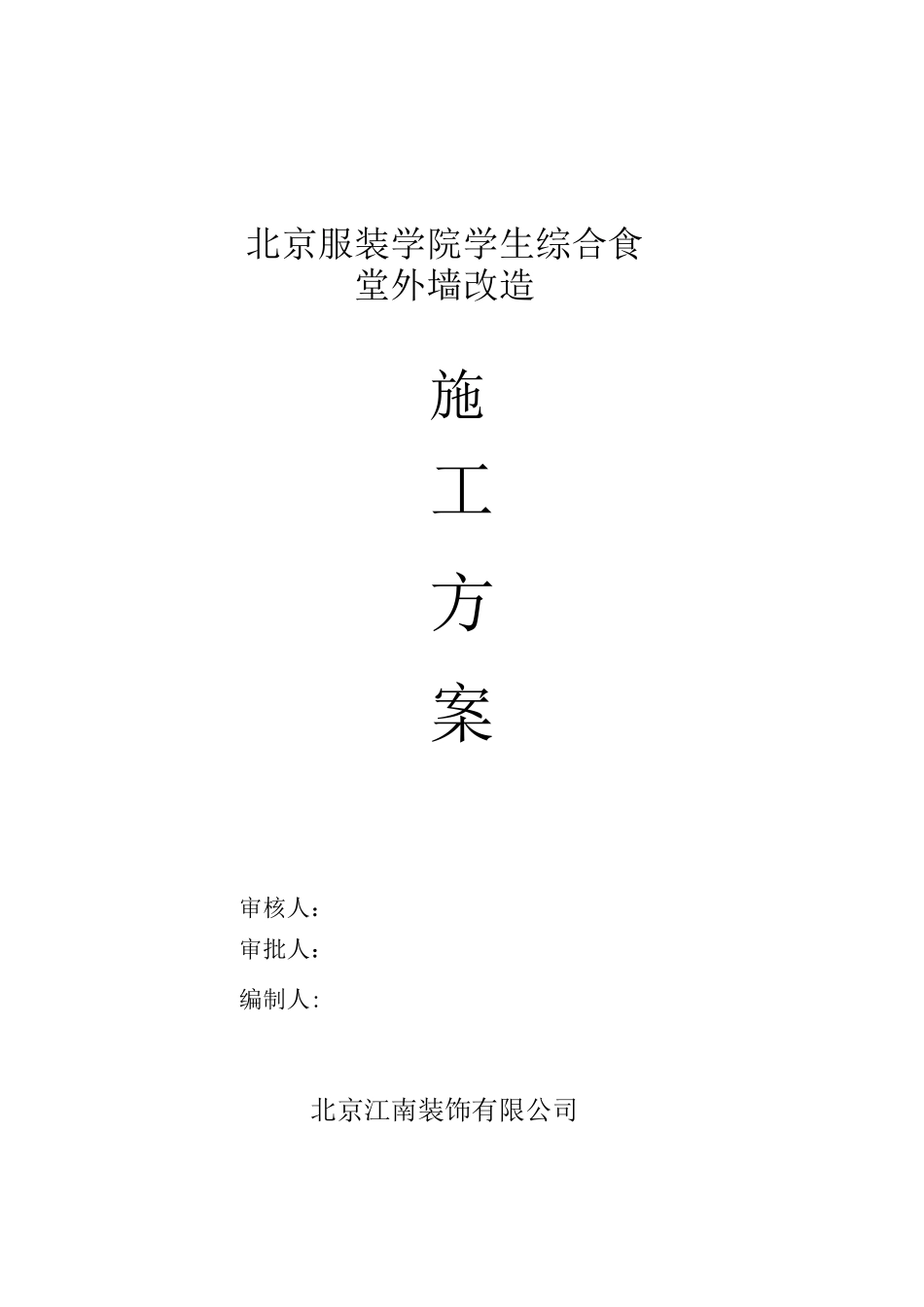

北京服装学院学生综合食堂外墙改造施工方案审核人:审批人:编制人:北京江南装饰有限公司年 月 日一、工程内容二、工程及质量管理目标三、施工管理组织3。1 施工准备3.2 人员准备3。3 材料准备3。4 现场准备四、工期五、施工方案与主要项目施工方法5.1 各项施工流程5。2 制作与安装要求六、加工安装质量管理6.1 加工安装质量管理6.2 材质控制6.3 严格执行施工文件6。4 成品保护七、安全施工保证措施八、重点防护核准如下铝合金格栅钢结构外墙工程施工方案一、工程内容:北京服装学院学生综合食堂外墙改造。二、工程及质量管理目标:1.工程质量目标:按国家施工验收法律规范达到合格标准.国家颁布的现行施工及验收法律规范与操作规程.a. 《钢结构工程施工质量验收法律规范》GB50205 — 21b. 《建筑结构焊接技术规程》J218 — 22c. 《门式钢架轻型房屋钢结构技术规程》CECS102-22-2025d. 《钢结构管道涂装技术规程》YB-T9256-19962. 现场组织管理目标:严格遵守现场管理制度,积极配合总包及甲方现场管理,做到安全文明施工。三、施工管理组织3。1 施工准备根据本工程特点和总包方具体要求,我公司将依据现场实际情况,分为熟识图纸、车间制作和安装施工三大部分。实行项目经理负责制,由项目经理协调业主、总承包方以及其它各施工方等各方面关系,配合工程总体工期进度要求,具体安排整个项目的方案设计、生产制作和安装施工。3。2 人员准备以项目经理为核心,施工场地设立现场指挥小组,组长由项目经理担任;副组长由质检员、安全员担任;成员为项目经理、质检员、安全员、技术负责人、材料员、各队队长。每星期开一次工程现场办公会,指导监督工程质量、安全进度等达到计划要求,解决现场发生的以及突发事件,贯彻、落实甲方的有关管理规定。建立和健全施工场地各级负责人的岗位责任制,明确责任、奖罚分明、严格要求、强化管理.3.3 材料选购碳钢管材质:选用正规厂家生产材料,表面光滑、平直。3.4 现场准备对现场进行比对图纸测量,对影响施工的问题及时与甲方、总包方进行协商沟通,熟识现场的用电等安全规程.四、工期:计划工期35 天施工进度表如下:球豆日期楼号施工项目2025 年 9 月-10 月 10 日1015181929301510放线预埋安装挑梁安装钢架外平面安装铝合金格栅注:此进度如现场安装条件不具备时,工期顺延,如下雨、停电或学校有重大的活动无法施工.五、施工方案与主要项目施工方法1、钢结构施工方法:熟识图纸...
