25-AII 锅炉炉墙砌筑保温工程施工方案编制人:林祖仲编制单位:云南玉溪节能环保设备有限公司编制日期:二 一五年五月二十一日一、工程概况二、编制依据三、施工准备四、施工工艺五、施工机具及人员组织六、质量管理控制体系七、安全管理控制体系八、环境保护措施一、工程概况文山州海隅钨业有限公司 DZL6-L25-AII 锅炉已运行多年,砌筑炉墙保温已多处损坏,影响设备安全运行,本次锅炉检修依据生产厂家的图纸、设计说明以及湘潭锅炉厂关于DZL6-1
25-AII 锅炉的砌筑保温设计要求,但由于砌筑工作面狭小,工程量大,程序多,为按期完成任务,保证工程质量,保证安全文明施工,特编制本施工方案

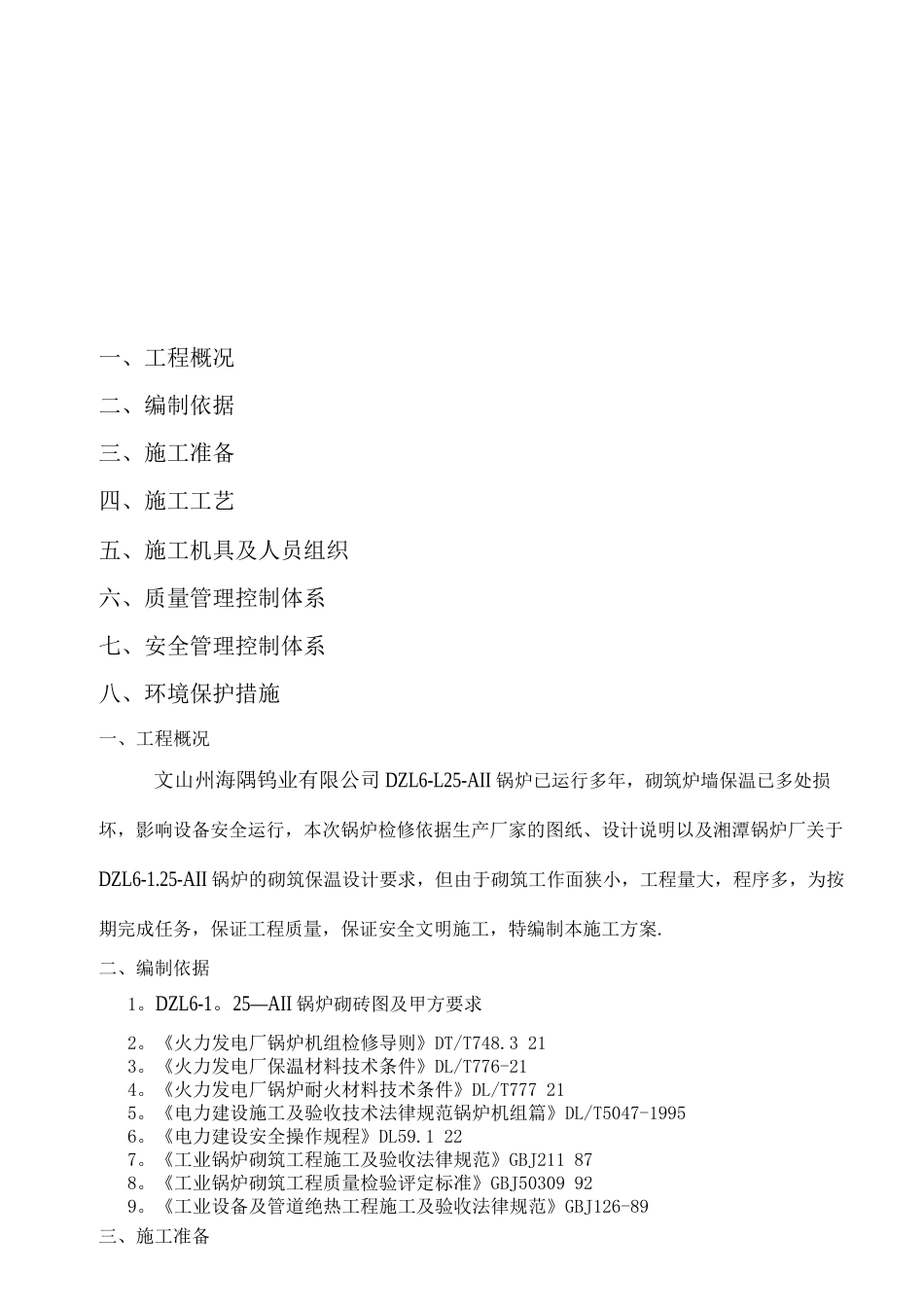

二、编制依据1
DZL6-1
25—AII 锅炉砌砖图及甲方要求2
《火力发电厂锅炉机组检修导则》DT/T748
《火力发电厂保温材料技术条件》DL/T776-214
《火力发电厂锅炉耐火材料技术条件》DL/T777 215
《电力建设施工及验收技术法律规范锅炉机组篇》DL/T5047-19956
《电力建设安全操作规程》DL59
《工业锅炉砌筑工程施工及验收法律规范》GBJ211 878
《工业锅炉砌筑工程质量检验评定标准》GBJ50309 929
《工业设备及管道绝热工程施工及验收法律规范》GBJ126-89三、施工准备1
1 砌筑施工应具有完整、齐全的施工要求文件
2 结合工程实际情况提出施工方案,并进行技术交底
3 保温砌筑材料应有产品出厂合格证,各项指标应符合设计要求
4 准备齐全各种施工记录
1 开工前所有劳保用品要齐全,施工人员的食宿要安排好
2 开工前结合本工程的特点,对全体参加施工人员进行安全教育、文明施工教育、技术交底,并进行考核,合格后方可上岗工作
3 对施工人员定岗定责,
