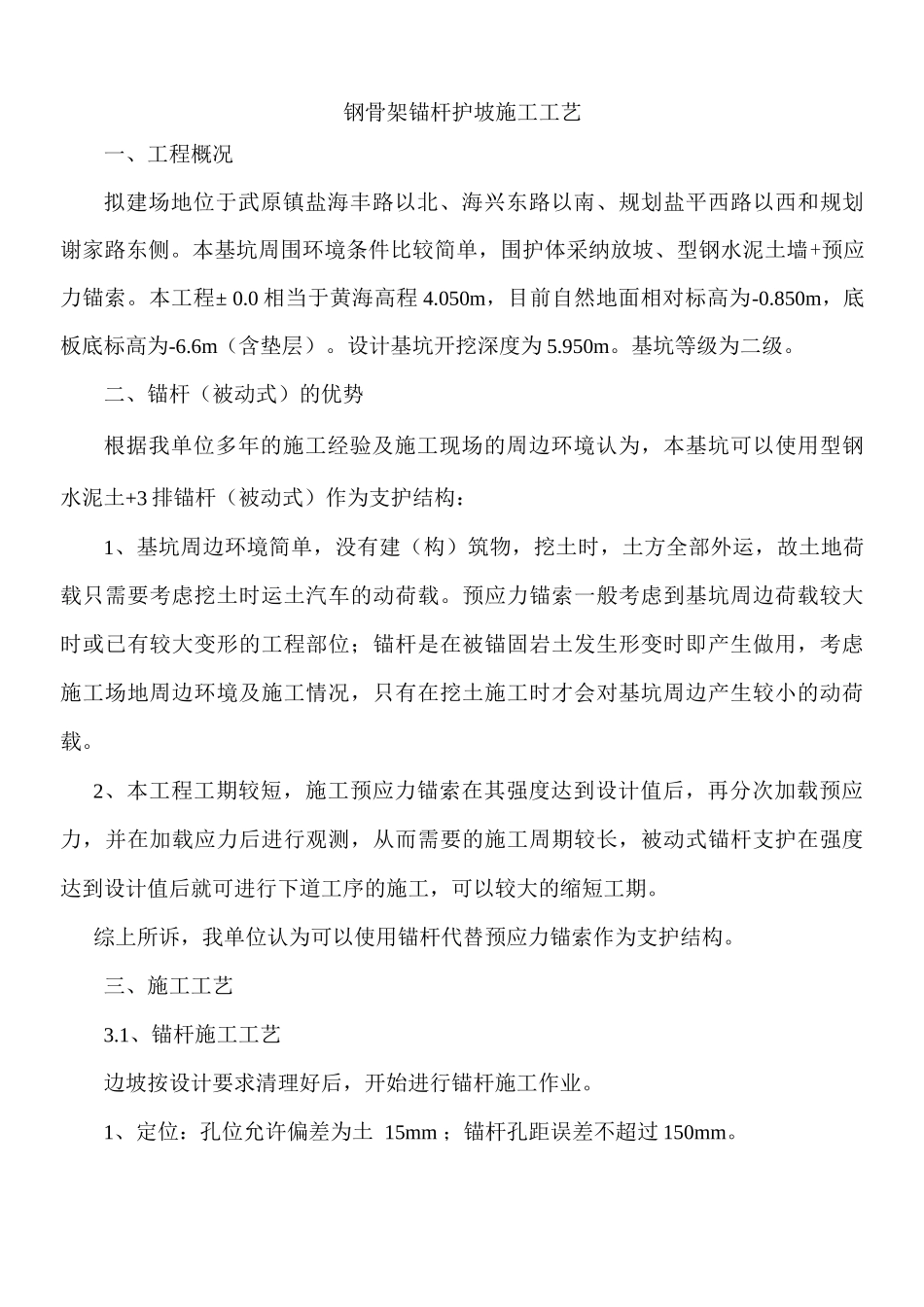

钢骨架锚杆护坡施工工艺一、工程概况拟建场地位于武原镇盐海丰路以北、海兴东路以南、规划盐平西路以西和规划 谢家路东侧
本基坑周围环境条件比较简单,围护体采纳放坡、型钢水泥土墙+预应 力锚索
本工程± 0
0 相当于黄海高程 4
050m,目前自然地面相对标高为-0
850m,底板底标高为-6
6m(含垫层)
设计基坑开挖深度为 5
基坑等级为二级
二、锚杆(被动式)的优势根据我单位多年的施工经验及施工现场的周边环境认为,本基坑可以使用型钢 水泥土+3 排锚杆(被动式)作为支护结构:1、基坑周边环境简单,没有建(构)筑物,挖土时,土方全部外运,故土地荷 载只需要考虑挖土时运土汽车的动荷载
预应力锚索一般考虑到基坑周边荷载较大 时或已有较大变形的工程部位;锚杆是在被锚固岩土发生形变时即产生做用,考虑 施工场地周边环境及施工情况,只有在挖土施工时才会对基坑周边产生较小的动荷 载
2、本工程工期较短,施工预应力锚索在其强度达到设计值后,再分次加载预应 力,并在加载应力后进行观测,从而需要的施工周期较长,被动式锚杆支护在强度 达到设计值后就可进行下道工序的施工,可以较大的缩短工期
综上所诉,我单位认为可以使用锚杆代替预应力锚索作为支护结构
三、施工工艺3
1、锚杆施工工艺边坡按设计要求清理好后,开始进行锚杆施工作业
1、定位:孔位允许偏差为土 15mm ;锚杆孔距误差不超过 150mm
2、钻孔:锚杆采纳风枪打眼,钻孔要符合以下要求:钻孔圆而直;锚杆孔径要 大于杆体直径 15mm
钻孔深度要满足下列要求:锚杆孔深允许偏差为土 50mm ;钻 孔质量和锚杆材料质量是锚杆施工质量的基础,确保每一根锚杆都能发挥支护的作 用
3、砂浆制备:采纳不低于 42
5 级且具有抵抗水侵蚀的化学稳定性的普通硅酸盐 水泥,按施工配合比拌合锚杆用浆

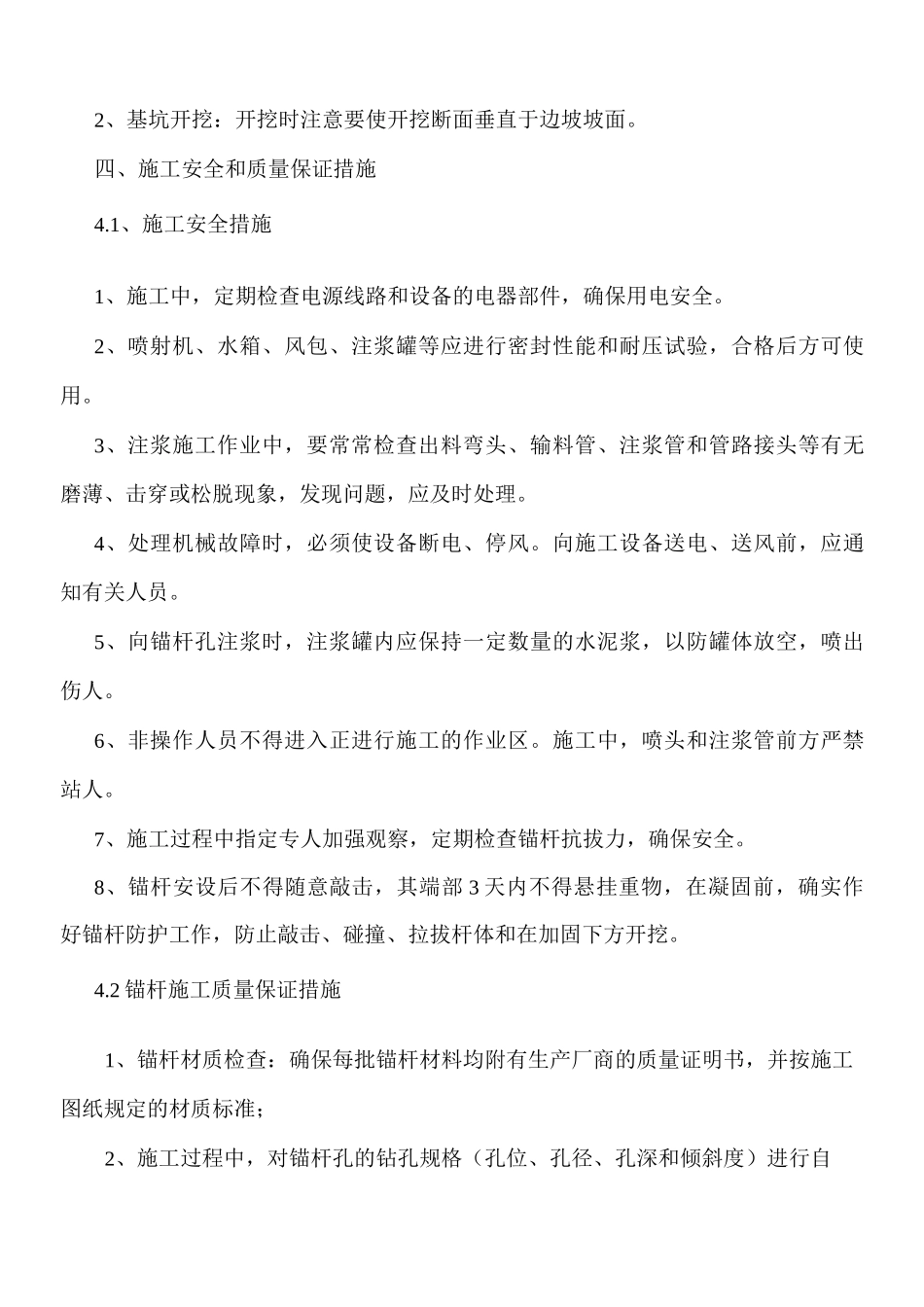

4、锚杆准备:按设计要求截取杆体,并整直、除绣和
